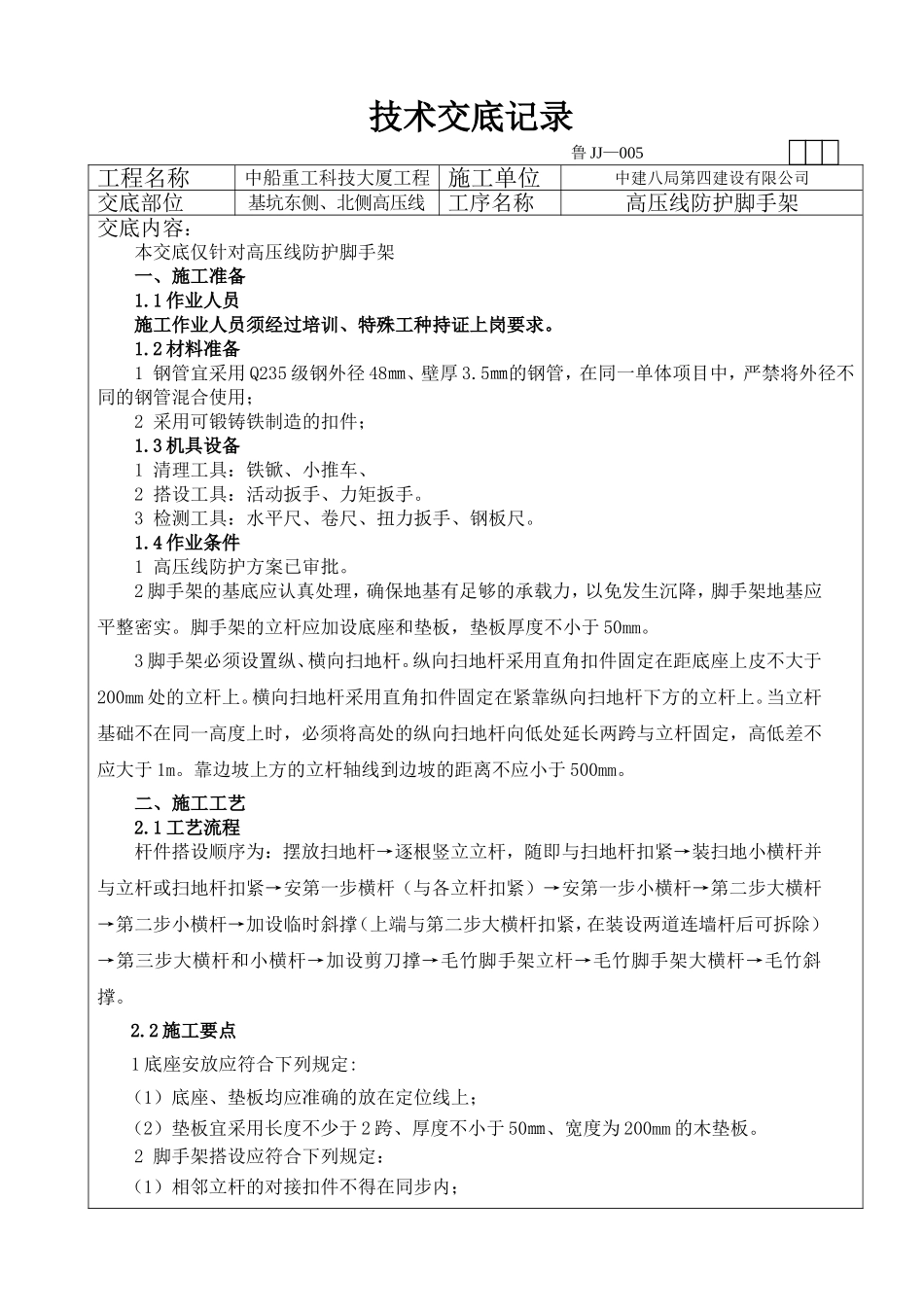

技术交底记录鲁JJ—005工程名称中船重工科技大厦工程施工单位中建八局第四建设有限公司交底部位基坑东侧、北侧高压线工序名称高压线防护脚手架交底内容:本交底仅针对高压线防护脚手架一、施工准备1
1作业人员施工作业人员须经过培训、特殊工种持证上岗要求
2材料准备1钢管宜采用Q235级钢外径48㎜、壁厚3
5㎜的钢管,在同一单体项目中,严禁将外径不同的钢管混合使用;2采用可锻铸铁制造的扣件;1
3机具设备1清理工具:铁锨、小推车、2搭设工具:活动扳手、力矩扳手
3检测工具:水平尺、卷尺、扭力扳手、钢板尺
4作业条件1高压线防护方案已审批
2脚手架的基底应认真处理,确保地基有足够的承载力,以免发生沉降,脚手架地基应平整密实
脚手架的立杆应加设底座和垫板,垫板厚度不小于50mm
3脚手架必须设置纵、横向扫地杆
纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上
横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m
靠边坡上方的立杆轴线到边坡的距离不应小于500mm
二、施工工艺2
1工艺流程杆件搭设顺序为:摆放扫地杆→逐根竖立立杆,随即与扫地杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步横杆(与各立杆扣紧)→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑(上端与第二步大横杆扣紧,在装设两道连墙杆后可拆除)→第三步大横杆和小横杆→加设剪刀撑→毛竹脚手架立杆→毛竹脚手架大横杆→毛竹斜撑
2施工要点1底座安放应符合下列规定:(1)底座、垫板均应准确的放在定位线上;(2)垫板宜采用长度不少于2跨、厚度不小于50㎜、宽度为200mm的木垫板

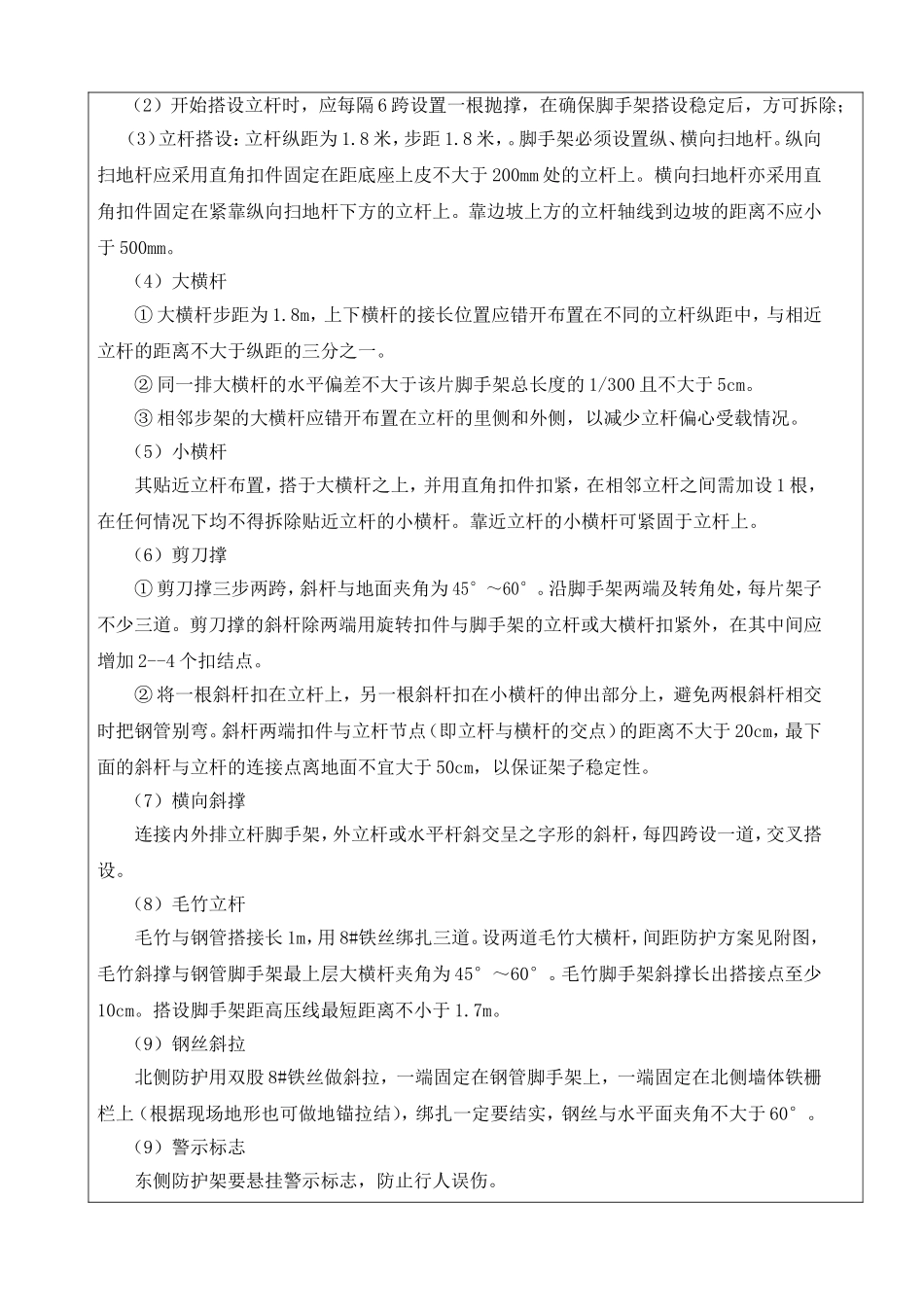

2脚手架搭设应符合下列规定:(1)相邻立杆的对接扣件不得在同步内;(2)开始搭设立杆时,应每隔6跨设置一根抛撑,在确保
