加气混凝土砌块施工要点班德工程中心一、砌筑工艺流程•1、砌筑阶段:砌筑样板间验收完毕,方可进行大面积砌体砌筑

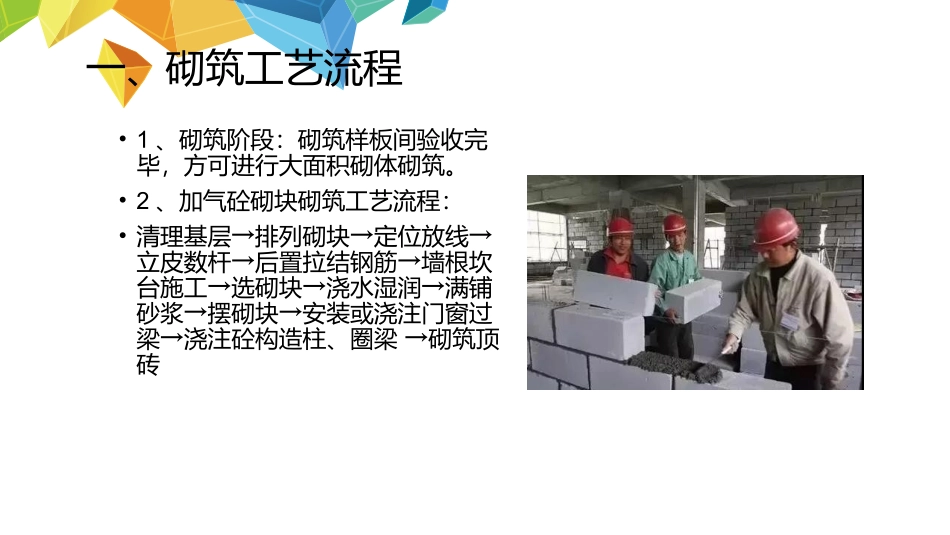

•2、加气砼砌块砌筑工艺流程:•清理基层→排列砌块→定位放线→立皮数杆→后置拉结钢筋→墙根坎台施工→选砌块→浇水湿润→满铺砂浆→摆砌块→安装或浇注门窗过梁→浇注砼构造柱、圈梁→砌筑顶砖二、主要工序控制•1、施工放线•(1)设置基准控制线:•主体施工阶段弹放砌体墙控制线或辅助控制线,且在结构施工、砌体施工、抹灰施工阶段时,同一工程部位均须利用同一条控制线,避免因控制线弹放误差引起施工误差
•(2)设置砌筑控制线:•1)由基准控制线,引出砌筑轴线、边线
•2)在砌筑前需根据实际情况向施工工人交底,明确烟道、风道、管井尺寸,厨卫开间等准确尺寸
主要工序控制•2、绘制砌块排列图,立皮数杆•(1)砌筑前应根据下列因素进行砌块排列设计,绘制砌块排列图:•1)砌块尺寸、灰缝厚度、顶部空隙和墙根部坎台高度
•2)尽可能采用主规格砌块,减少配套砌块的种类和数量
•3)按门、窗、过梁、暗线、暗管、线盒等的要求,在排列图上标明主规格砌块、配套砌块以及预埋件等位置
•4)标明灰缝中应设置拉结钢筋的部位
主要工序控制•5)标明预留洞和预埋件的位置
•(2)施工时在墙体转角处立好皮数杆或利用混凝土墙柱做皮数杆,杆上标明块层、灰缝、窗台板、门窗洞口、过梁、圈梁、预制件等的高度及位置,并应随时检查其准确性
•(3)砌块排列:要求整齐且有规律性,避免通缝,砌块排列应上下错缝,搭接长度不宜小于被搭接砌块长度1/3
砌筑施工技术要领•3、砌筑施工技术要领•1)现浇混凝土结构的填充墙应在主体结构浇筑完成28d后开始砌筑,防止产生混凝土结构收缩裂缝
•2)砌筑前砌块应喷水处理:加气混凝土砌块砌筑时,砌块含水率宜
