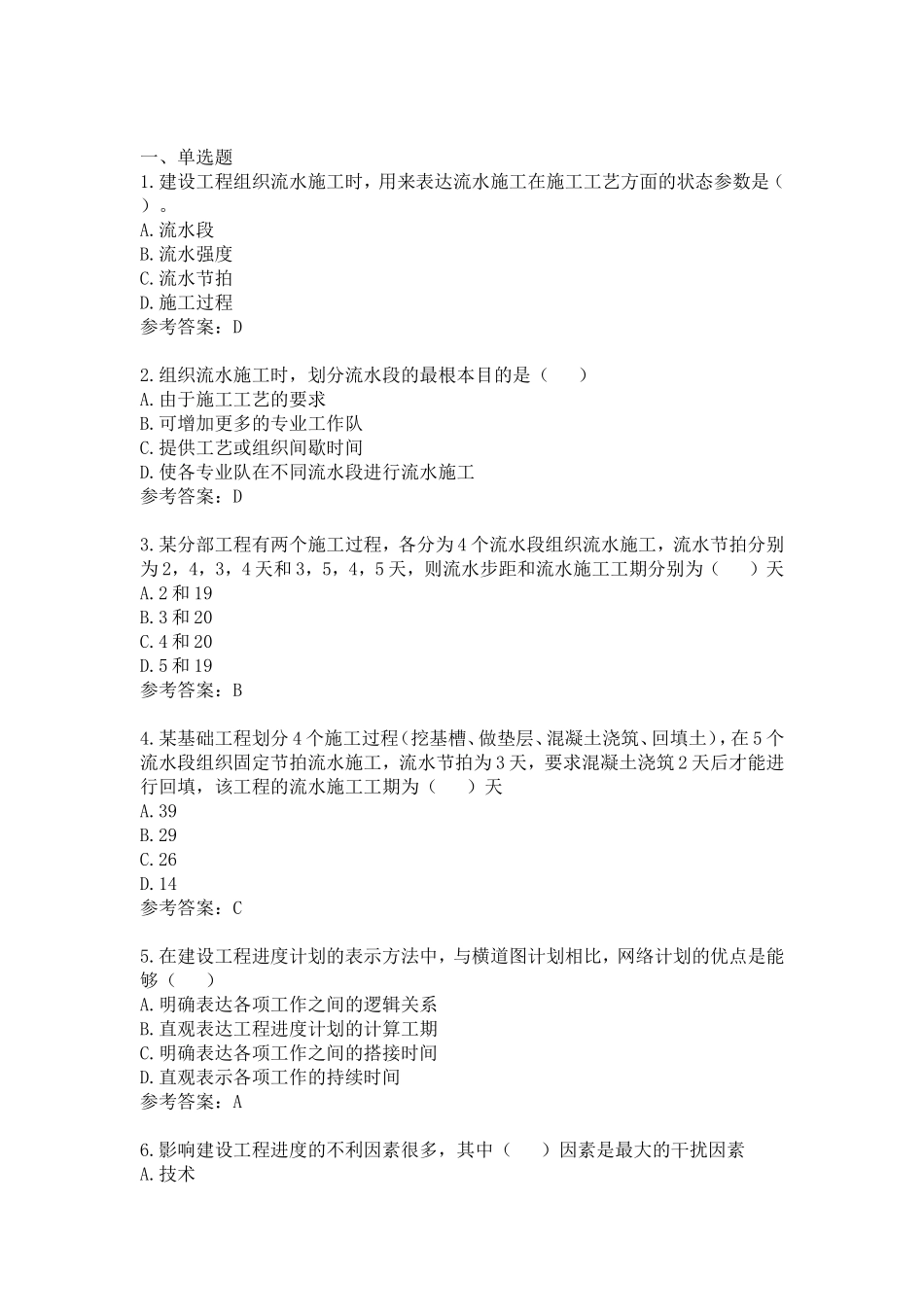

一、单选题1
建设工程组织流水施工时,用来表达流水施工在施工工艺方面的状态参数是()
施工过程参考答案:D2
组织流水施工时,划分流水段的最根本目的是()A
由于施工工艺的要求B

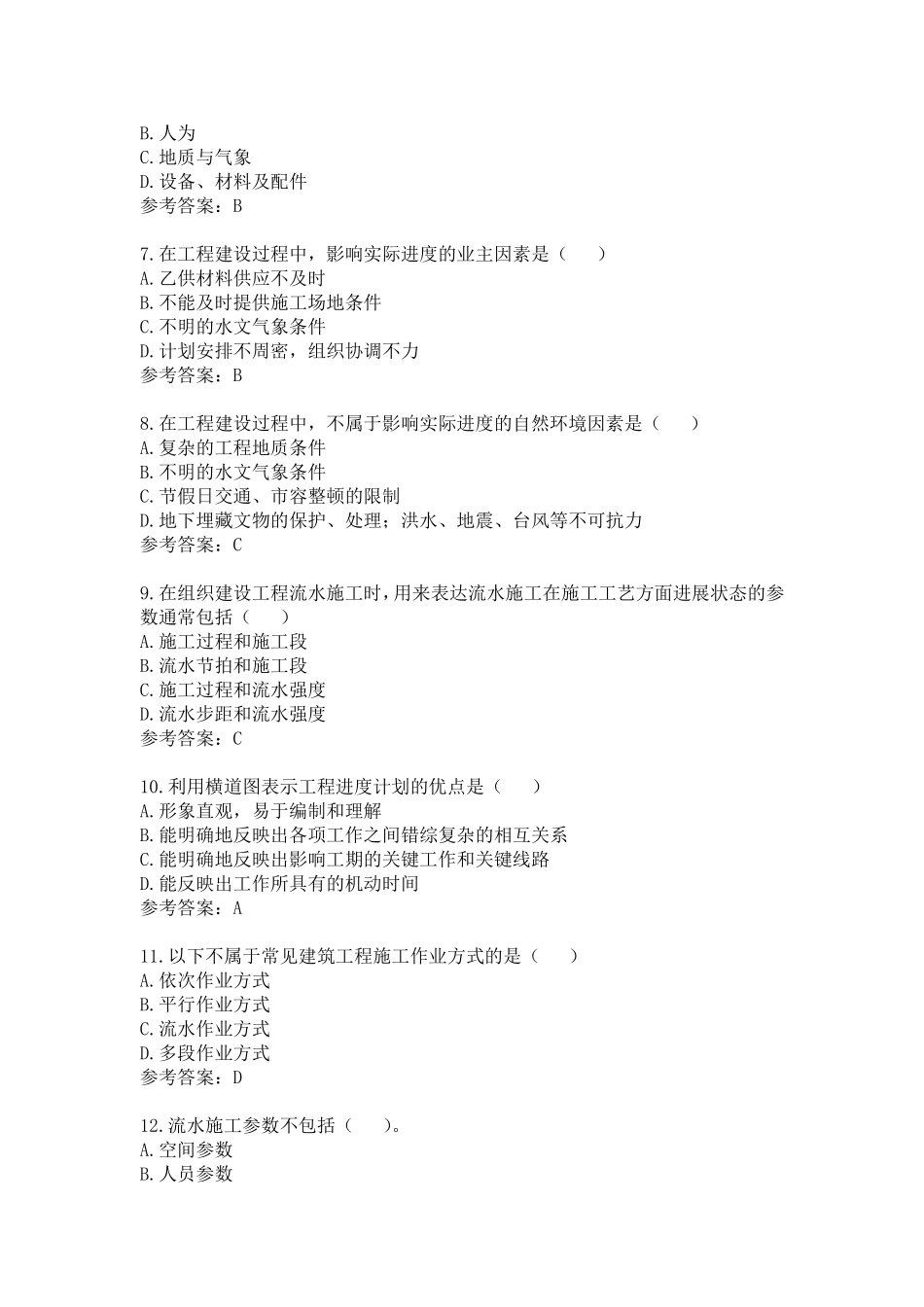

可增加更多的专业工作队C
提供工艺或组织间歇时间D
使各专业队在不同流水段进行流水施工参考答案:D3
某分部工程有两个施工过程,各分为4个流水段组织流水施工,流水节拍分别为2,4,3,4天和3,5,4,5天,则流水步距和流水施工工期分别为()天A
5和19参考答案:B4
某基础工程划分4个施工过程(挖基槽、做垫层、混凝土浇筑、回填土),在5个流水段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填,该工程的流水施工工期为()天A

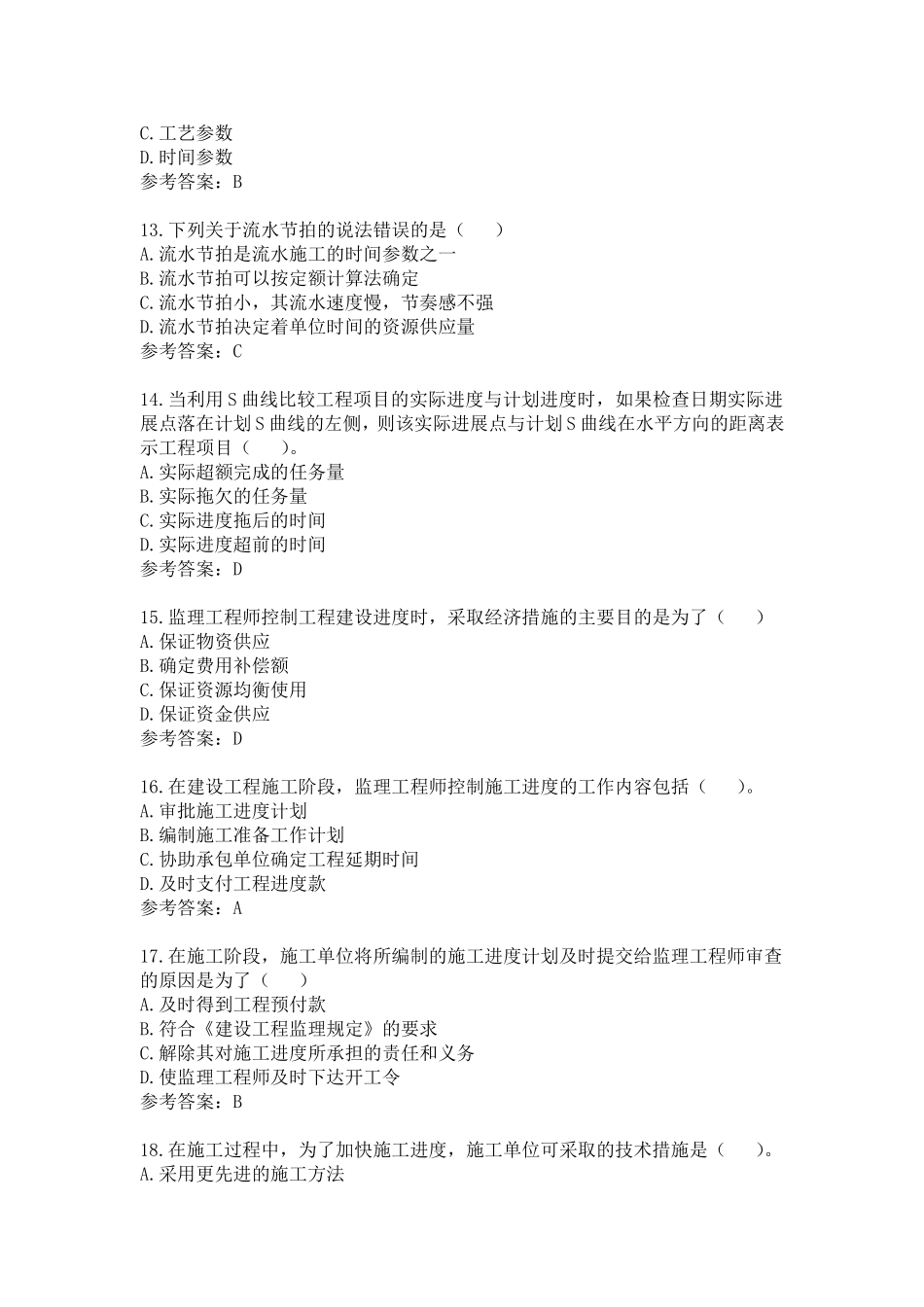

14参考答案:C5
在建设工程进度计划的表示方法中,与横道图计划相比,网络计划的优点是能够()A
明确表达各项工作之间的逻辑关系B
直观表达工程进度计划的计算工期C
明确表达各项工作之间的搭接时间D
直观表示各项工作的持续时间参考答案:A6
影响建设工程进度的不利因素很多,其中()因素是最大的干扰因素A
地质与气象D
设备、材料及配件参考答案:B7
在工程建设过程中,影响实际进度的业主因素是()A
乙供材料供应不及时B
不能及时提供施工场地条件C
不明的水文气象条件D
计划安排不周密,组织协调不力参考答案:B8
在工程建设过程中,不属于影响实际进度的自然环境因素是()A
复杂的工程地质条件B
不明的水文气象条件C
节假日交通、市容整顿的限制D
地下埋藏文物的保护、处理;洪水、地震、台风等不可抗力参考答案:C9
在组织建设工程流水施工时,用来表达流水施工在施工工艺方面进展状态的参数通常包括()A
施工过程和施工段B
流水节拍和施工段C
