涵洞施工方案一、工程概况xxxx公路A7合同段起于xx(K72+000),于xx互通,尔后上跨线,沿山边展线升坡至合同段终点xx(K78+160),合同段路线全长6
本合同段共有涵洞53座,其中主线12座,互通11座,xx连接线10座,xx连接线--支线6座,xx连接线14座,具体工程数量如下表:主要工程数量表序号名称单位工程数量一钢筋砼圆管涵1圆管内径Φ0
75mm31
782圆管内径Φ1mm60
383圆管内径Φ1
98二盖板涵钢筋砼盖板涵11-1
2121-2
6741-2
5m6351-2
2461-2
9971-3
6381-4
1191-4
5m99.6101-4
07111-4
9122-4
0m42132-5
55二、圆管涵施工(一)施工准备1、按照施工平面布置图提供的要求,搭设临时设施,组织机具设备人员进场2、采购材料并组织进场,在试验监理工程师的监督下现场取样,并送试验室试验
3、认真熟悉图纸、施工规范,对操作人员进行技术培训及交底,并进行安全质量教育
4、测量放线:测量人员及监理工程师对涵洞进行定位放线,并将控制桩引至路边加以保护
在通道附近补充两个水准点,以备施工时使用
所测控制桩均应稳固可靠,一直保留到工程结束

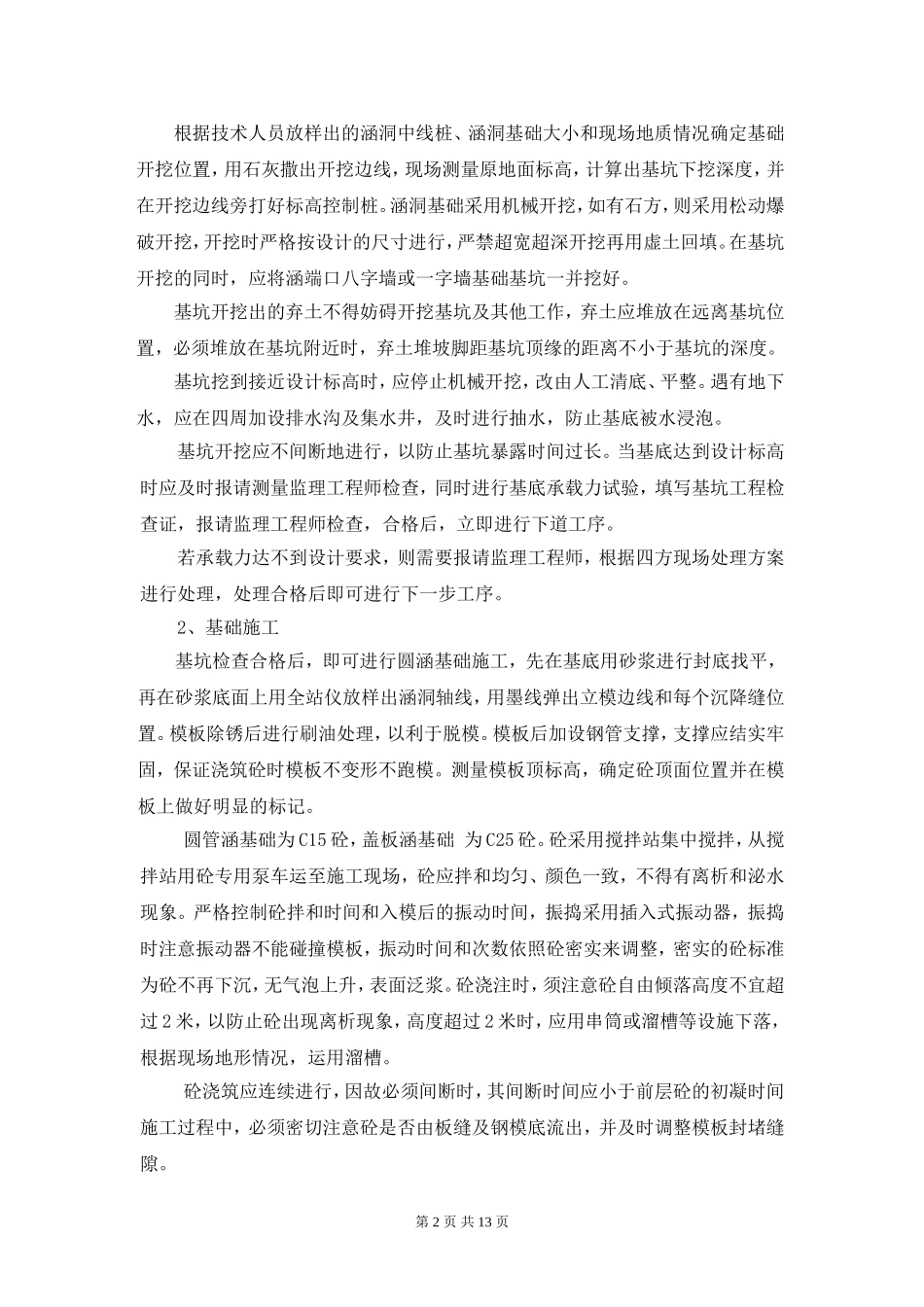

(二)施工方法1、基坑开挖第1页共13页根据技术人员放样出的涵洞中线桩、涵洞基础大小和现场地质情况确定基础开挖位置,用石灰撒出开挖边线,现场测量原地面标高,计算出基坑下挖深度,并在开挖边线旁打好标高控制桩
涵洞基础采用机械开挖,如有石方,则采用松动爆破开挖,开挖时严格按设计的尺寸进行,严禁超宽超深开挖再用虚土回填
在基坑开挖的同
