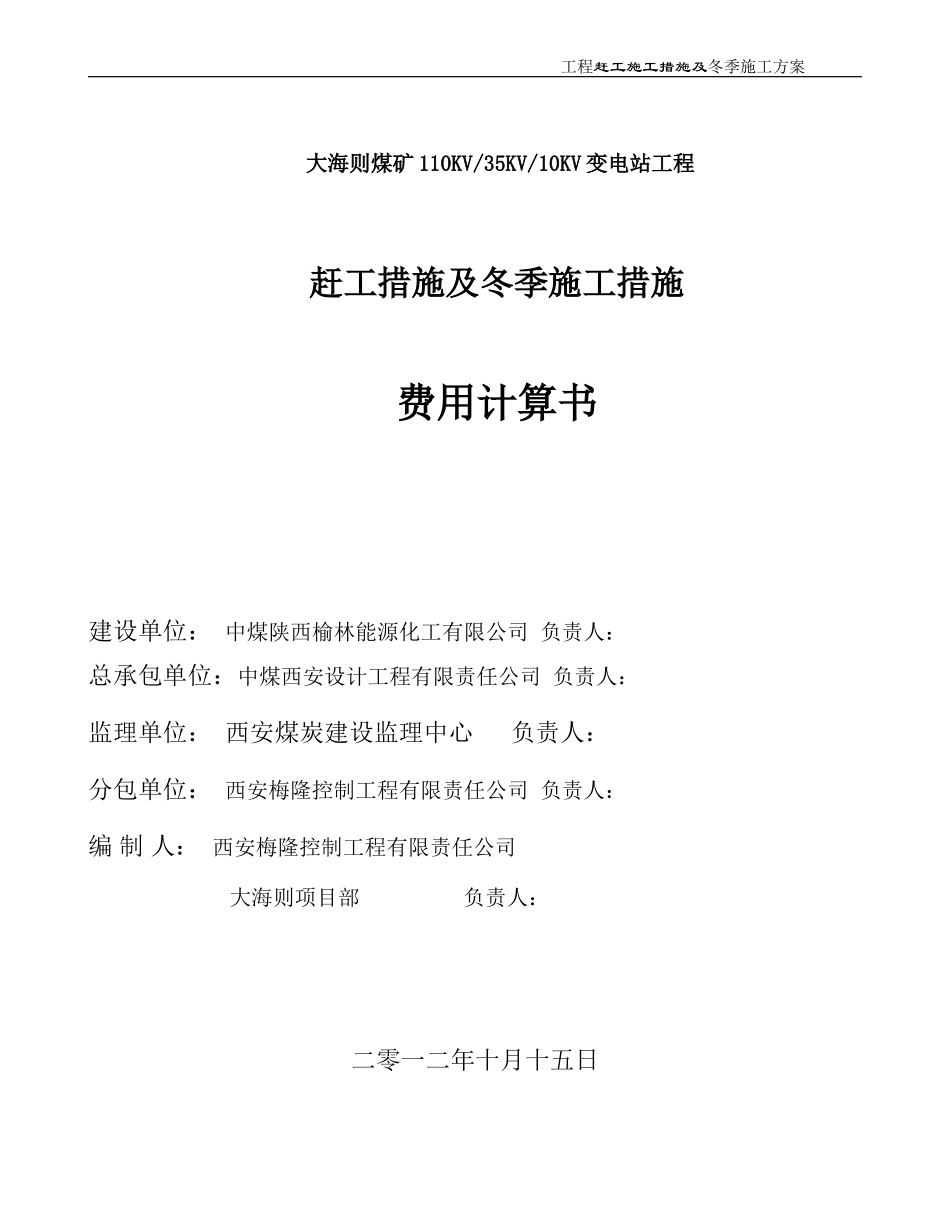

工程赶工施工措施及冬季施工方案大海则煤矿110KV/35KV/10KV变电站工程赶工措施及冬季施工措施费用计算书建设单位:中煤陕西榆林能源化工有限公司负责人:总承包单位:中煤西安设计工程有限责任公司负责人:监理单位:西安煤炭建设监理中心负责人:分包单位:西安梅隆控制工程有限责任公司负责人:编制人:西安梅隆控制工程有限责任公司大海则项目部负责人:二零一二年十月十五日工程赶工措施及冬季施工方案赶工措施费及冬季施工费的计算赶工措施费组成102

24+6+52

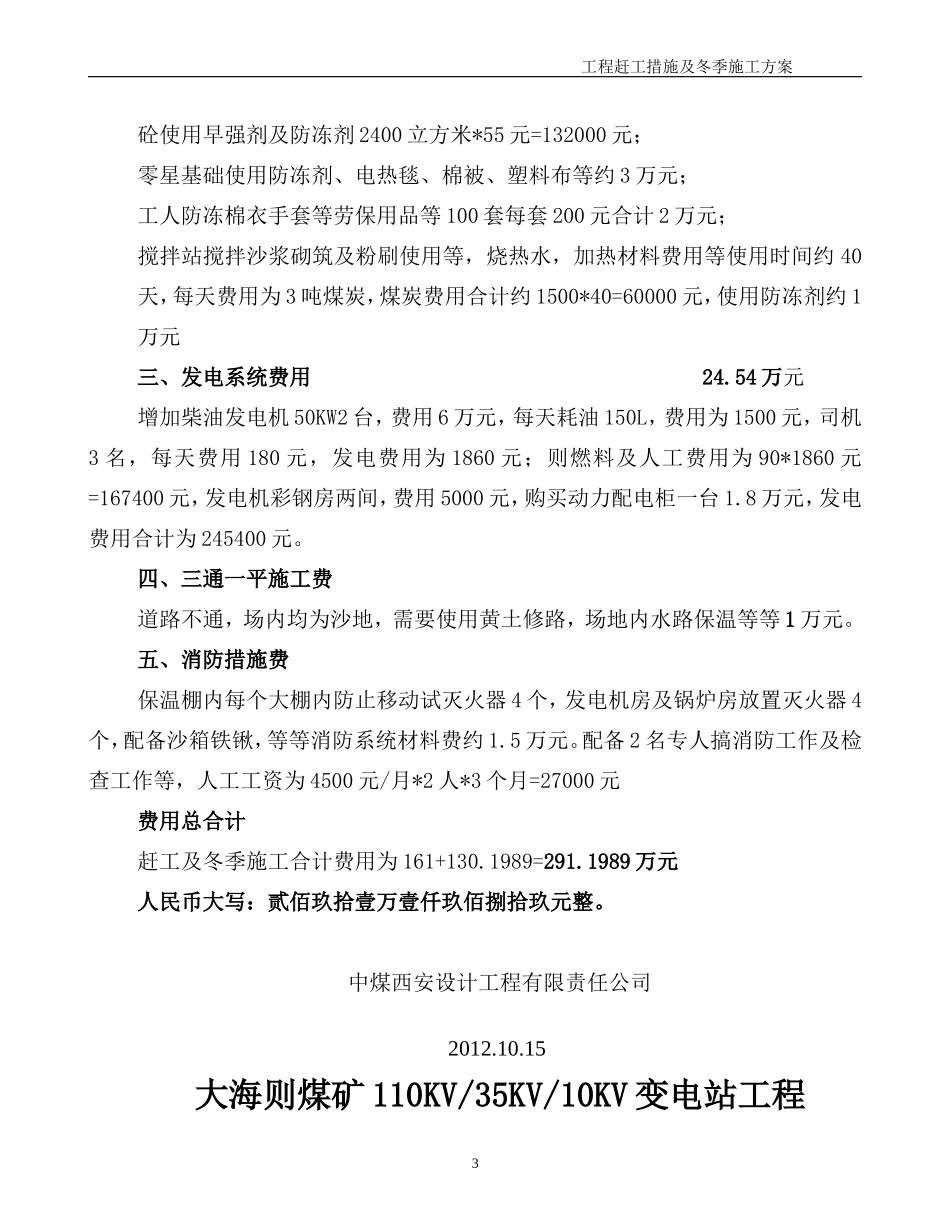

76=161万元一、人工费降效费(40%降效用):(28
8)*40%=102
24万元1、管理人员12人,每人0
月,管理人员增加费用12*0
8*3=28
8万元2、施工人员70人,180元/工日,两班倒施工,则人工费为70*180*90*2=2268000二、机械费6万元增加搅拌机费用约3万元,其他机械费用约3万元,合计增加费用6万元;三、材料增加费52
76万元1、本工程使用商品砼,比自拌砼费用高出约240元,材料增加费用约2400立方米*200元=480000元2、胶合板1400张,一次采购完毕,增加摊销费50%,增加费用为100*68*50%=4
7600万元4
76万元冬季施工保温措施费措施费75
7588+25
54+1+3
1989元一、保温措施费18
8628+56
896=75
7588万元1、供暖系统3+10
0288+3
134+18+2
8628万元增加一台3T锅炉供生活热水、洗澡及取暖用,取暖费用锅炉为3万元(含循环泵2台);生活房面积为33*6
5米=214
5平方米,搭设暖气棚面积为76*25+51*20=2920平方米,暖气片费用3134片*32元/片=100288元,各种管道、阀门以及安装费用为10元/平方米则安装费用为31340元;冬
