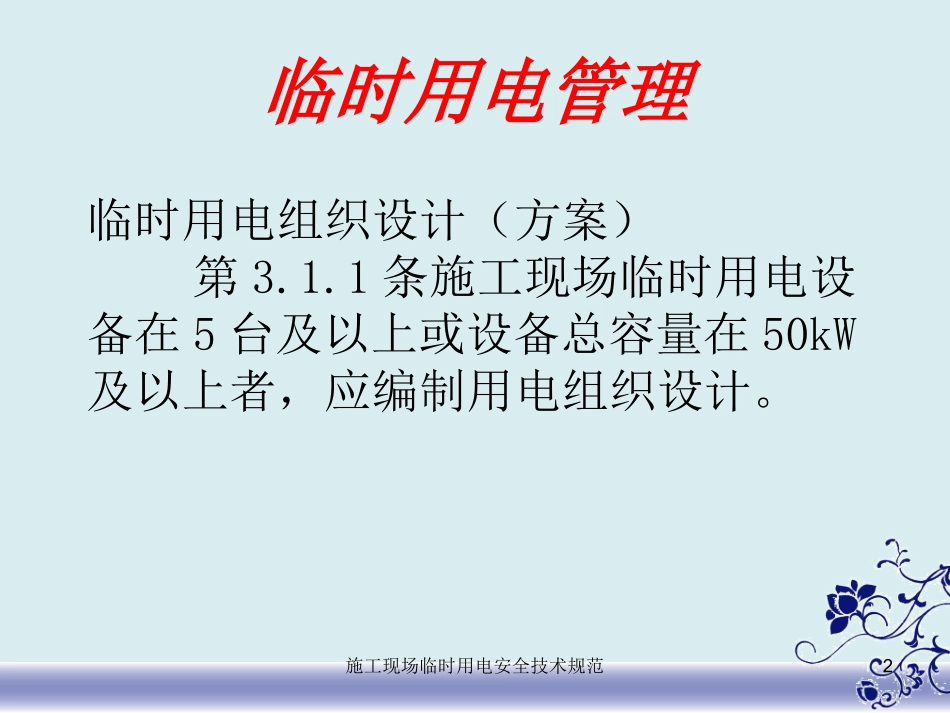

八公司机械部施工现场临时用电施工现场临时用电安全技术规范2临时用电管理临时用电组织设计(方案)第3
1条施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计

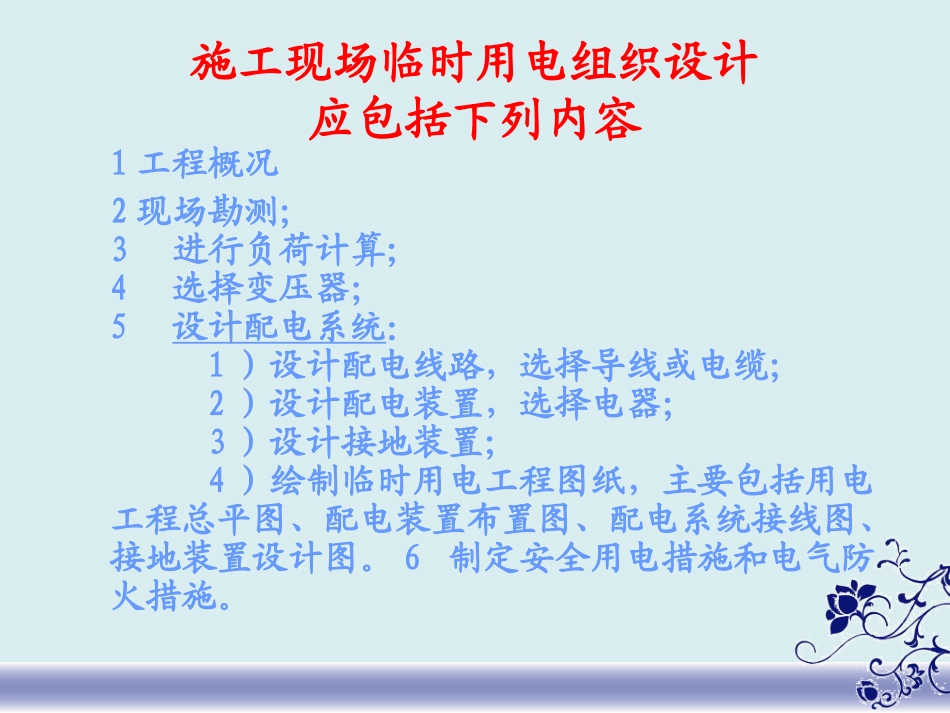

施工现场临时用电组织设计应包括下列内容1工程概况2现场勘测;3进行负荷计算;4选择变压器;5设计配电系统:1)设计配电线路,选择导线或电缆;2)设计配电装置,选择电器;3)设计接地装置;4)绘制临时用电工程图纸,主要包括用电工程总平图、配电装置布置图、配电系统接线图、接地装置设计图
6制定安全用电措施和电气防火措施
1工程概况根据现场勘测及有关资料,确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向,写出工程概况:①该工程的地理位置;②建筑面积、层数、总高度、结构特点;③现场和周围与临电有关的构筑物、道路、水沟情况;④季节风向等;⑤甲方提供的施工的电源情况,包括电源的电压等级,进线路数和方向,电源变压器容量、台数,电源至工地的距离等;⑥确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向,并确定现场的供电系统形式TN-S
2、现场勘测⑴现场勘测工作包括调查、测绘施工现场的地形、地貌、地质结构,正式工程位置、电源位置,地上与地下管线和沟道位置,以及周围环境、用电设备等
⑵通过现场勘测可确定电源进线、变电所、配电室、总配电箱、分配电箱、固定开关箱、物料和器具堆放位置,以及办公、加工与生活设施、消防器材位置和线路走向等
⑶现场勘测时最主要的就是既要符合供电的基本要求,又要注意到临时性的特点
3、负荷计算•负荷计算主要是根据施工现场用电情况计算用电设备、用电设备组、配电线路,以及作为供电电源的变压器或发电机的计算负荷
负荷计算是选择变压器、配电装置、开关电器和导线、电缆的主要依据
负荷计算时要认识到如下几点:(1)各用电设备不可能同时运行;(2)各用电设备不可能同时满
