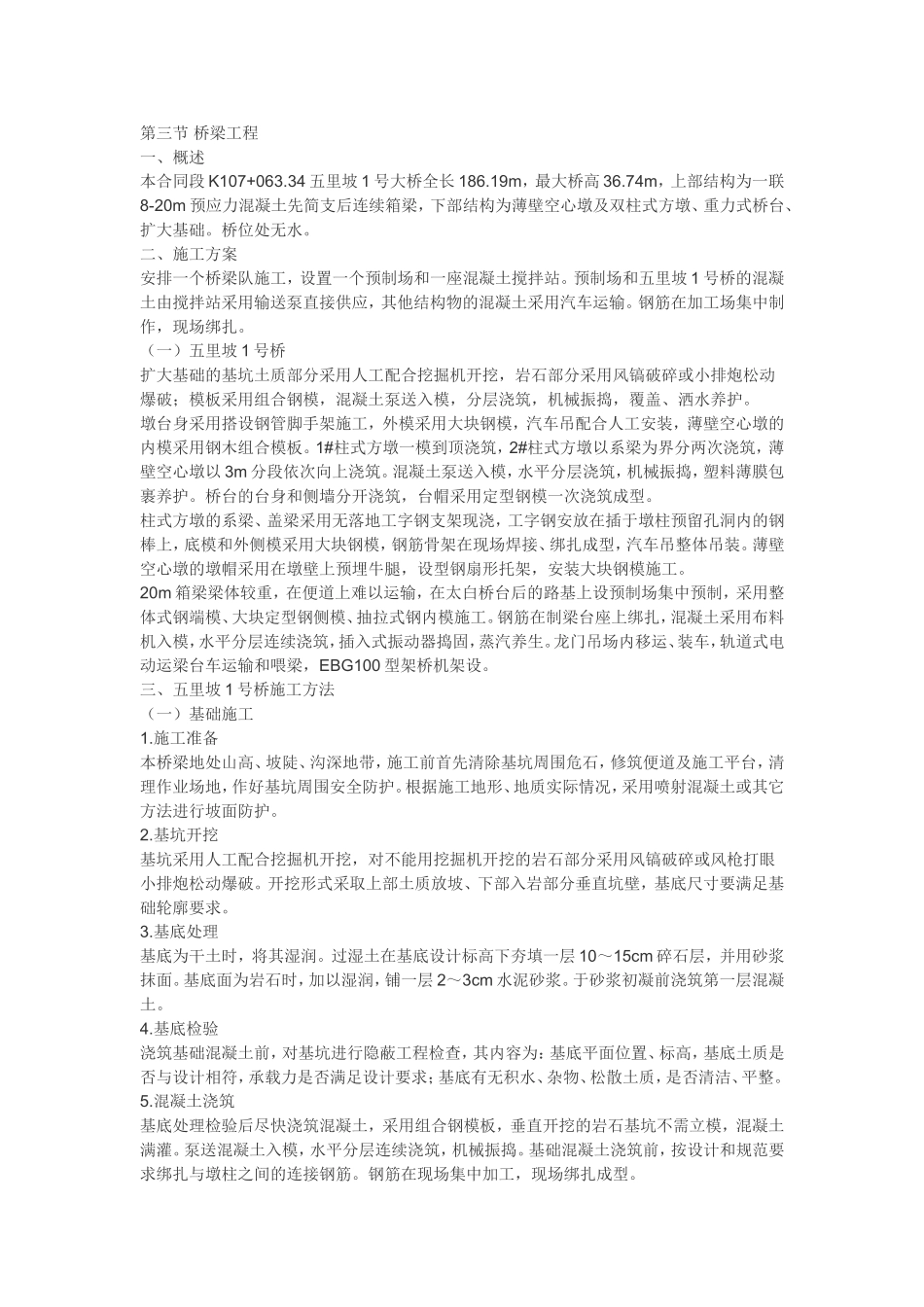

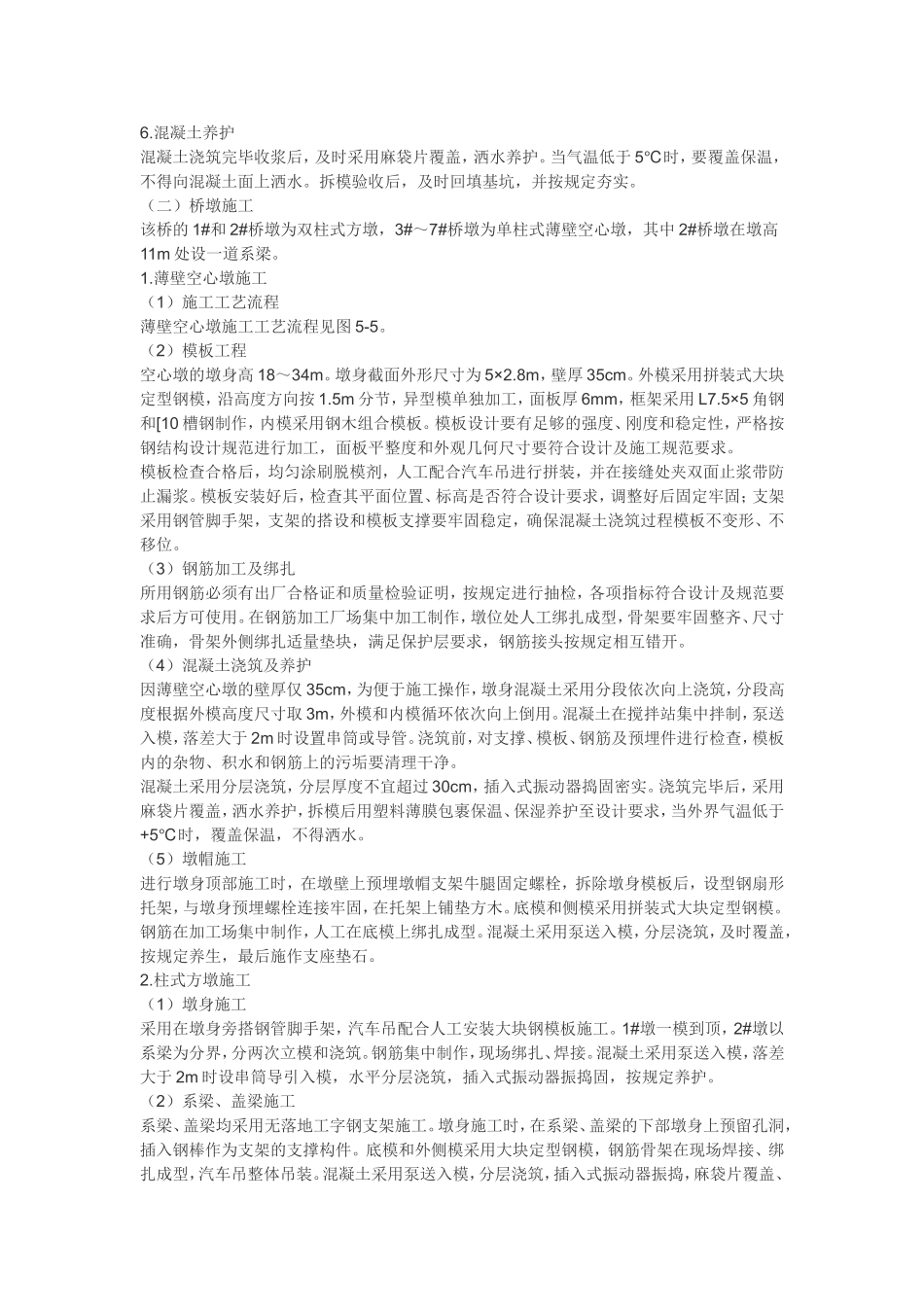

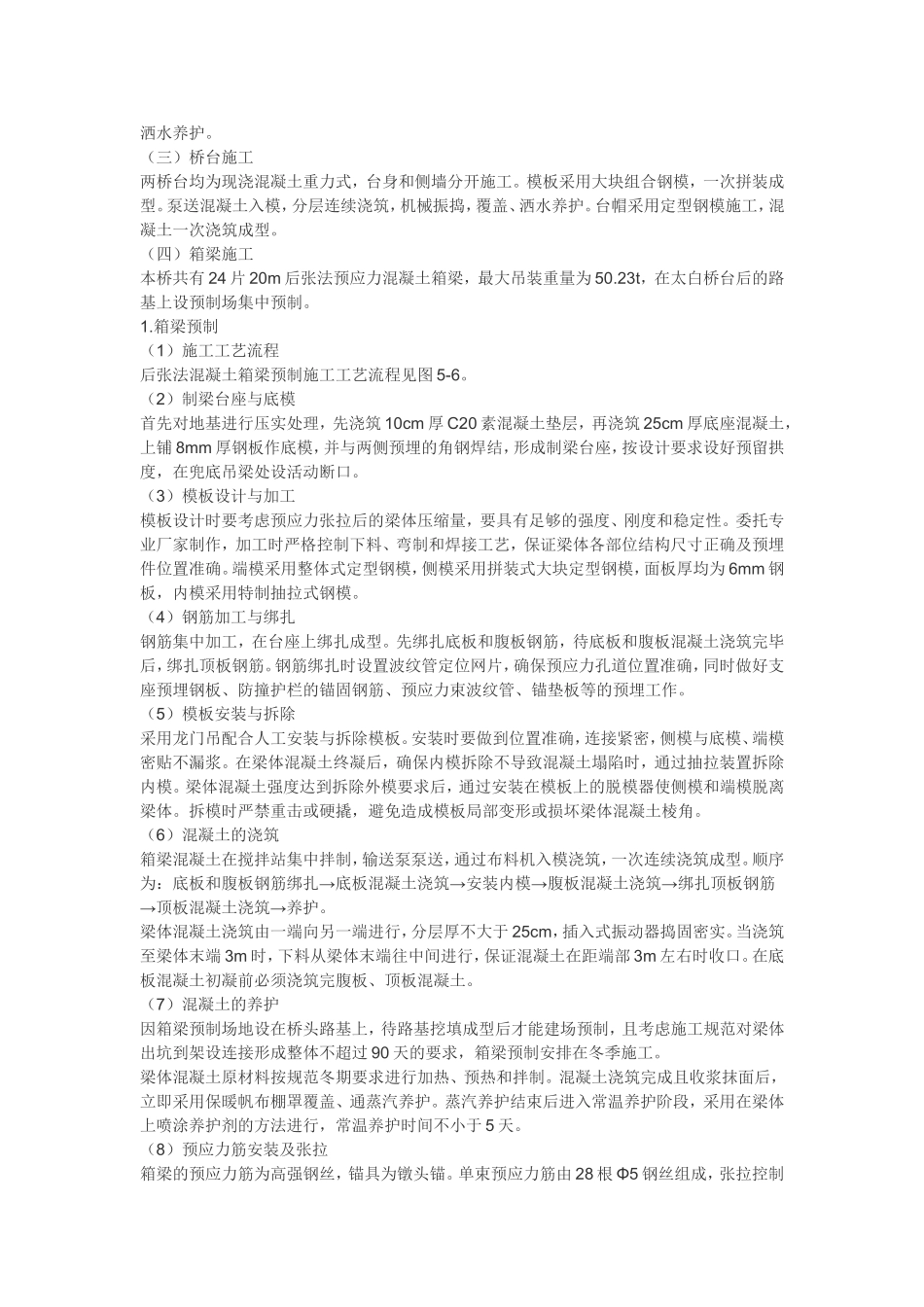

第三节桥梁工程一、概述本合同段K107+063
34五里坡1号大桥全长186
19m,最大桥高36
74m,上部结构为一联8-20m预应力混凝土先简支后连续箱梁,下部结构为薄壁空心墩及双柱式方墩、重力式桥台、扩大基础
二、施工方案安排一个桥梁队施工,设置一个预制场和一座混凝土搅拌站
预制场和五里坡1号桥的混凝土由搅拌站采用输送泵直接供应,其他结构物的混凝土采用汽车运输
钢筋在加工场集中制作,现场绑扎
(一)五里坡1号桥扩大基础的基坑土质部分采用人工配合挖掘机开挖,岩石部分采用风镐破碎或小排炮松动爆破;模板采用组合钢模,混凝土泵送入模,分层浇筑,机械振捣,覆盖、洒水养护
墩台身采用搭设钢管脚手架施工,外模采用大块钢模,汽车吊配合人工安装,薄壁空心墩的内模采用钢木组合模板
1#柱式方墩一模到顶浇筑,2#柱式方墩以系梁为界分两次浇筑,薄壁空心墩以3m分段依次向上浇筑
混凝土泵送入模,水平分层浇筑,机械振捣,塑料薄膜包裹养护
桥台的台身和侧墙分开浇筑,台帽采用定型钢模一次浇筑成型
柱式方墩的系梁、盖梁采用无落地工字钢支架现浇,工字钢安放在插于墩柱预留孔洞内的钢棒上,底模和外侧模采用大块钢模,钢筋骨架在现场焊接、绑扎成型,汽车吊整体吊装
薄壁空心墩的墩帽采用在墩壁上预埋牛腿,设型钢扇形托架,安装大块钢模施工
20m箱梁梁体较重,在便道上难以运输,在太白桥台后的路基上设预制场集中预制,采用整体式钢端模、大块定型钢侧模、抽拉式钢内模施工
钢筋在制梁台座上绑扎,混凝土采用布料机入模,水平分层连续浇筑,插入式振动器捣固,蒸汽养生
龙门吊场内移运、装车,轨道式电动运梁台车运输和喂梁,EBG100型架桥机架设
三、五里坡1号桥施工方法(一)基础施工1
施工准备本桥梁地处山高、坡陡、沟深地带,施工前首先清除基坑周围危石,修筑便道及施工平台,清理作业场地,作好基坑周围安全防护
