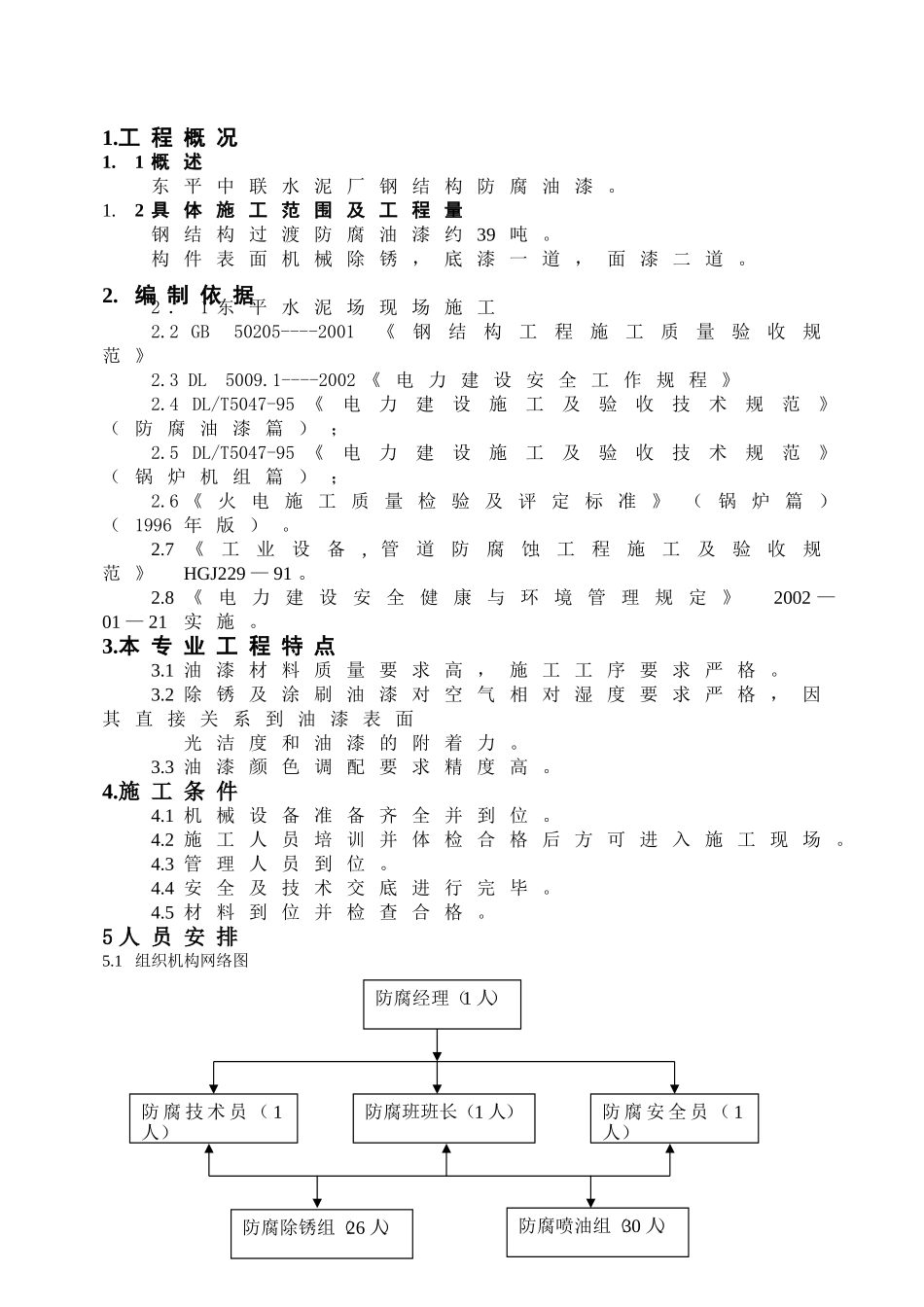

1概述东平中联水泥厂钢结构防腐油漆
2具体施工范围及工程量钢结构过渡防腐油漆约39吨
构件表面机械除锈,底漆一道,面漆二道
编制依据2.1东平水泥场现场施工2
2GB50205----2001《钢结构工程施工质量验收规范》2
3DL5009
1----2002《电力建设安全工作规程》2
4DL/T5047-95《电力建设施工及验收技术规范》(防腐油漆篇);2
5DL/T5047-95《电力建设施工及验收技术规范》(锅炉机组篇);2
6《火电施工质量检验及评定标准》(锅炉篇)(1996年版)
7《工业设备,管道防腐蚀工程施工及验收规范》HGJ229—91
8《电力建设安全健康与环境管理规定》2002—01—21实施
本专业工程特点3
1油漆材料质量要求高,施工工序要求严格
2除锈及涂刷油漆对空气相对湿度要求严格,因其直接关系到油漆表面光洁度和油漆的附着力
3油漆颜色调配要求精度高
1机械设备准备齐全并到位
2施工人员培训并体检合格后方可进入施工现场
3管理人员到位
4安全及技术交底进行完毕
5材料到位并检查合格

5人员安排5
1组织机构网络图防腐经理(1人)防腐技术员(1人)防腐安全员(1人)防腐班班长(1人)防腐除锈组(26人)防腐喷油组(30人)5
2劳动力安排30252015105日期2013年11月12月名称102030102031管理人员444444架子工555555除锈工262626262626油漆工303030303030合计656565656565注:施工人员及施工进度可根据现场实际情况进行调整
施工工艺流程:6
1施工方法6
1施工的准备和要求电动工器具的检查:1)外壳、手柄无裂缝、无损坏
2)保护地线或保护零线连接正确、牢固
3)电缆或软线插头完好
4)开关动作正常、灵活,
