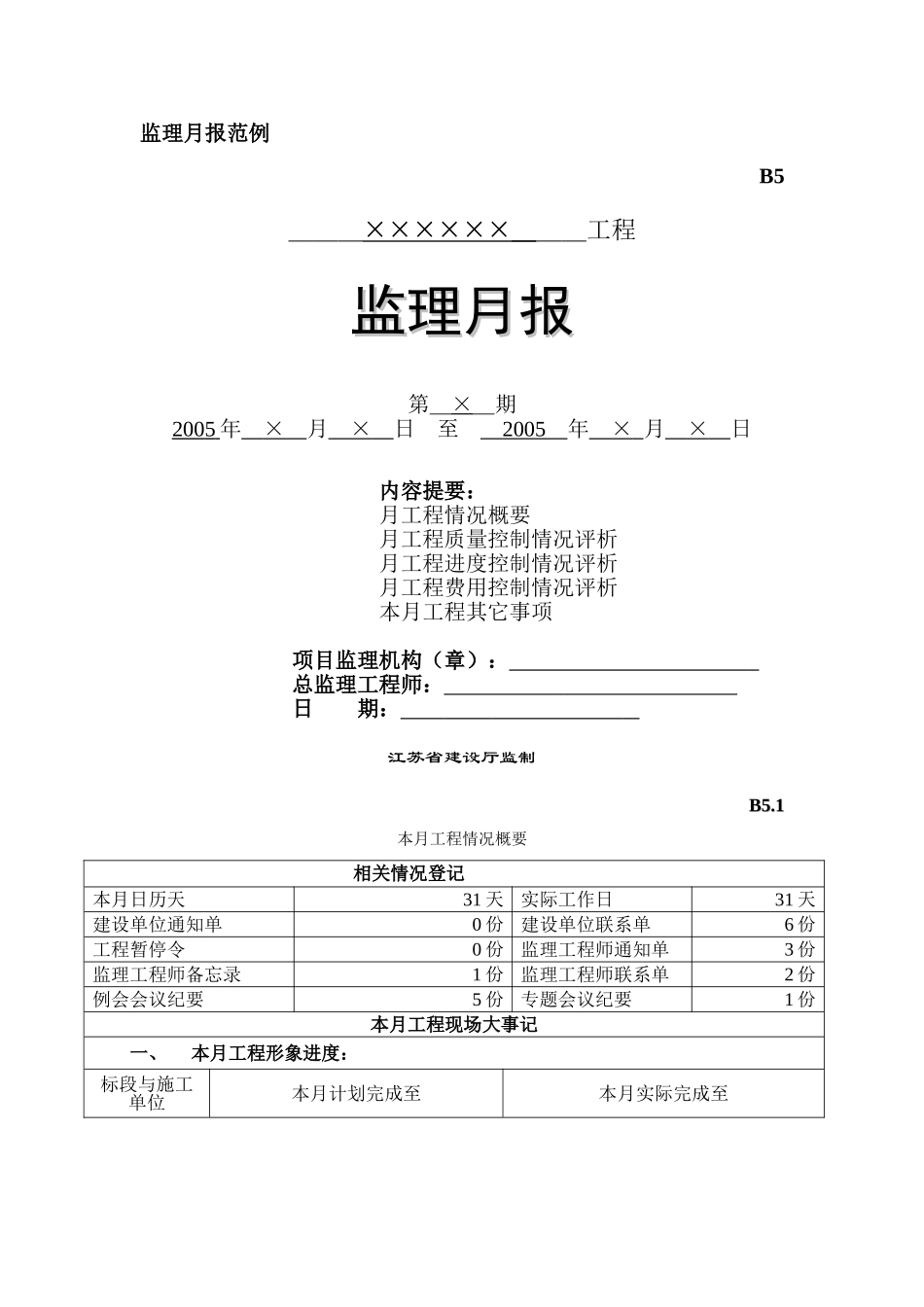

监理月报范例B5___××××××___工程监理月报监理月报第_×_期2005年×月×日至2005年×月×日内容提要:月工程情况概要月工程质量控制情况评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项项目监理机构(章):总监理工程师:日期:江苏省建设厅监制B5

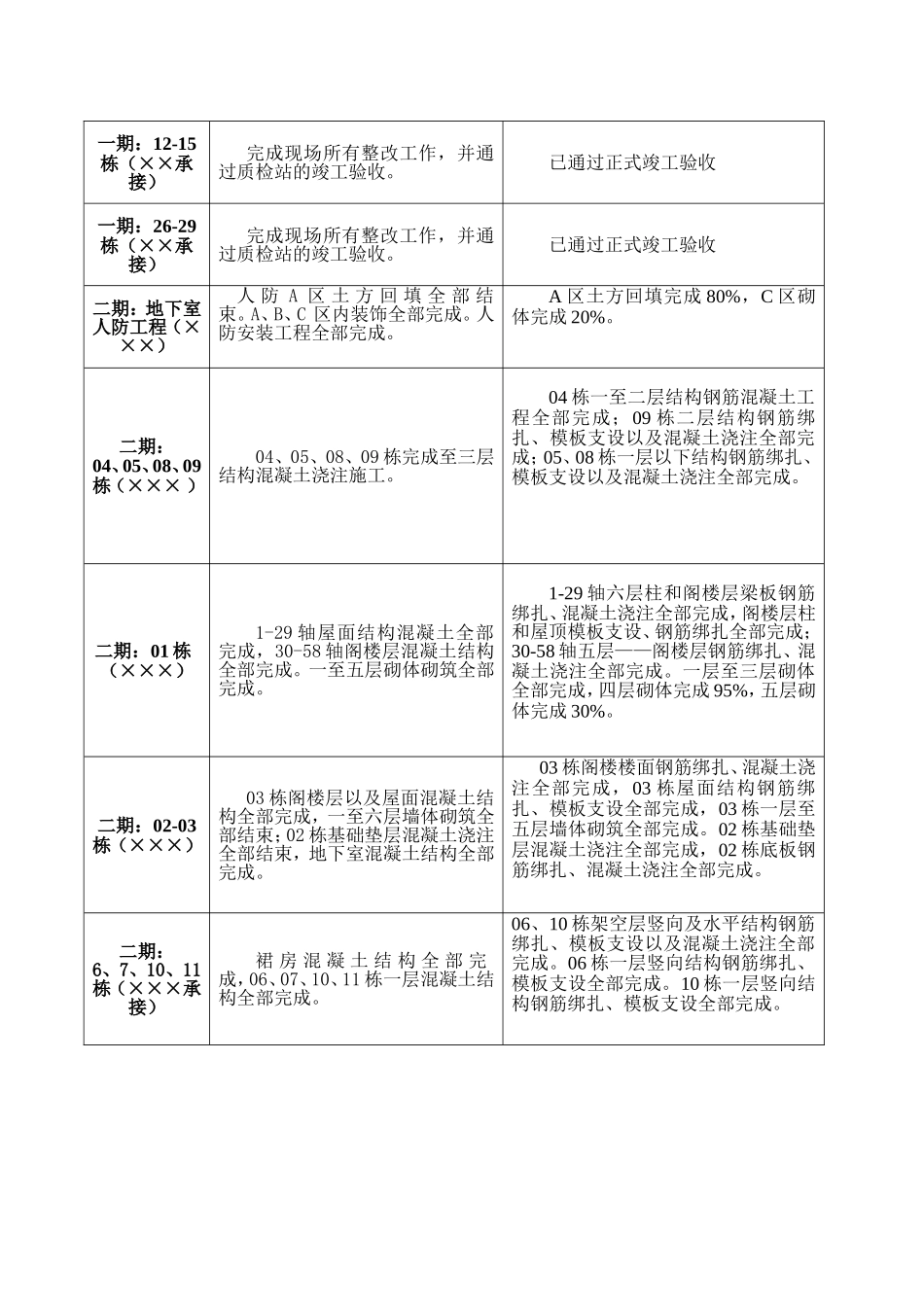

1本月工程情况概要相关情况登记本月日历天31天实际工作日31天建设单位通知单0份建设单位联系单6份工程暂停令0份监理工程师通知单3份监理工程师备忘录1份监理工程师联系单2份例会会议纪要5份专题会议纪要1份本月工程现场大事记一、本月工程形象进度:标段与施工单位本月计划完成至本月实际完成至一期:12-15栋(××承接)完成现场所有整改工作,并通过质检站的竣工验收
已通过正式竣工验收一期:26-29栋(××承接)完成现场所有整改工作,并通过质检站的竣工验收
已通过正式竣工验收二期:地下室人防工程(×××)人防A区土方回填全部结束
A、B、C区内装饰全部完成
人防安装工程全部完成
A区土方回填完成80%,C区砌体完成20%
二期:04、05、08、09栋(×××)04、05、08、09栋完成至三层结构混凝土浇注施工
04栋一至二层结构钢筋混凝土工程全部完成;09栋二层结构钢筋绑扎、模板支设以及混凝土浇注全部完成;05、08栋一层以下结构钢筋绑扎、模板支设以及混凝土浇注全部完成
二期:01栋(×××)1-29轴屋面结构混凝土全部完成,30-58轴阁楼层混凝土结构全部完成
一至五层砌体砌筑全部完成
1-29轴六层柱和阁楼层梁板钢筋绑扎、混凝土浇注全部完成,阁楼层柱和屋顶模板支设、钢筋绑扎全部完成;30-58轴五层——阁楼层钢筋绑扎、混凝土浇注全部完成
一层至三层砌体全部完成,四层砌体完成95%,五层砌体完成30%

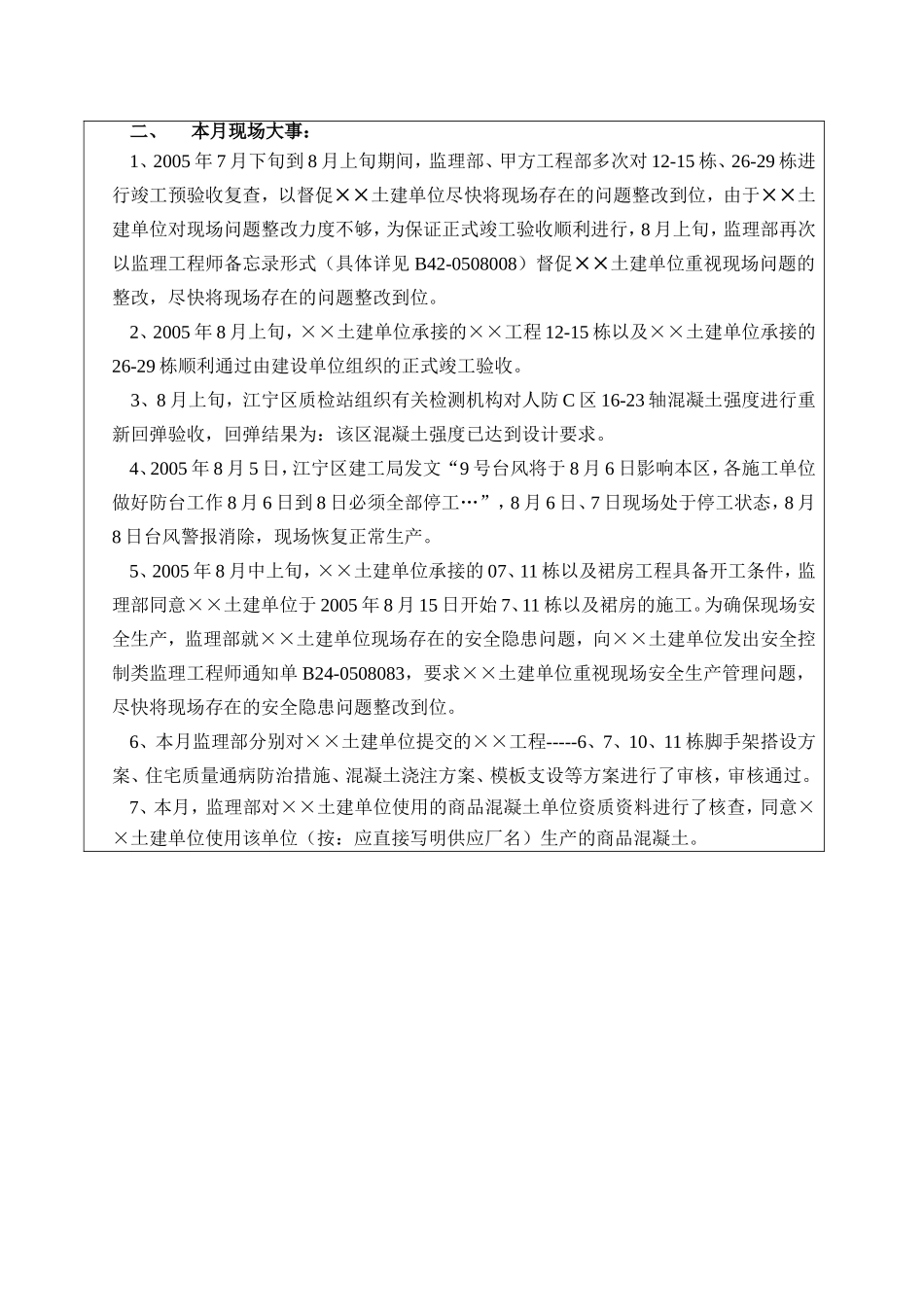

二期:02-03栋(×××)03栋阁楼层以及屋面混凝土结构全部完成,一至六层墙体砌筑全部结束;
