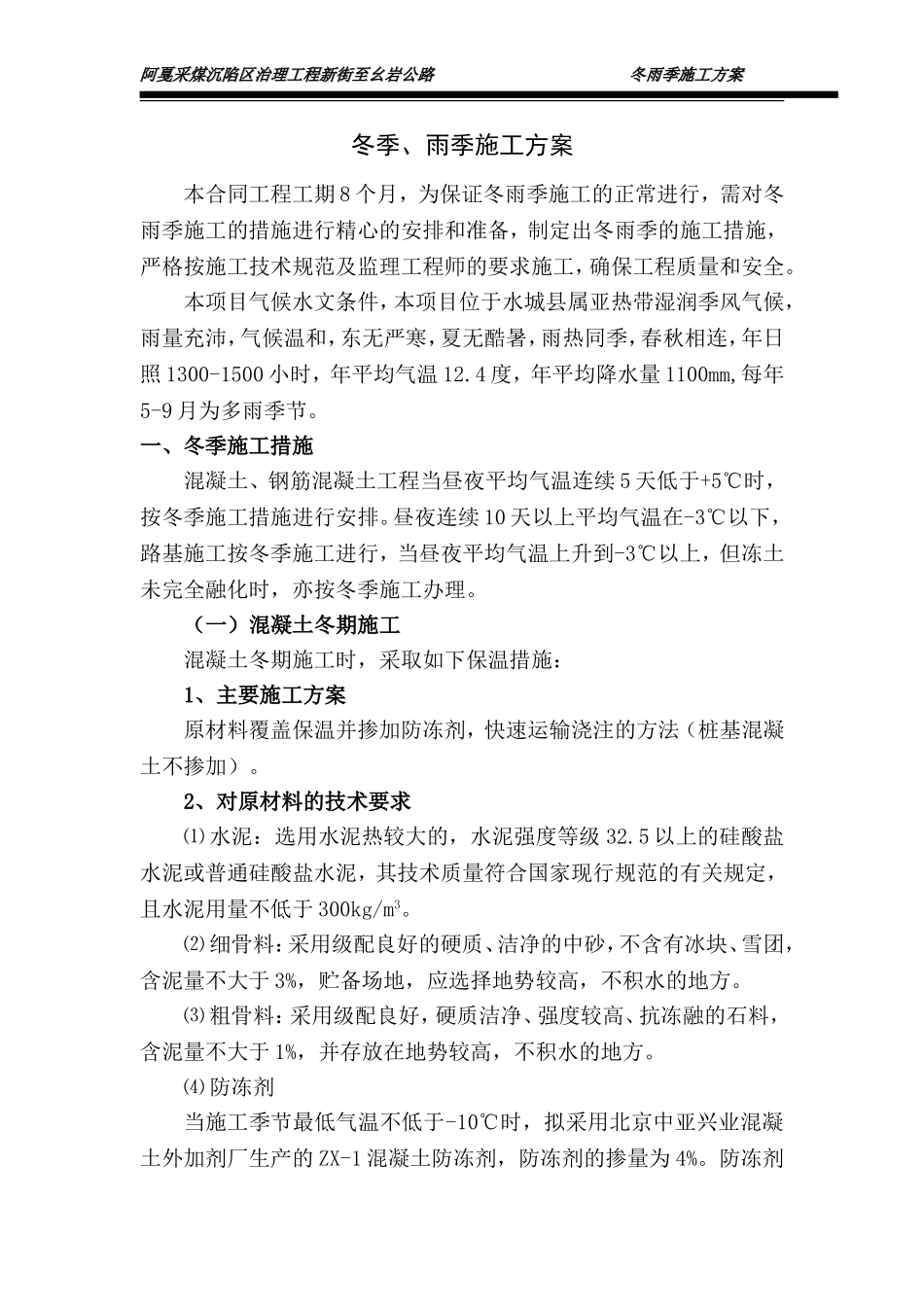

阿戛采煤沉陷区治理工程新街至幺岩公路冬雨季施工方案阿戛采煤沉陷区治理工程新街至幺岩公路冬雨季施工方案冬季、雨季施工方案本合同工程工期8个月,为保证冬雨季施工的正常进行,需对冬雨季施工的措施进行精心的安排和准备,制定出冬雨季的施工措施,严格按施工技术规范及监理工程师的要求施工,确保工程质量和安全
本项目气候水文条件,本项目位于水城县属亚热带湿润季风气候,雨量充沛,气候温和,东无严寒,夏无酷暑,雨热同季,春秋相连,年日照1300-1500小时,年平均气温12
4度,年平均降水量1100mm,每年5-9月为多雨季节

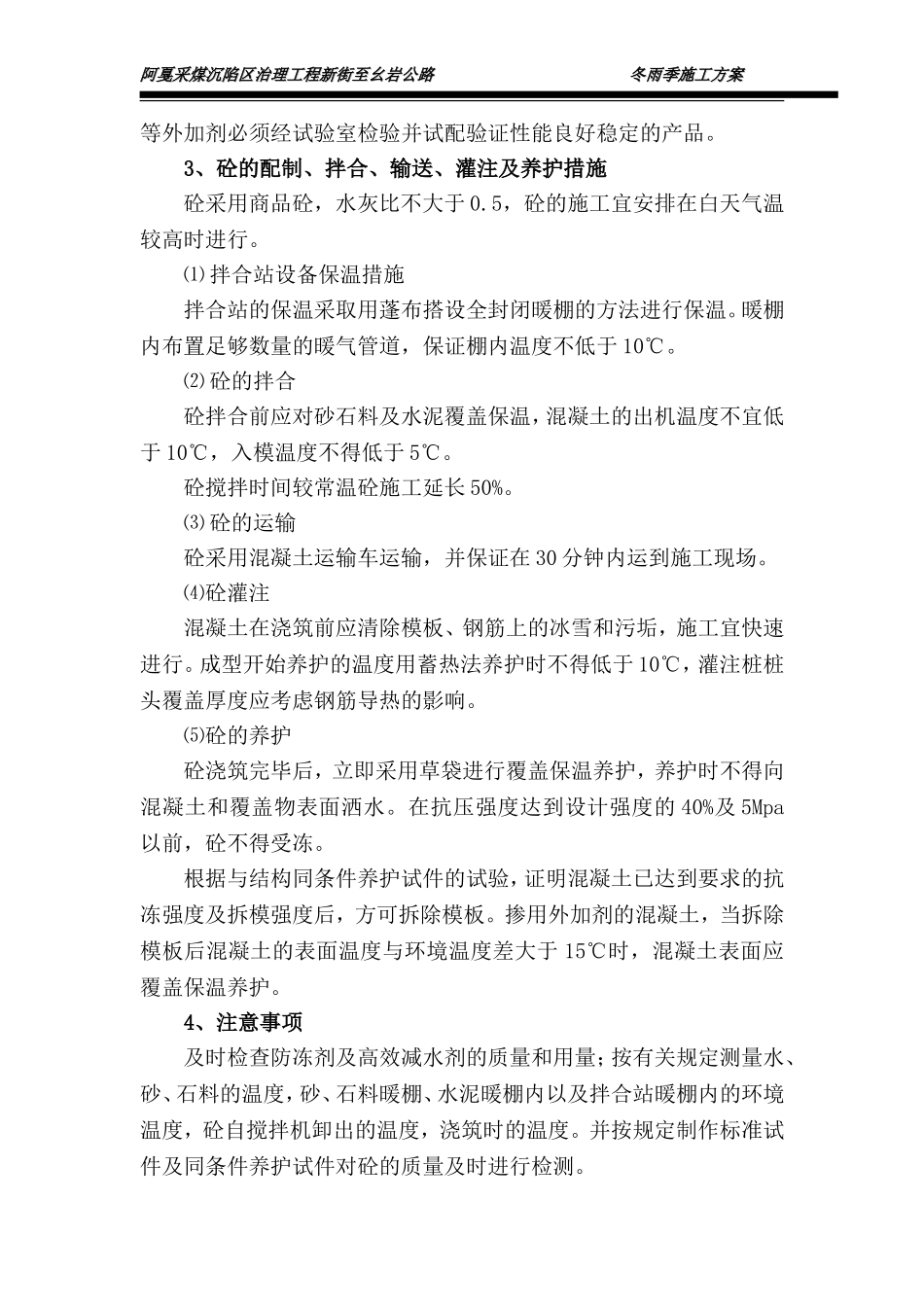

一、冬季施工措施混凝土、钢筋混凝土工程当昼夜平均气温连续5天低于+5℃时,按冬季施工措施进行安排
昼夜连续10天以上平均气温在-3℃以下,路基施工按冬季施工进行,当昼夜平均气温上升到-3℃以上,但冻土未完全融化时,亦按冬季施工办理
(一)混凝土冬期施工混凝土冬期施工时,采取如下保温措施:1、主要施工方案原材料覆盖保温并掺加防冻剂,快速运输浇注的方法(桩基混凝土不掺加)
2、对原材料的技术要求⑴水泥:选用水泥热较大的,水泥强度等级32
5以上的硅酸盐水泥或普通硅酸盐水泥,其技术质量符合国家现行规范的有关规定,且水泥用量不低于300kg/m3
⑵细骨料:采用级配良好的硬质、洁净的中砂,不含有冰块、雪团,含泥量不大于3%,贮备场地,应选择地势较高,不积水的地方
⑶粗骨料:采用级配良好,硬质洁净、强度较高、抗冻融的石料,含泥量不大于1%,并存放在地势较高,不积水的地方
⑷防冻剂当施工季节最低气温不低于-10℃时,拟采用北京中亚兴业混凝土外加剂厂生产的ZX-1混凝土防冻剂,防冻剂的掺量为4%
防冻剂阿戛采煤沉陷区治理工程新街至幺岩公路冬雨季施工方案阿戛采煤沉陷区治理工程新街至幺岩公路冬雨季施工方案等外加剂必须经试验室检验并试配验证性能良好稳定的产品

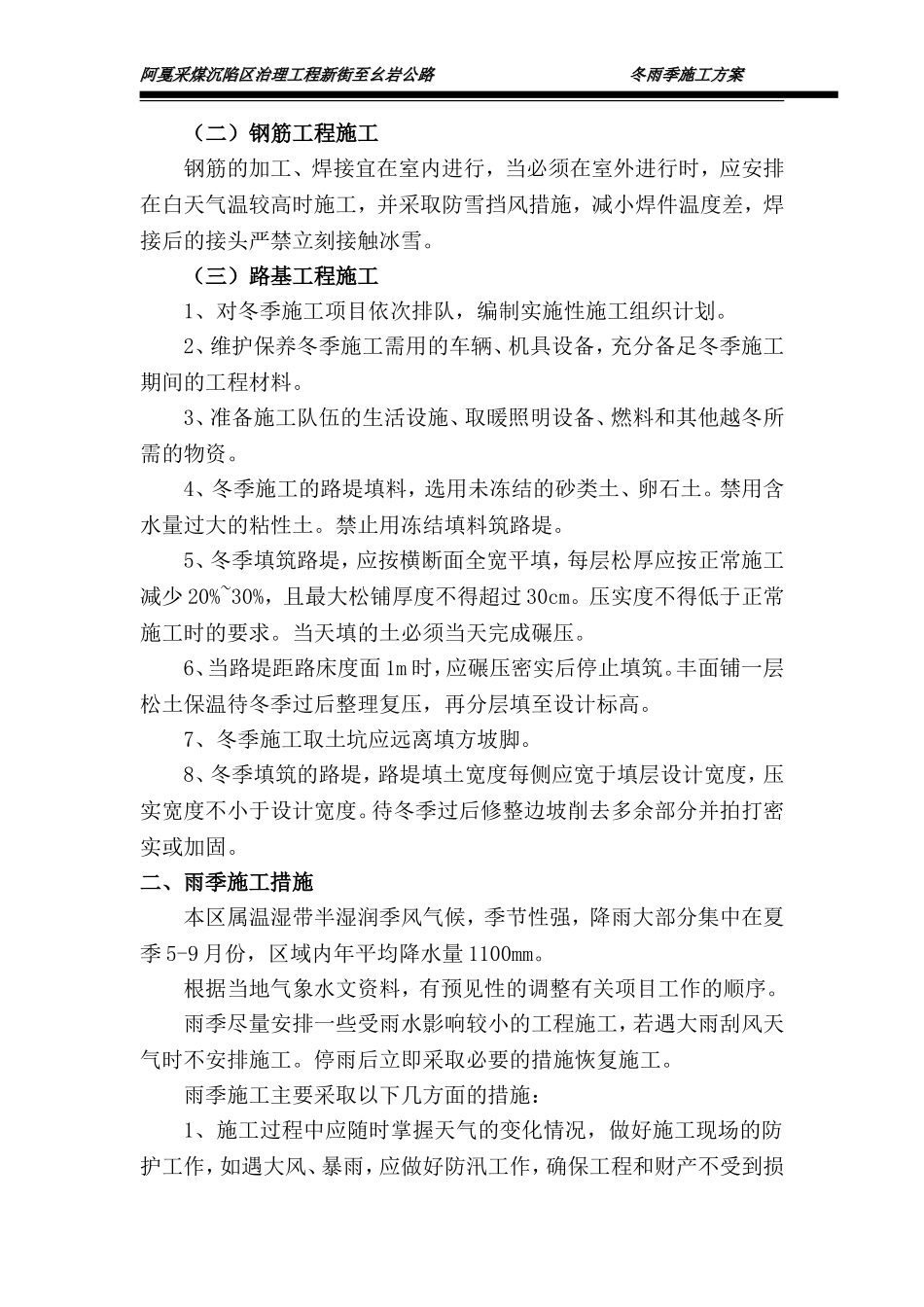

3、砼的配制、拌合、输送、灌
