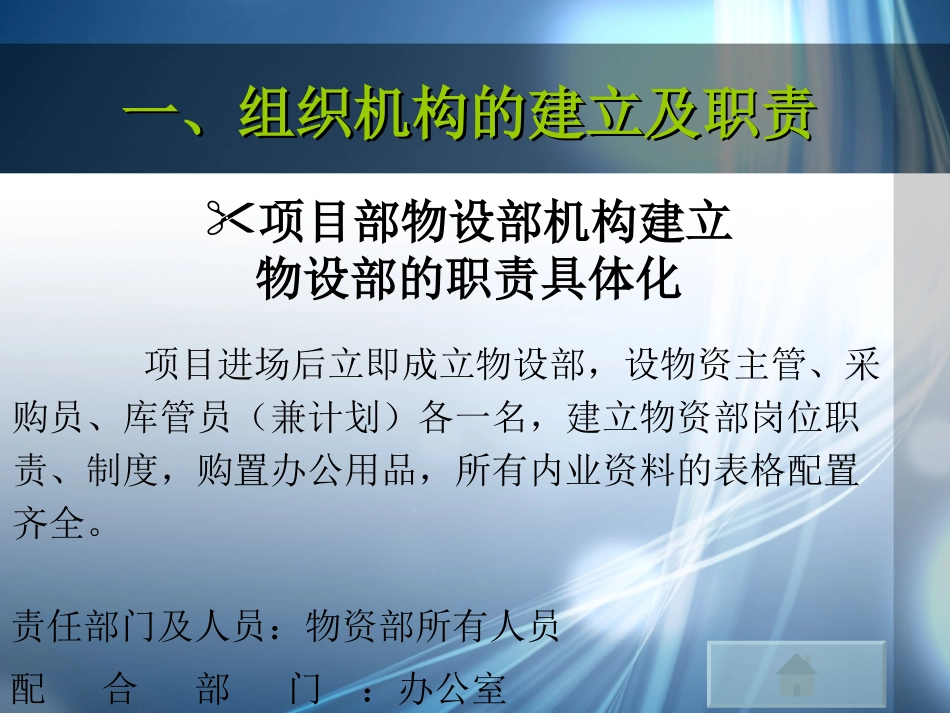

物资管理工作流程物资管理工作流程一、组织机构的建立及职责二、物资仓库、办公室建设三、计划管理四、物资采购管理五、物资的验收及仓储管理六、限额发料与核算管理七、物资基础资料管理八、转物资及小型机具管理物资市场调查九、民用爆炸物品管理十、废旧物资处理十一、物资工作纪律一、组织机构的建立及职责一、组织机构的建立及职责项目进场后立即成立物设部,设物资主管、采购员、库管员(兼计划)各一名,建立物资部岗位职责、制度,购置办公用品,所有内业资料的表格配置齐全

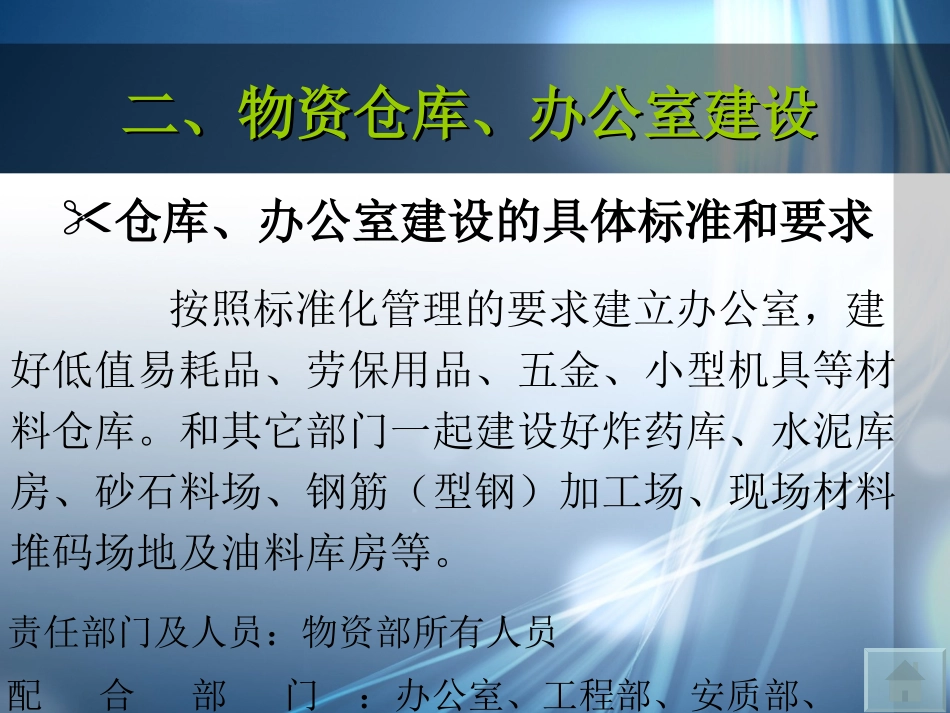

项目部物设部机构建立物设部的职责具体化责任部门及人员:物资部所有人员配合部门:办公室二、物资仓库、办公室建设二、物资仓库、办公室建设仓库、办公室建设的具体标准和要求按照标准化管理的要求建立办公室,建好低值易耗品、劳保用品、五金、小型机具等材料仓库
和其它部门一起建设好炸药库、水泥库房、砂石料场、钢筋(型钢)加工场、现场材料堆码场地及油料库房等
责任部门及人员:物资部所有人员配合部门:办公室、工程部、安质部、试验室三、计划管理三、计划管理年、季、月物资需求计划应根据施工组织设计、设计工程量、库存量及年、季、月度施工计划(建议计划)编写,要求如下:1、计划编制完成后需项目总工审核,分管领导、项目经理审批后上报
