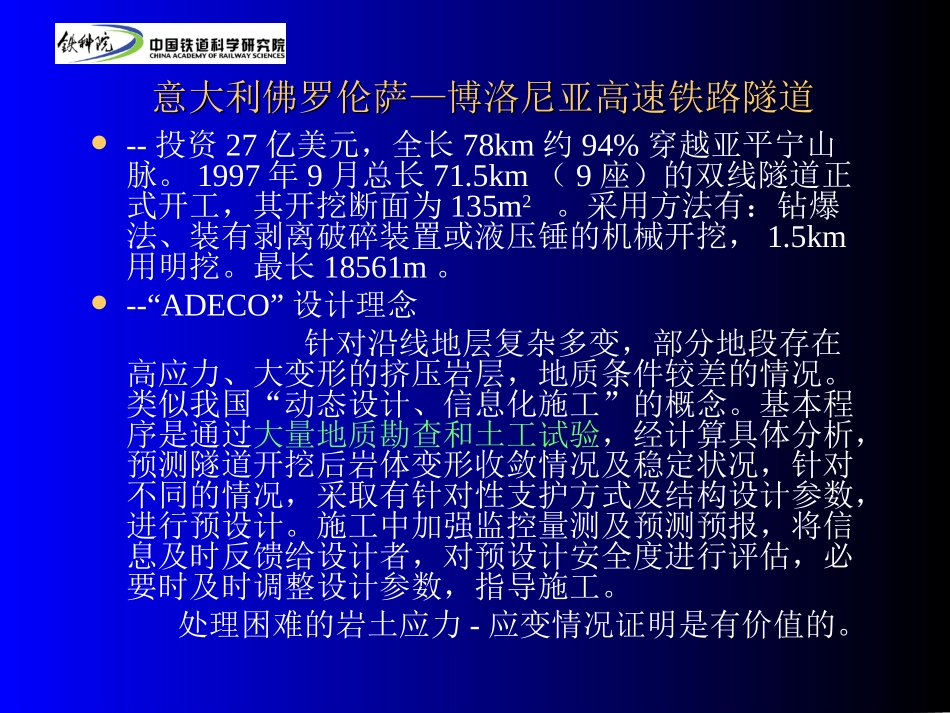

国外高速铁路隧道施工简介铁铁科院科院((北京)工程咨询有限公司北京)工程咨询有限公司2005年2月国外高速铁路隧道施工简介意大利佛罗伦萨—博洛尼亚高速铁路隧道意大利佛罗伦萨—博洛尼亚高速铁路隧道--投资27亿美元,全长78km约94%穿越亚平宁山脉
1997年9月总长71
5km(9座)的双线隧道正式开工,其开挖断面为135m2
采用方法有:钻爆法、装有剥离破碎装置或液压锤的机械开挖,1
5km用明挖
最长18561m
--“ADECO”设计理念针对沿线地层复杂多变,部分地段存在高应力、大变形的挤压岩层,地质条件较差的情况
类似我国“动态设计、信息化施工”的概念
基本程序是通过大量地质勘查和土工试验,经计算具体分析,预测隧道开挖后岩体变形收敛情况及稳定状况,针对不同的情况,采取有针对性支护方式及结构设计参数,进行预设计
施工中加强监控量测及预测预报,将信息及时反馈给设计者,对预设计安全度进行评估,必要时及时调整设计参数,指导施工
处理困难的岩土应力-应变情况证明是有价值的
意大利佛罗伦萨—博洛尼亚高速铁路隧道意大利佛罗伦萨—博洛尼亚高速铁路隧道--新奥法原理贯彻特别强调软弱围岩地段隧道开挖后,及时对开挖断面周边径向进行支护
二次衬砌紧跟、仰拱超前施作等措施对软弱围岩施工具有较强的指导意义
大断面软弱围岩开挖支护,初期支护变形20~30mm,初期支护厚度最大达550mm,对我国高速铁路隧道大断面隧道设计参数的确定有一定参考价值
意大利佛罗伦萨—博洛尼亚高速铁路隧道意大利佛罗伦萨—博洛尼亚高速铁路隧道--超前支护措施针对不同的地质情况,采取超前锚杆、全断面帷幕注浆等支护措施
玻璃纤维锚杆,在国内运用较少,其超前支护长度达24m,目前国内使用大管棚超前支护措施,施工进度较慢
--密集隧道群总体施工组织根据该段隧道工程的特点、造价及工期(5年)要求,采用钻爆法、装有剥离破
