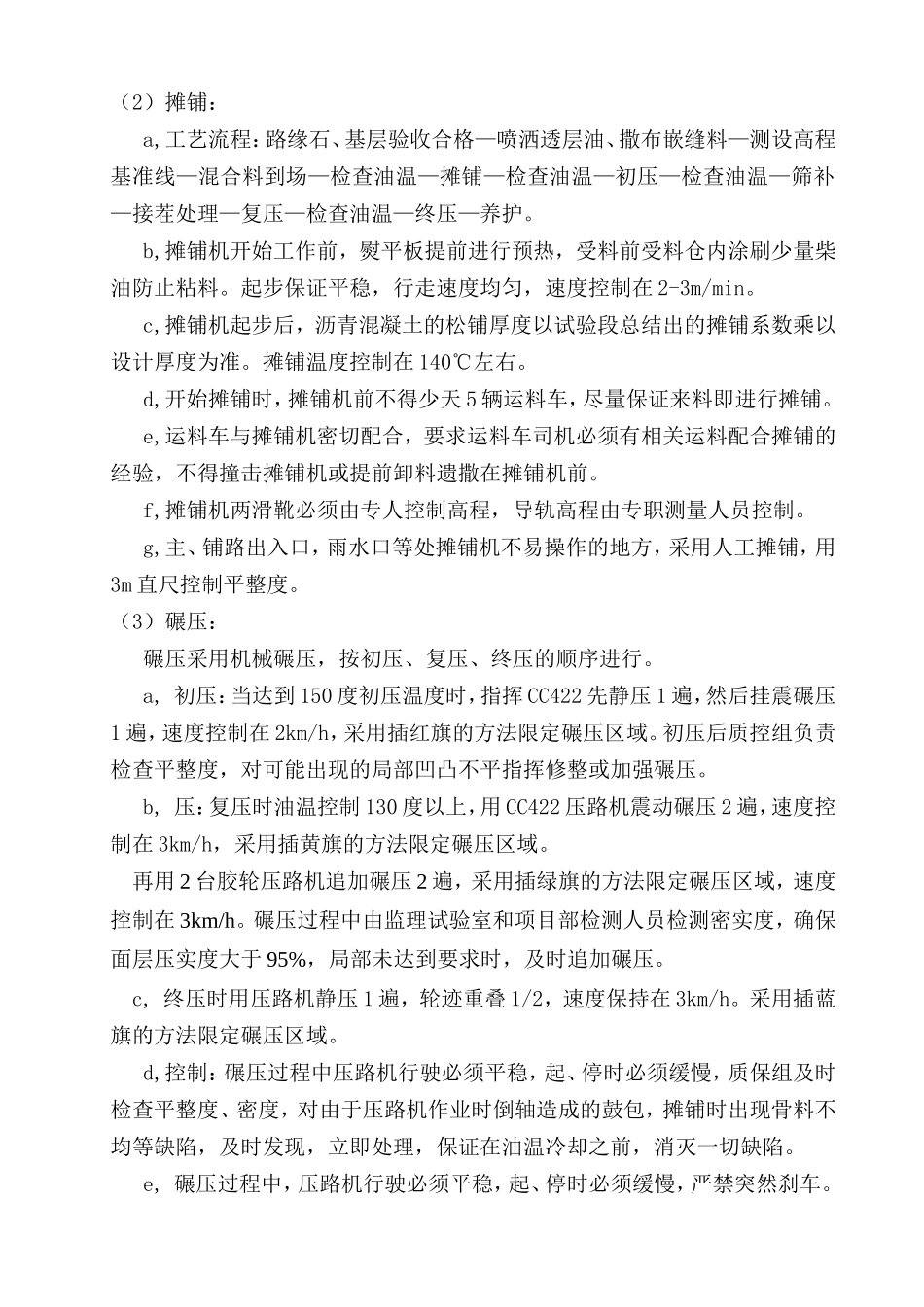

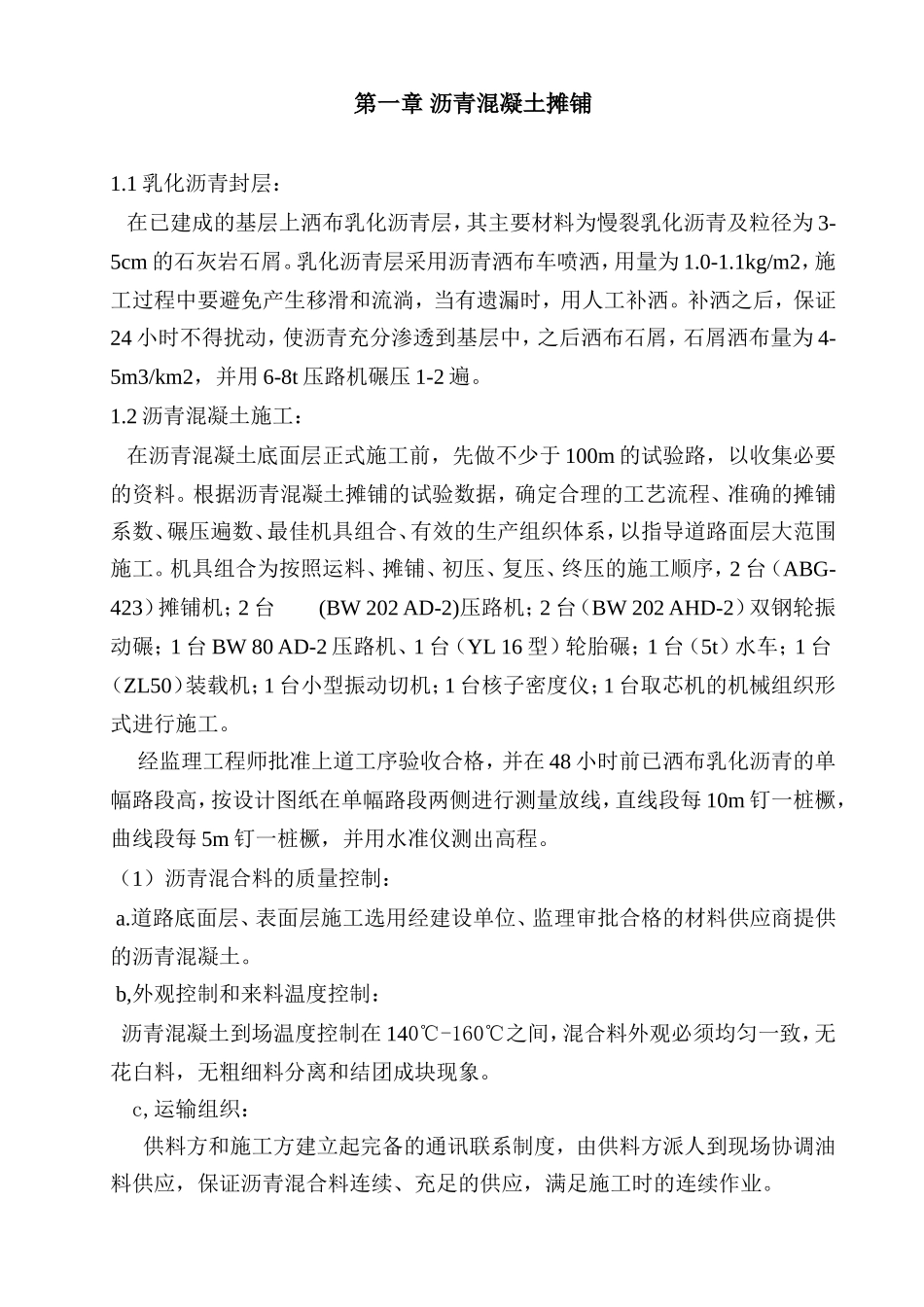

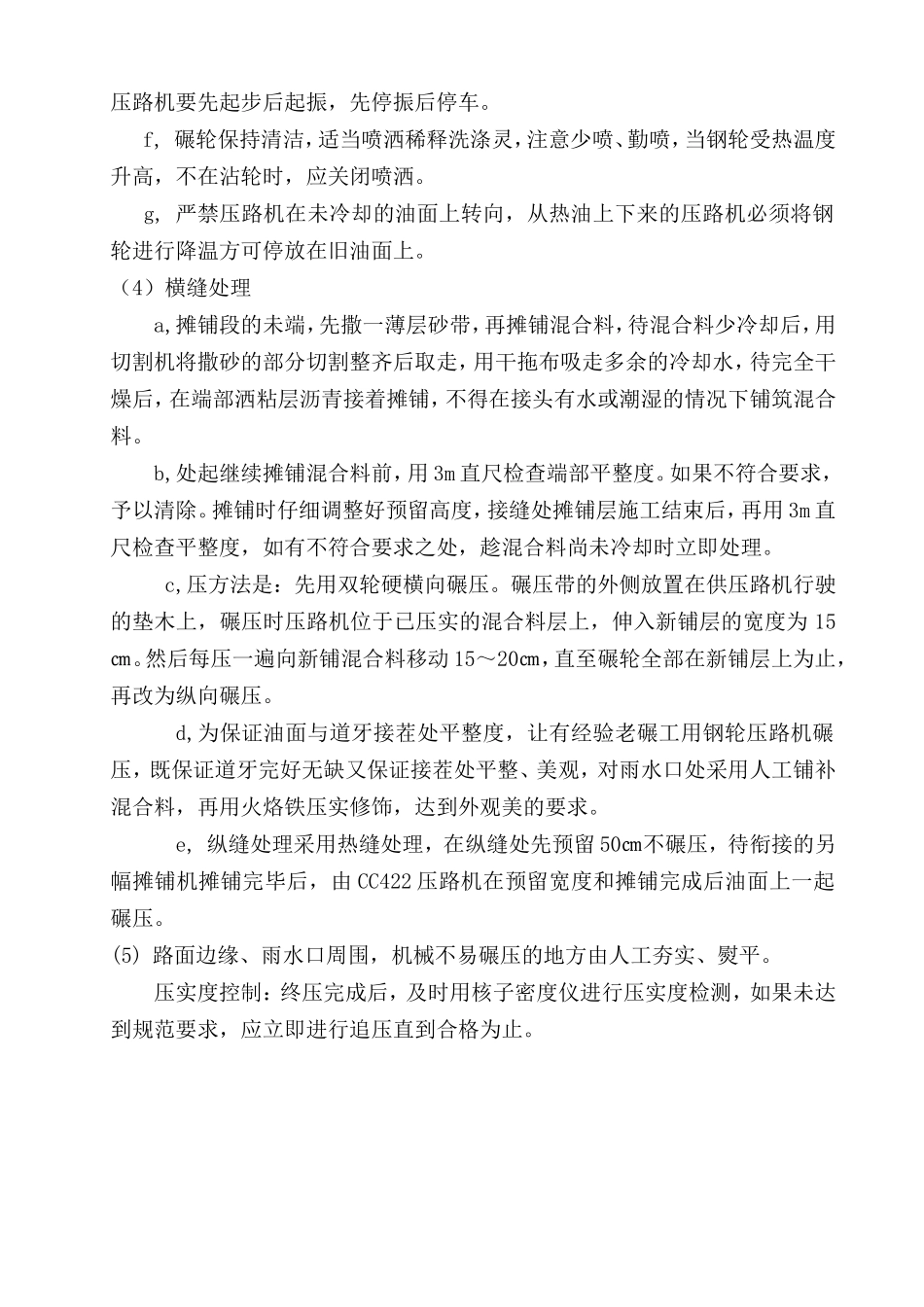

第一章沥青混凝土摊铺1
1乳化沥青封层:在已建成的基层上洒布乳化沥青层,其主要材料为慢裂乳化沥青及粒径为3-5cm的石灰岩石屑
乳化沥青层采用沥青洒布车喷洒,用量为1
1kg/m2,施工过程中要避免产生移滑和流淌,当有遗漏时,用人工补洒
补洒之后,保证24小时不得扰动,使沥青充分渗透到基层中,之后洒布石屑,石屑洒布量为4-5m3/km2,并用6-8t压路机碾压1-2遍
2沥青混凝土施工:在沥青混凝土底面层正式施工前,先做不少于100m的试验路,以收集必要的资料
根据沥青混凝土摊铺的试验数据,确定合理的工艺流程、准确的摊铺系数、碾压遍数、最佳机具组合、有效的生产组织体系,以指导道路面层大范围施工
机具组合为按照运料、摊铺、初压、复压、终压的施工顺序,2台(ABG-423)摊铺机;2台(BW202AD-2)压路机;2台(BW202AHD-2)双钢轮振动碾;1台BW80AD-2压路机、1台(YL16型)轮胎碾;1台(5t)水车;1台(ZL50)装载机;1台小型振动切机;1台核子密度仪;1台取芯机的机械组织形式进行施工
经监理工程师批准上道工序验收合格,并在48小时前已洒布乳化沥青的单幅路段高,按设计图纸在单幅路段两侧进行测量放线,直线段每10m钉一桩橛,曲线段每5m钉一桩橛,并用水准仪测出高程
(1)沥青混合料的质量控制:a
道路底面层、表面层施工选用经建设单位、监理审批合格的材料供应商提供的沥青混凝土
b,外观控制和来料温度控制:沥青混凝土到场温度控制在140℃-160℃之间,混合料外观必须均匀一致,无花白料,无粗细料分离和结团成块现象
c,运输组织:供料方和施工方建立起完备的通讯联系制度,由供料方派人到现场协调油料供应,保证沥青混合料连续、充足的供应,满足施工时的连续作业
(2)摊铺:a,工艺流程:路缘石、基层验收合格—喷洒透层油、撒布嵌缝料—测设高程基准线—混合
