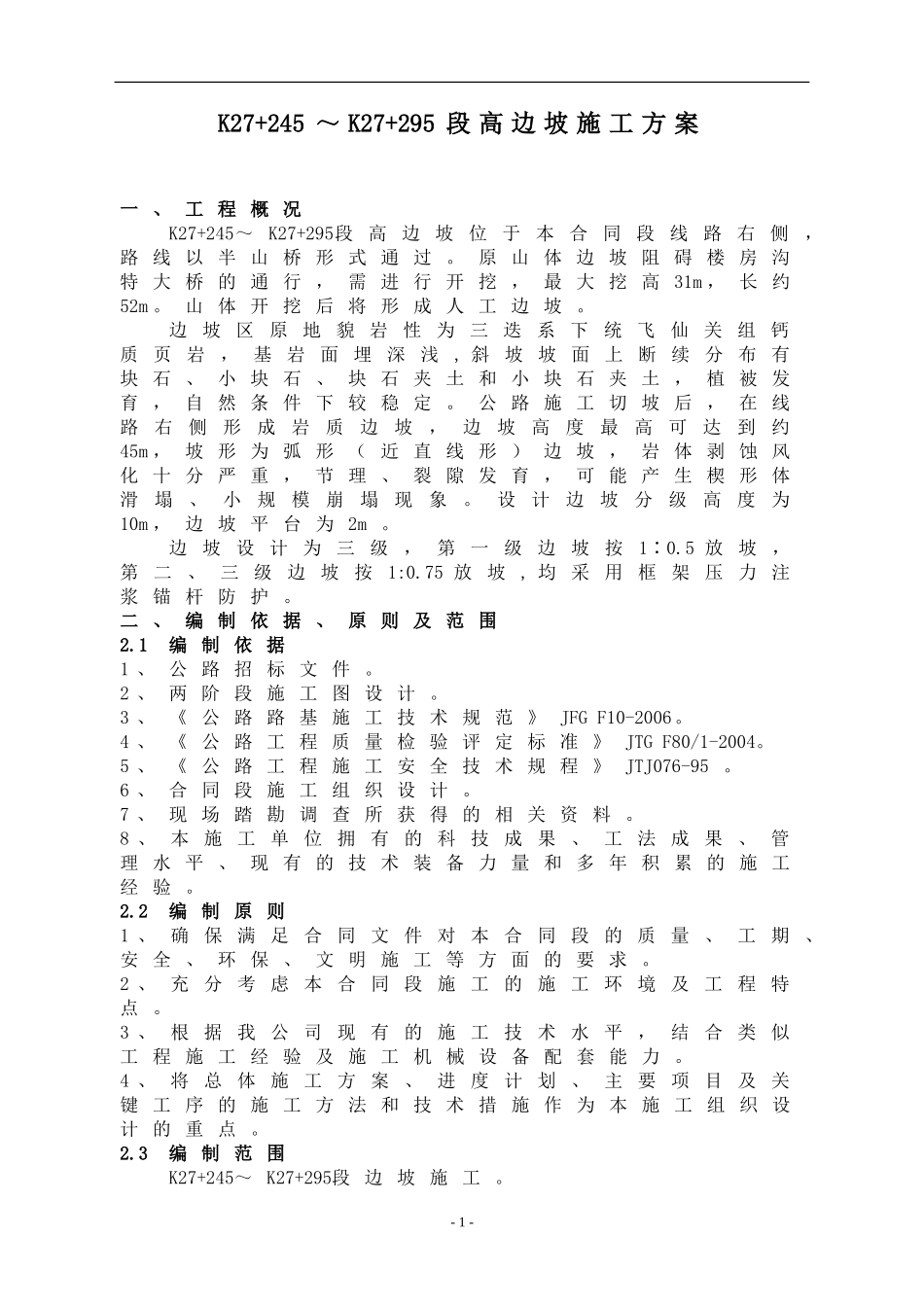

K27+245~K27+295段高边坡施工方案一、工程概况K27+245~K27+295段高边坡位于本合同段线路右侧,路线以半山桥形式通过
原山体边坡阻碍楼房沟特大桥的通行,需进行开挖,最大挖高31m,长约52m
山体开挖后将形成人工边坡
边坡区原地貌岩性为三迭系下统飞仙关组钙质页岩,基岩面埋深浅,斜坡坡面上断续分布有块石、小块石、块石夹土和小块石夹土,植被发育,自然条件下较稳定
公路施工切坡后,在线路右侧形成岩质边坡,边坡高度最高可达到约45m,坡形为弧形(近直线形)边坡,岩体剥蚀风化十分严重,节理、裂隙发育,可能产生楔形体滑塌、小规模崩塌现象
设计边坡分级高度为10m,边坡平台为2m
边坡设计为三级,第一级边坡按1∶0
5放坡,第二、三级边坡按1:0
75放坡,均采用框架压力注浆锚杆防护
二、编制依据、原则及范围2
1编制依据1、公路招标文件
2、两阶段施工图设计
3、《公路路基施工技术规范》JFGF10-2006
4、《公路工程质量检验评定标准》JTGF80/1-2004
5、《公路工程施工安全技术规程》JTJ076-95
6、合同段施工组织设计
7、现场踏勘调查所获得的相关资料
8、本施工单位拥有的科技成果、工法成果、管理水平、现有的技术装备力量和多年积累的施工经验
2编制原则1、确保满足合同文件对本合同段的质量、工期、安全、环保、文明施工等方面的要求
2、充分考虑本合同段施工的施工环境及工程特点
3、根据我公司现有的施工技术水平,结合类似工程施工经验及施工机械设备配套能力
4、将总体施工方案、进度计划、主要项目及关键工序的施工方法和技术措施作为本施工组织设计的重点
3编制范围K27+245~K27+295段边坡施工

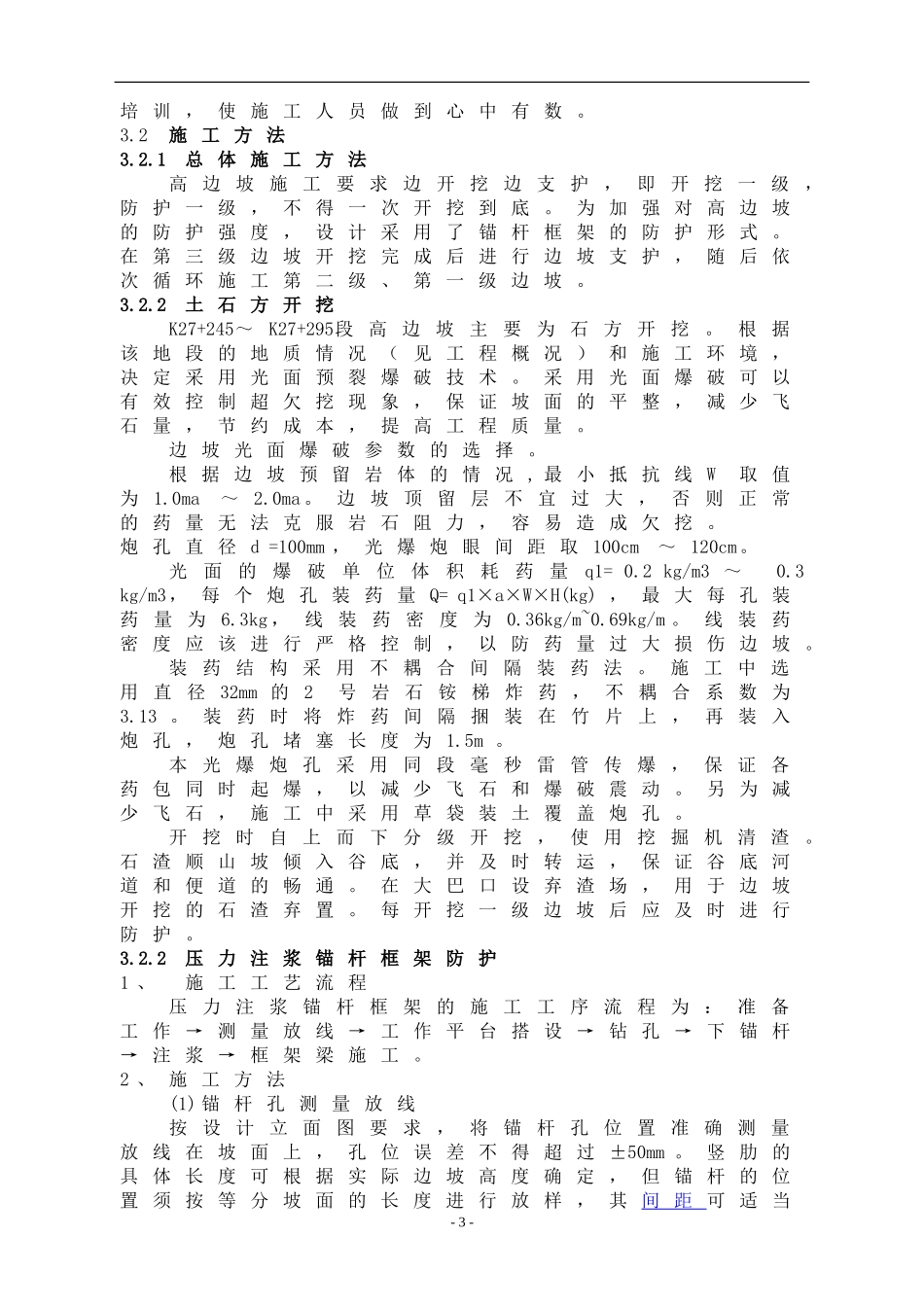

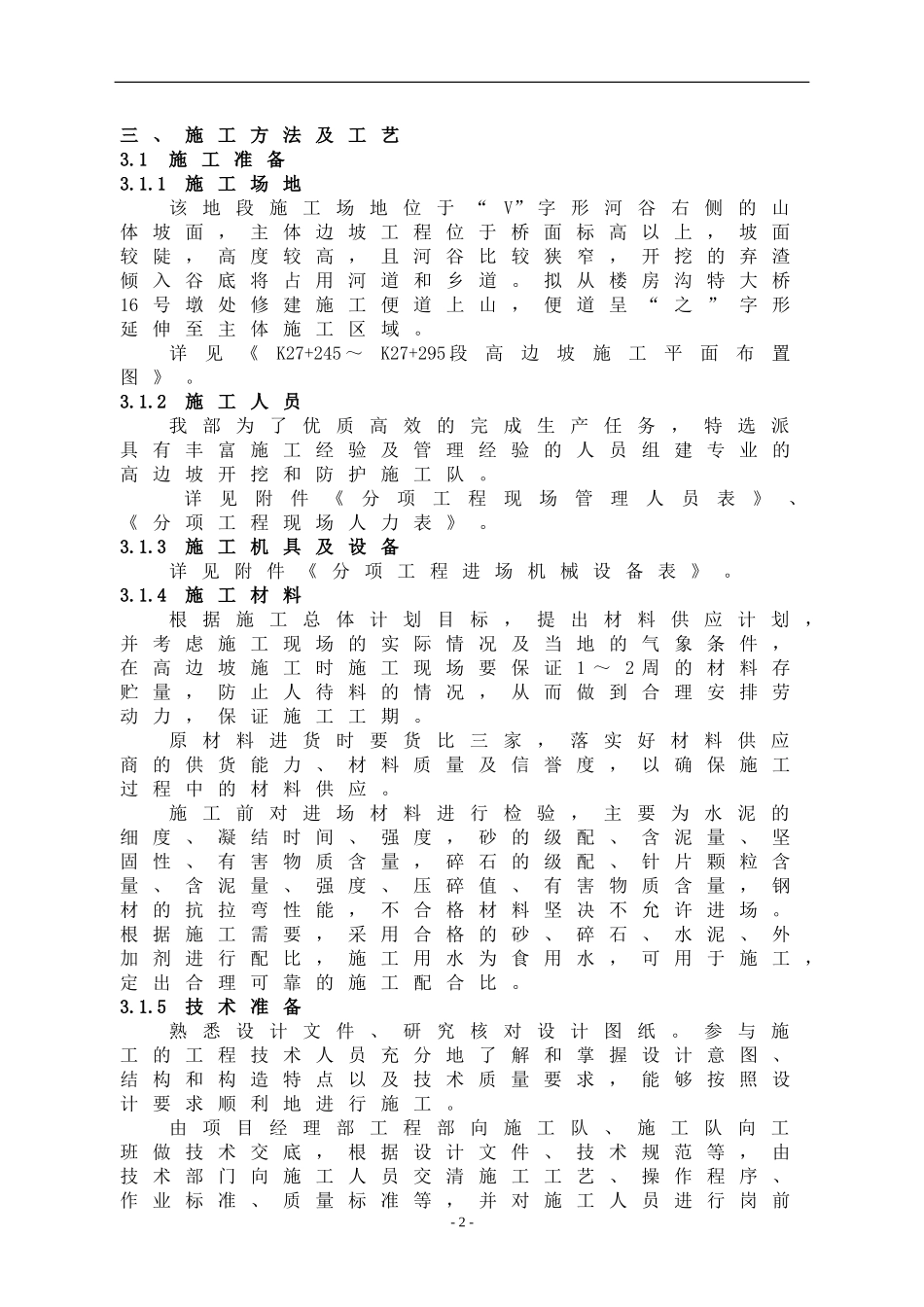

-1-三、施工方法及工艺3
1施工准备3
1施工场地该地段施工场地位于“V”字形河谷右侧的山体坡面,主体边坡工程位于桥面标高以上,坡面较陡
