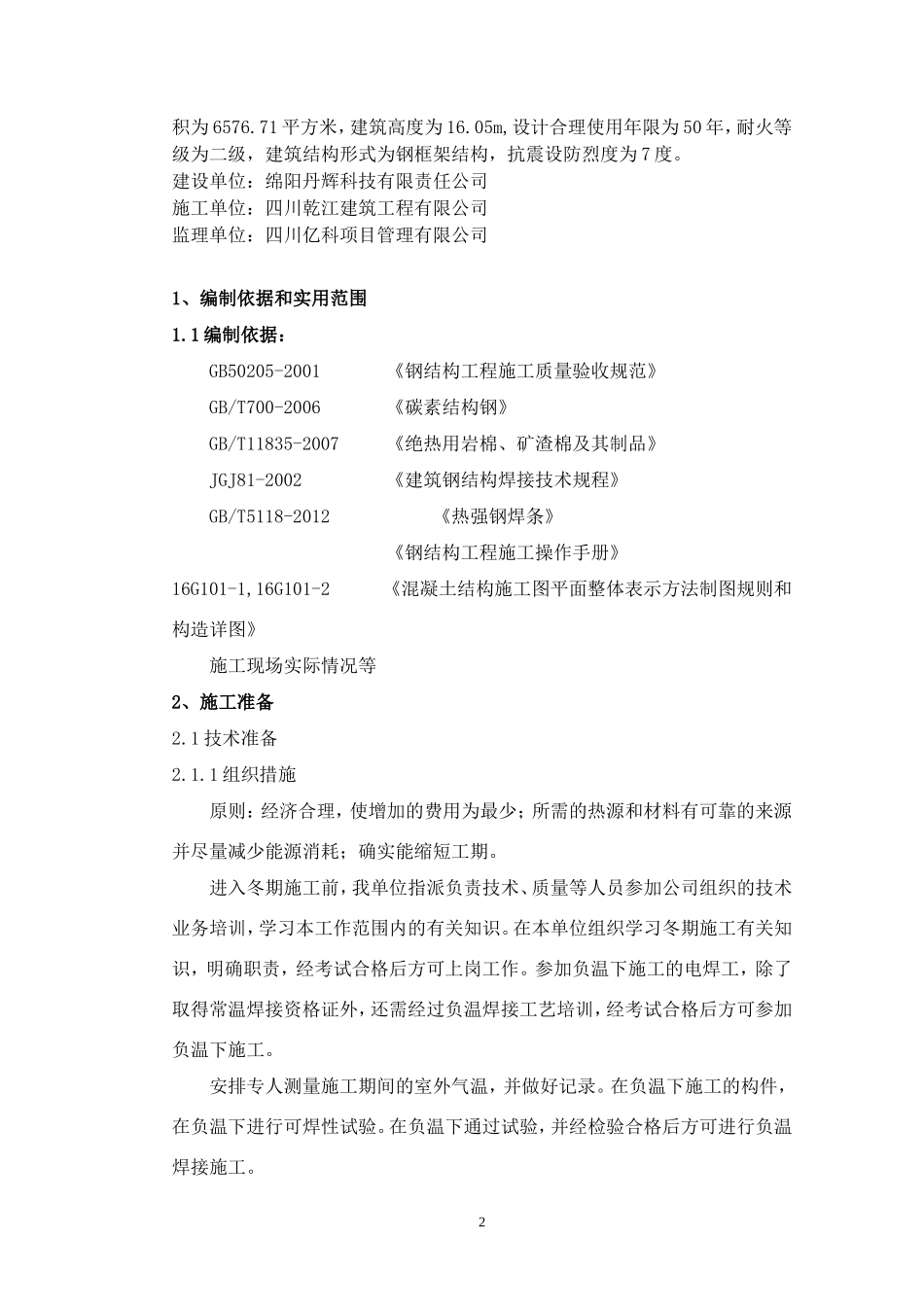

艾潇汽车红旗、大众销售服务店冬季施工方案施工单位:四川乾江建筑工程有限公司工程概况:本项目位于绵阳市涪城区永兴镇,该项目属3层综合建筑,建筑面1积为6576
71平方米,建筑高度为16
05m,设计合理使用年限为50年,耐火等级为二级,建筑结构形式为钢框架结构,抗震设防烈度为7度
建设单位:绵阳丹辉科技有限责任公司施工单位:四川乾江建筑工程有限公司监理单位:四川亿科项目管理有限公司1、编制依据和实用范围1
1编制依据:GB50205-2001《钢结构工程施工质量验收规范》GB/T700-2006《碳素结构钢》GB/T11835-2007《绝热用岩棉、矿渣棉及其制品》JGJ81-2002《建筑钢结构焊接技术规程》GB/T5118-2012《热强钢焊条》《钢结构工程施工操作手册》16G101-1,16G101-2《混凝土结构施工图平面整体表示方法制图规则和构造详图》施工现场实际情况等2、施工准备2
1技术准备2
1组织措施原则:经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源并尽量减少能源消耗;确实能缩短工期
进入冬期施工前,我单位指派负责技术、质量等人员参加公司组织的技术业务培训,学习本工作范围内的有关知识
在本单位组织学习冬期施工有关知识,明确职责,经考试合格后方可上岗工作
参加负温下施工的电焊工,除了取得常温焊接资格证外,还需经过负温焊接工艺培训,经考试合格后方可参加负温下施工
安排专人测量施工期间的室外气温,并做好记录
在负温下施工的构件,在负温下进行可焊性试验
在负温下通过试验,并经检验合格后方可进行负温焊接施工
2图纸准备进入冬期施工之前,进行施工图纸的复核,和设计进行图纸交底,查对是否能适应冬期施工要求

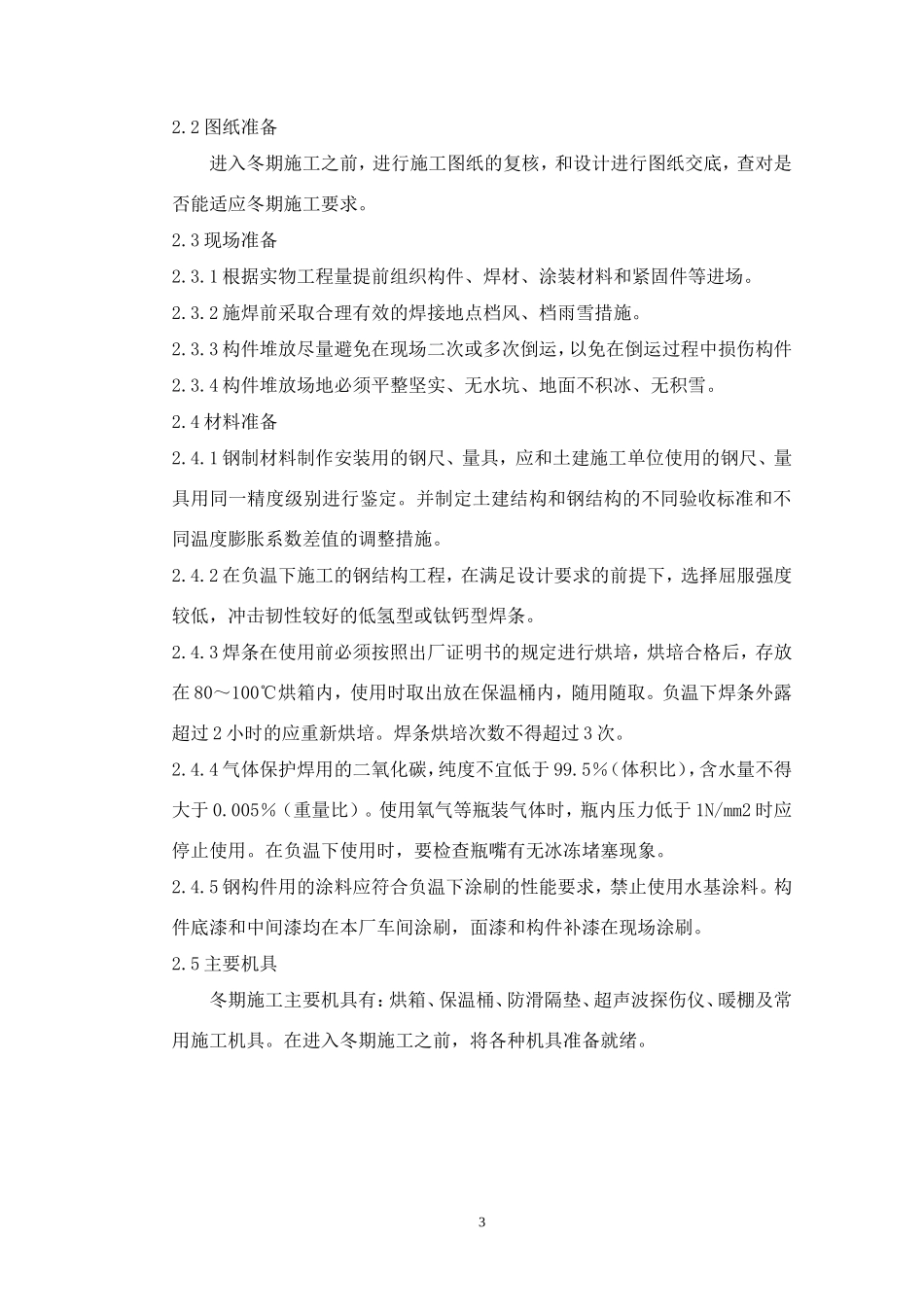

3现场准备2
1根据实物工程量提前组织构件、焊材、涂装材料和紧固件等进场
2施焊前采取合理有效的焊接地点档风、档雨雪措施
