仅供参考[整理]第1页共10页安全管理文书人车试验安排及安全技术措施日期:__________________单位:__________________仅供参考[整理]第2页共10页人车试验安排及安全技术措施一、概况按《煤矿安全规程》要求,对人车投入运行或大修后人车应进行安全性能试验、对运行中人车应定期进行性能试验,试验方法及要求参照《人车试验细则》
1、技术参数a、最大牵引力58800Nb、最大运行速度≤3

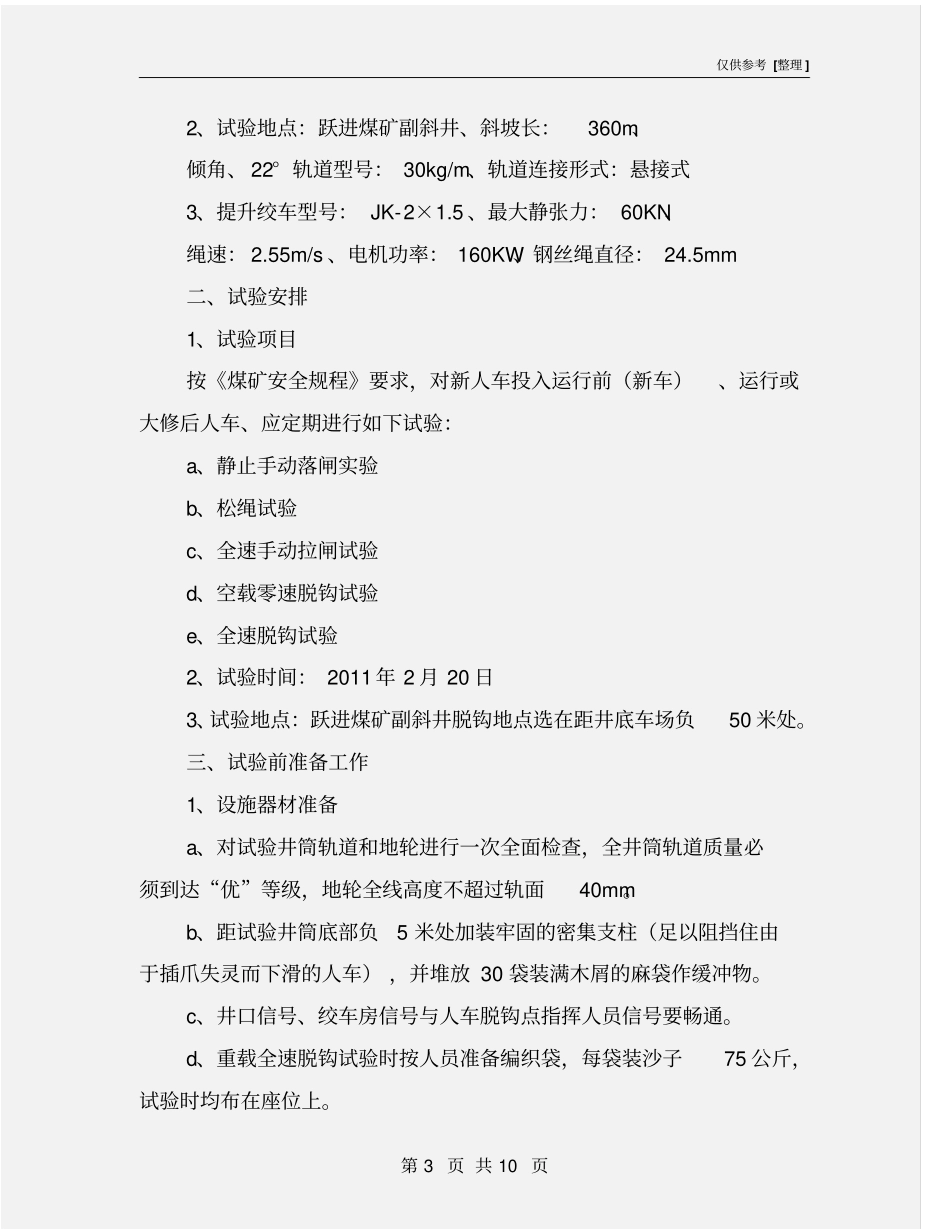

5m/sc、适用轨距600mmd、道床形式水泥枕e、适用巷道倾角6~30°f、每节车定员人数18人g、最大缓冲距离1650mmh、最小曲率半径12000mmI、外形尺寸车头:5170×1200×1468mm车尾:5170×1200×1468mm仅供参考[整理]第3页共10页2、试验地点:跃进煤矿副斜井、斜坡长:360m、倾角、22°轨道型号:30kg/m、轨道连接形式:悬接式3、提升绞车型号:JK-2×1
5、最大静张力:60KN、绳速:2
55m/s、电机功率:160KW、钢丝绳直径:24
5mm二、试验安排1、试验项目按《煤矿安全规程》要求,对新人车投入运行前(新车)、运行或大修后人车、应定期进行如下试验:a、静止手动落闸实验b、松绳试验c、全速手动拉闸试验d、空载零速脱钩试验e、全速脱钩试验2、试验时间:2011年2月20日3、试验地点:跃进煤矿副斜井脱钩地点选在距井底车场负50米处
三、试验前准备工作1、设施器材准备a、对试验井筒轨道和地轮进行一次全面检查,全井筒轨道质量必须到达“优”等级,地轮全线高度不超过轨面40mm
b、距试验井筒底部负5米处加装牢固的密集支柱(足以阻挡住由于插爪失灵而下滑的人车),并堆放30袋装满木屑的麻袋作缓冲物
c、井口信号、绞车房信号与人车脱钩点指挥人员信号要畅通
d、重载全速脱钩试验时按人员准备编织袋,每袋装沙子75公斤,试验时
