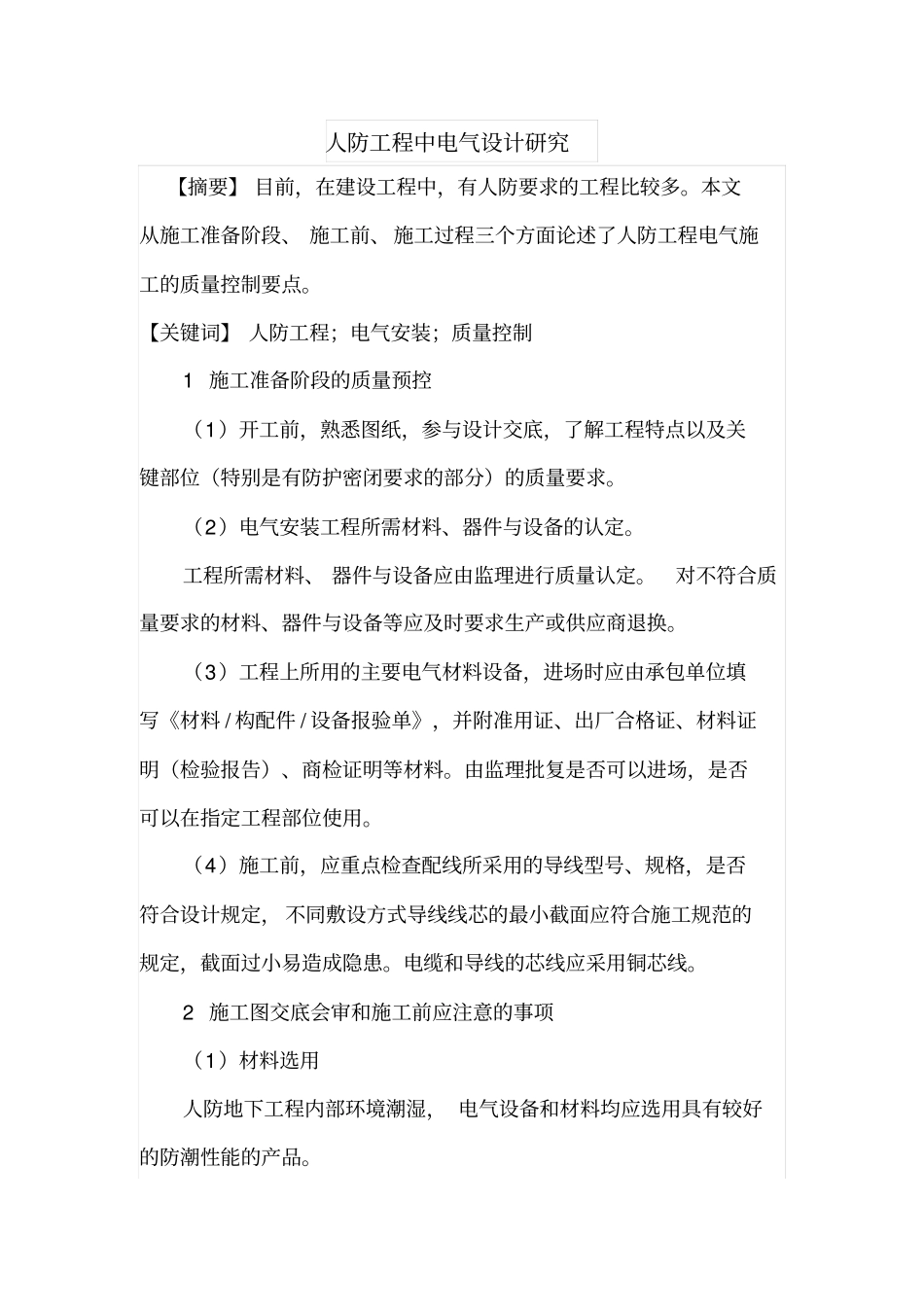

人防工程中电气设计研究【摘要】目前,在建设工程中,有人防要求的工程比较多
本文从施工准备阶段、施工前、施工过程三个方面论述了人防工程电气施工的质量控制要点
【关键词】人防工程;电气安装;质量控制1施工准备阶段的质量预控(1)开工前,熟悉图纸,参与设计交底,了解工程特点以及关键部位(特别是有防护密闭要求的部分)的质量要求
(2)电气安装工程所需材料、器件与设备的认定
工程所需材料、器件与设备应由监理进行质量认定
对不符合质量要求的材料、器件与设备等应及时要求生产或供应商退换
(3)工程上所用的主要电气材料设备,进场时应由承包单位填写《材料/构配件/设备报验单》,并附准用证、出厂合格证、材料证明(检验报告)、商检证明等材料
由监理批复是否可以进场,是否可以在指定工程部位使用
(4)施工前,应重点检查配线所采用的导线型号、规格,是否符合设计规定,不同敷设方式导线线芯的最小截面应符合施工规范的规定,截面过小易造成隐患
电缆和导线的芯线应采用铜芯线

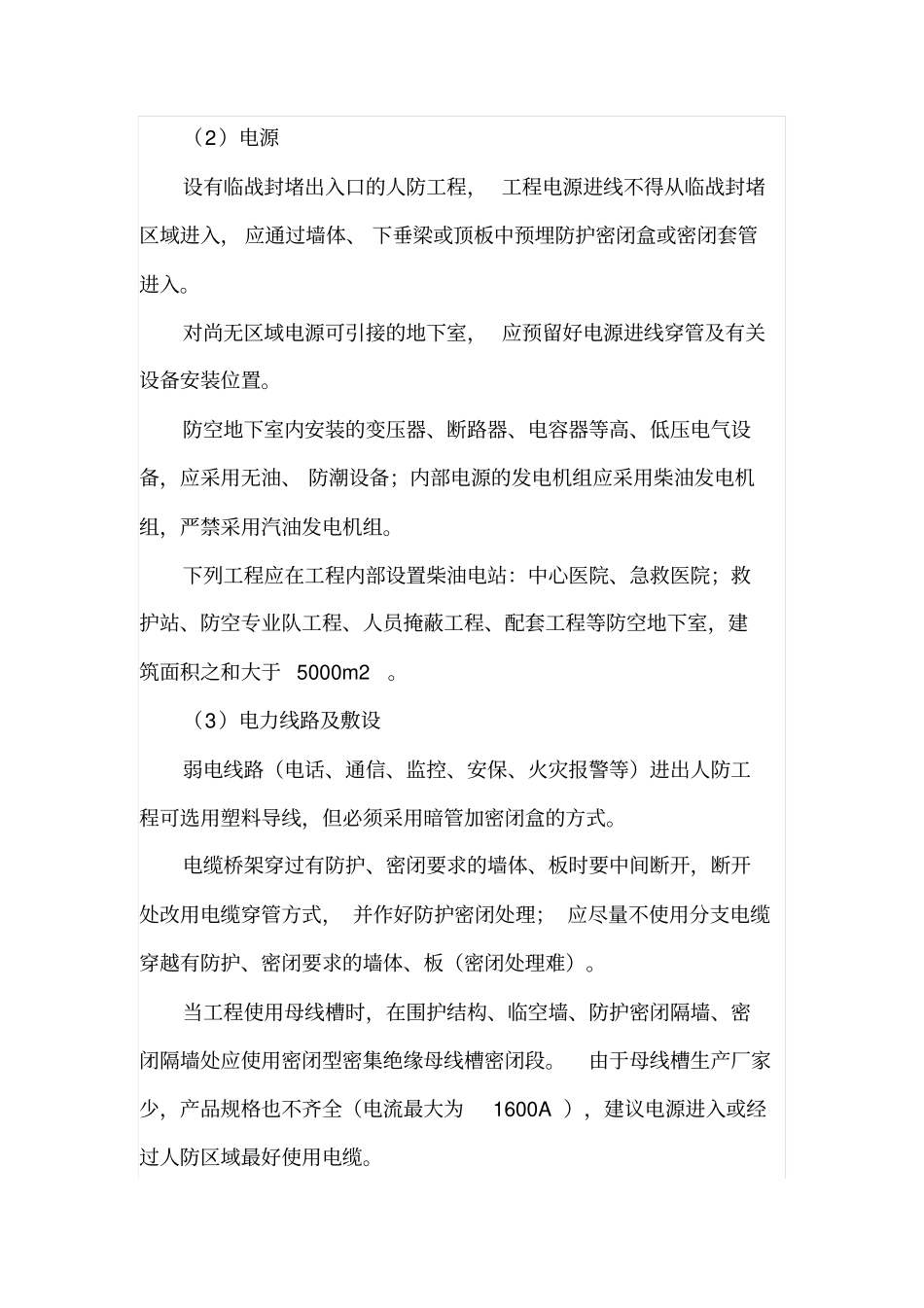

2施工图交底会审和施工前应注意的事项(1)材料选用人防地下工程内部环境潮湿,电气设备和材料均应选用具有较好的防潮性能的产品
(2)电源设有临战封堵出入口的人防工程,工程电源进线不得从临战封堵区域进入,应通过墙体、下垂梁或顶板中预埋防护密闭盒或密闭套管进入
对尚无区域电源可引接的地下室,应预留好电源进线穿管及有关设备安装位置
防空地下室内安装的变压器、断路器、电容器等高、低压电气设备,应采用无油、防潮设备;内部电源的发电机组应采用柴油发电机组,严禁采用汽油发电机组
下列工程应在工程内部设置柴油电站:中心医院、急救医院;救护站、防空专业队工程、人员掩蔽工程、配套工程等防空地下室,建筑面积之和大于5000m2
(3)电力线路及敷设弱电线路(电话、通信、监控、安保、火灾报警等)进出人防工程可选用塑料导线,但必须采用暗管加密闭盒的方式
电缆桥架穿过
