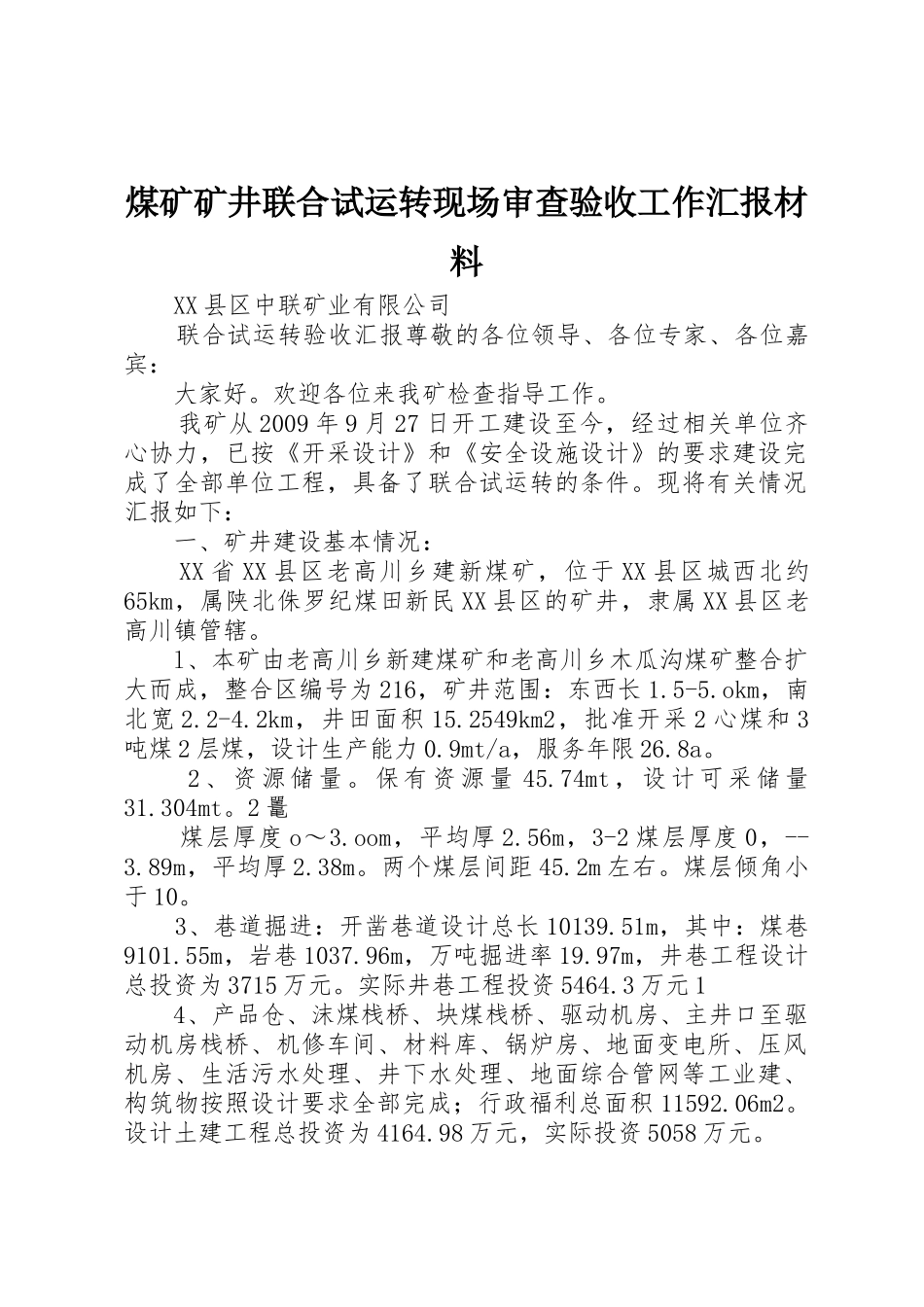

煤矿矿井联合试运转现场审查验收工作汇报材料XX县区中联矿业有限公司联合试运转验收汇报尊敬的各位领导、各位专家、各位嘉宾:大家好
欢迎各位来我矿检查指导工作
我矿从2009年9月27日开工建设至今,经过相关单位齐心协力,已按《开采设计》和《安全设施设计》的要求建设完成了全部单位工程,具备了联合试运转的条件
现将有关情况汇报如下:一、矿井建设基本情况:XX省XX县区老高川乡建新煤矿,位于XX县区城西北约65km,属陕北侏罗纪煤田新民XX县区的矿井,隶属XX县区老高川镇管辖
l、本矿由老高川乡新建煤矿和老高川乡木瓜沟煤矿整合扩大而成,整合区编号为216,矿井范围:东西长1
okm,南北宽2
2km,井田面积15
2549km2,批准开采2心煤和3吨煤2层煤,设计生产能力0
9mt/a,服务年限26
2、资源储量
保有资源量45
74mt,设计可采储量31
2鼍煤层厚度o~3
oom,平均厚2
56m,3-2煤层厚度0,--3
89m,平均厚2
两个煤层间距45
煤层倾角小于10
3、巷道掘进:开凿巷道设计总长10139
51m,其中:煤巷9101
55m,岩巷1037
96m,万吨掘进率19
97m,井巷工程设计总投资为3715万元
实际井巷工程投资5464
3万元14、产品仓、沫煤栈桥、块煤栈桥、驱动机房、主井口至驱动机房栈桥、机修车间、材料库、锅炉房、地面变电所、压风机房、生活污水处理、井下水处理、地面综合管网等工业建、构筑物按照设计要求全部完成;行政福利总面积11592
设计土建工程总投资为4164
98万元,实际投资5058万元

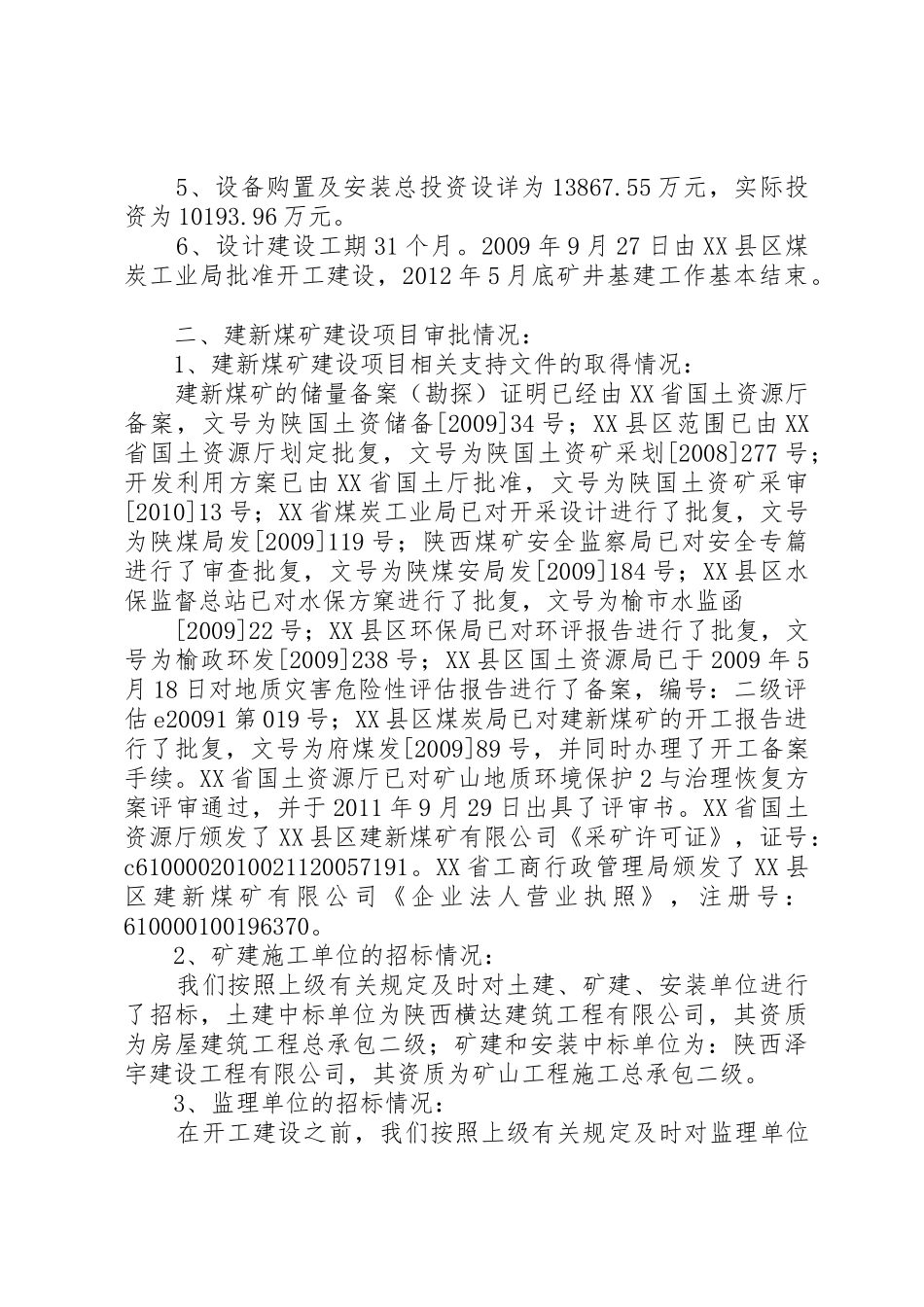

5、设备购置及安装总投资设详为13867
55万元,实际投资为10193
6、设计建设工期31个月
2009年9月27日由XX县区煤炭工业局批准开工建设,2012年5月底矿井
