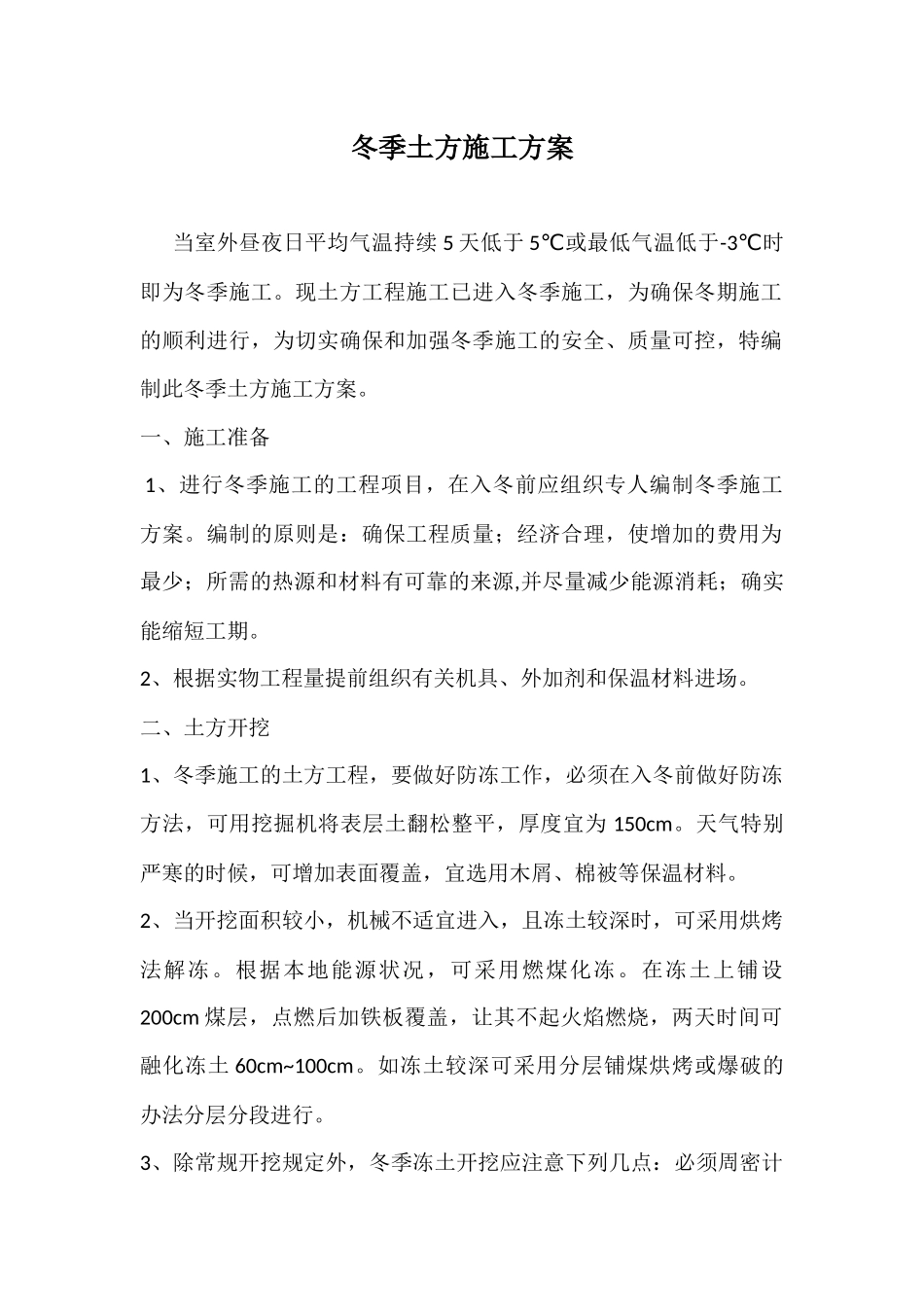

冬季土方施工方案当室外昼夜日平均气温持续5天低于5℃或最低气温低于-3℃时即为冬季施工
现土方工程施工已进入冬季施工,为确保冬期施工的顺利进行,为切实确保和加强冬季施工的安全、质量可控,特编制此冬季土方施工方案
一、施工准备1、进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
2、根据实物工程量提前组织有关机具、外加剂和保温材料进场
二、土方开挖1、冬季施工的土方工程,要做好防冻工作,必须在入冬前做好防冻方法,可用挖掘机将表层土翻松整平,厚度宜为150cm
天气特别严寒的时候,可增加表面覆盖,宜选用木屑、棉被等保温材料
2、当开挖面积较小,机械不适宜进入,且冻土较深时,可采用烘烤法解冻
根据本地能源状况,可采用燃煤化冻
在冻土上铺设200cm煤层,点燃后加铁板覆盖,让其不起火焰燃烧,两天时间可融化冻土60cm~100cm
如冻土较深可采用分层铺煤烘烤或爆破的办法分层分段进行

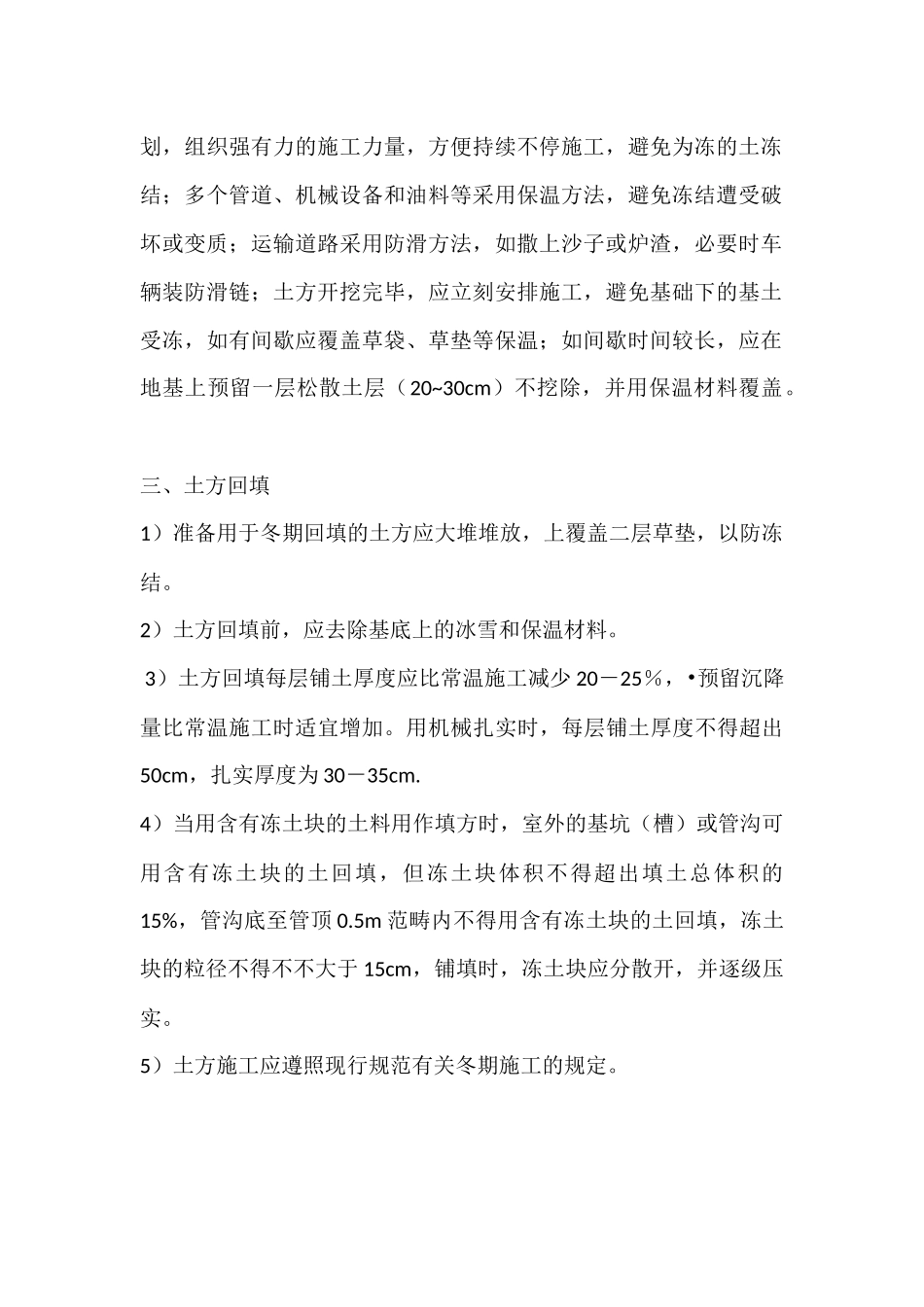

3、除常规开挖规定外,冬季冻土开挖应注意下列几点:必须周密计划,组织强有力的施工力量,方便持续不停施工,避免为冻的土冻结;多个管道、机械设备和油料等采用保温方法,避免冻结遭受破坏或变质;运输道路采用防滑方法,如撒上沙子或炉渣,必要时车辆装防滑链;土方开挖完毕,应立刻安排施工,避免基础下的基土受冻,如有间歇应覆盖草袋、草垫等保温;如间歇时间较长,应在地基上预留一层松散土层(20~30cm)不挖除,并用保温材料覆盖
三、土方回填1)准备用于冬期回填的土方应大堆堆放,上覆盖二层草垫,以防冻结
2)土方回填前,应去除基底上的冰雪和保温材料
3)土方回填每层铺土厚度应比常温施工减少20-25%,•预留沉降量比常温施工时适宜增加
用机械扎实时,每层铺土厚度不得超出50cm,扎实厚度为
