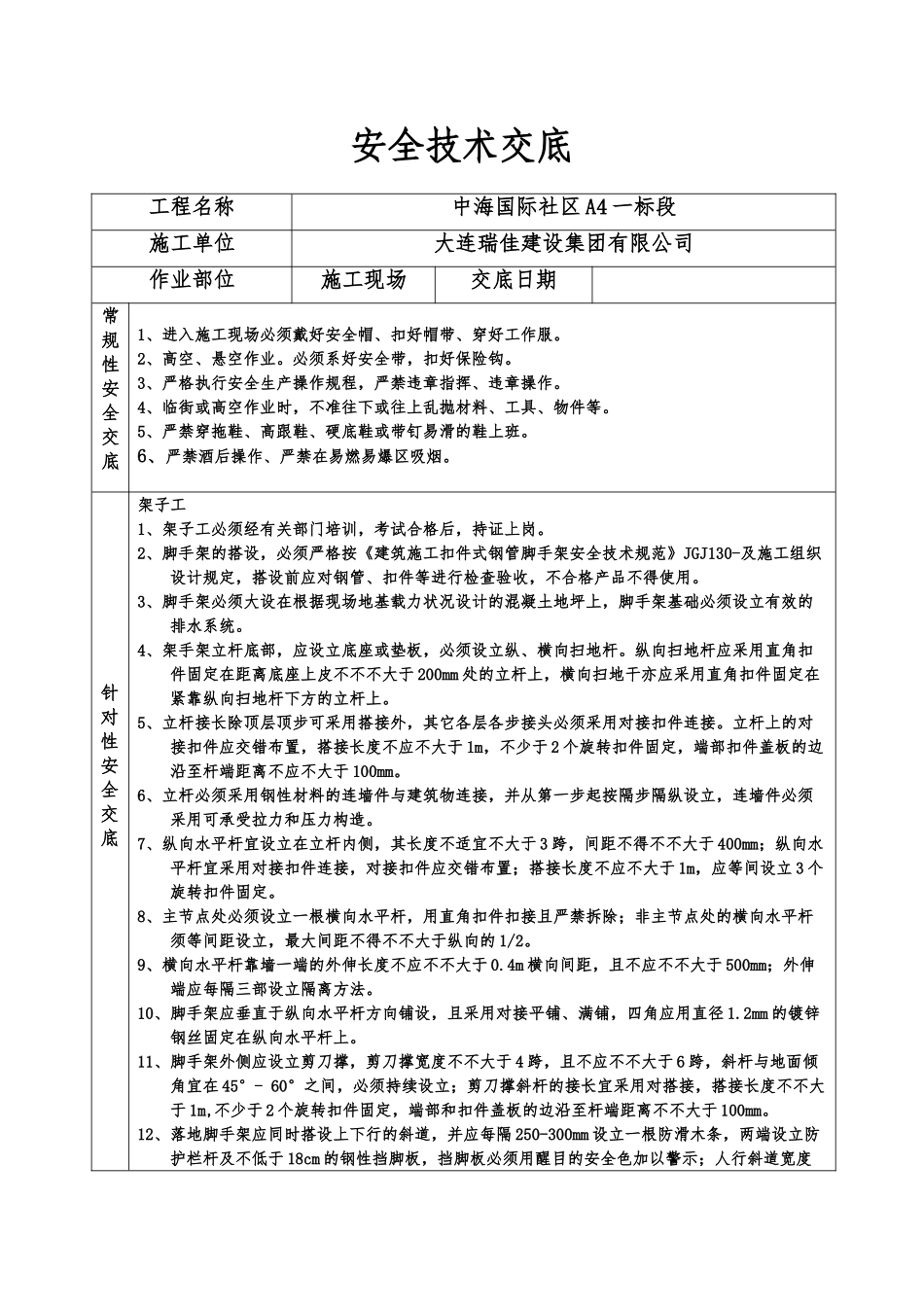

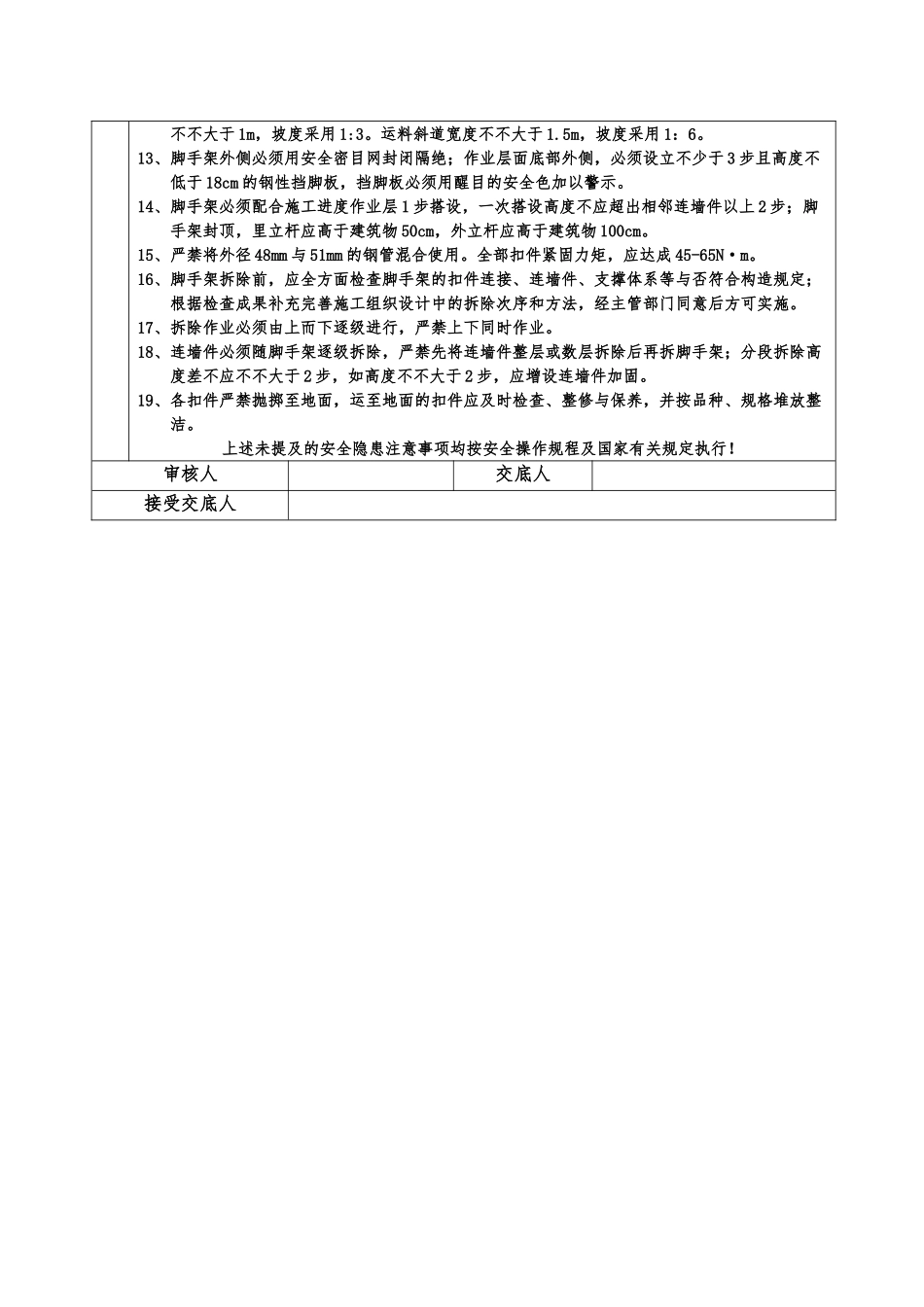

安全技术交底工程名称中海国际社区A4一标段施工单位大连瑞佳建设集团有限公司作业部位施工现场交底日期常规性安全交底1、进入施工现场必须戴好安全帽、扣好帽带、穿好工作服。2、高空、悬空作业。必须系好安全带,扣好保险钩。3、严格执行安全生产操作规程,严禁违章指挥、违章操作。4、临街或高空作业时,不准往下或往上乱抛材料、工具、物件等。5、严禁穿拖鞋、高跟鞋、硬底鞋或带钉易滑的鞋上班。6、严禁酒后操作、严禁在易燃易爆区吸烟。针对性安全交底架子工1、架子工必须经有关部门培训,考试合格后,持证上岗。2、脚手架的搭设,必须严格按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-及施工组织设计规定,搭设前应对钢管、扣件等进行检查验收,不合格产品不得使用。3、脚手架必须大设在根据现场地基载力状况设计的混凝土地坪上,脚手架基础必须设立有效的排水系统。4、架手架立杆底部,应设立底座或垫板,必须设立纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距离底座上皮不不不大于200mm处的立杆上,横向扫地干亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。5、立杆接长除顶层顶步可采用搭接外,其它各层各步接头必须采用对接扣件连接。立杆上的对接扣件应交错布置,搭接长度不应不大于1m,不少于2个旋转扣件固定,端部扣件盖板的边沿至杆端距离不应不大于100mm。6、立杆必须采用钢性材料的连墙件与建筑物连接,并从第一步起按隔步隔纵设立,连墙件必须采用可承受拉力和压力构造。7、纵向水平杆宜设立在立杆内侧,其长度不适宜不大于3跨,间距不得不不大于400mm;纵向水平杆宜采用对接扣件连接,对接扣件应交错布置;搭接长度不应不大于1m,应等间设立3个旋转扣件固定。8、主节点处必须设立一根横向水平杆,用直角扣件扣接且严禁拆除;非主节点处的横向水平杆须等间距设立,最大间距不得不不大于纵向的1/2。9、横向水平杆靠墙一端的外伸长度不应不不大于0.4m横向间距,且不应不不大于500mm;外伸端应每隔三部设立隔离方法。10、脚手架应垂直于纵向水平杆方向铺设,且采用对接平铺、满铺,四角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上。11、脚手架外侧应设立剪刀撑,剪刀撑宽度不不大于4跨,且不应不不大于6跨,斜杆与地面倾角宜在45°-60°之间,必须持续设立;剪刀撑斜杆的接长宜采用对搭接,搭接长度不不大于1m,不少于2个旋转扣件固定,端部和扣件盖板的边沿至杆端距离不不大于100mm。12、落地脚手架应同时搭设上下行的斜道,并应每隔250-300mm设立一根防滑木条,两端设立防护栏杆及不低于18cm的钢性挡脚板,挡脚板必须用醒目的安全色加以警示;人行斜道宽度不不大于1m,坡度采用1:3。运料斜道宽度不不大于1.5m,坡度采用1:6。13、脚手架外侧必须用安全密目网封闭隔绝;作业层面底部外侧,必须设立不少于3步且高度不低于18cm的钢性挡脚板,挡脚板必须用醒目的安全色加以警示。14、脚手架必须配合施工进度作业层1步搭设,一次搭设高度不应超出相邻连墙件以上2步;脚手架封顶,里立杆应高于建筑物50cm,外立杆应高于建筑物100cm。15、严禁将外径48mm与51mm的钢管混合使用。全部扣件紧固力矩,应达成45-65N·m。16、脚手架拆除前,应全方面检查脚手架的扣件连接、连墙件、支撑体系等与否符合构造规定;根据检查成果补充完善施工组织设计中的拆除次序和方法,经主管部门同意后方可实施。17、拆除作业必须由上而下逐级进行,严禁上下同时作业。18、连墙件必须随脚手架逐级拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高度差不应不不大于2步,如高度不不大于2步,应增设连墙件加固。19、各扣件严禁抛掷至地面,运至地面的扣件应及时检查、整修与保养,并按品种、规格堆放整洁。上述未提及的安全隐患注意事项均按安全操作规程及国家有关规定执行!审核人交底人接受交底人
