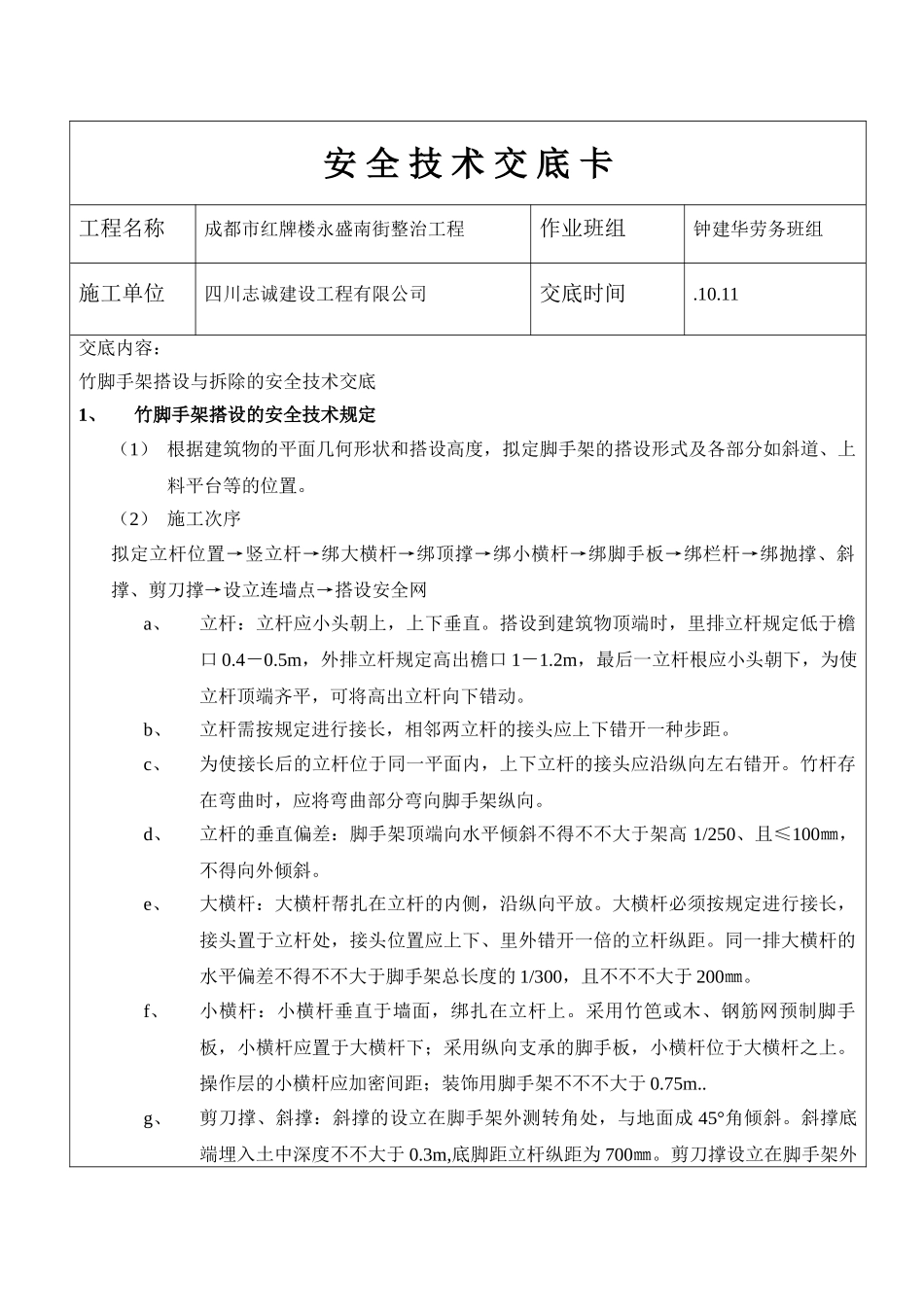

安全技术交底卡工程名称成都市红牌楼永盛南街整治工程作业班组钟建华劳务班组施工单位四川志诚建设工程有限公司交底时间.10.11交底内容:竹脚手架搭设与拆除的安全技术交底1、竹脚手架搭设的安全技术规定(1)根据建筑物的平面几何形状和搭设高度,拟定脚手架的搭设形式及各部分如斜道、上料平台等的位置。(2)施工次序拟定立杆位置→竖立杆→绑大横杆→绑顶撑→绑小横杆→绑脚手板→绑栏杆→绑抛撑、斜撑、剪刀撑→设立连墙点→搭设安全网a、立杆:立杆应小头朝上,上下垂直。搭设到建筑物顶端时,里排立杆规定低于檐口0.4-0.5m,外排立杆规定高出檐口1-1.2m,最后一立杆根应小头朝下,为使立杆顶端齐平,可将高出立杆向下错动。b、立杆需按规定进行接长,相邻两立杆的接头应上下错开一种步距。c、为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向左右错开。竹杆存在弯曲时,应将弯曲部分弯向脚手架纵向。d、立杆的垂直偏差:脚手架顶端向水平倾斜不得不不大于架高1/250、且≤100㎜,不得向外倾斜。e、大横杆:大横杆帮扎在立杆的内侧,沿纵向平放。大横杆必须按规定进行接长,接头置于立杆处,接头位置应上下、里外错开一倍的立杆纵距。同一排大横杆的水平偏差不得不不大于脚手架总长度的1/300,且不不不大于200㎜。f、小横杆:小横杆垂直于墙面,绑扎在立杆上。采用竹笆或木、钢筋网预制脚手板,小横杆应置于大横杆下;采用纵向支承的脚手板,小横杆位于大横杆之上。操作层的小横杆应加密间距;装饰用脚手架不不不大于0.75m..g、剪刀撑、斜撑:斜撑的设立在脚手架外测转角处,与地面成45°角倾斜。斜撑底端埋入土中深度不不大于0.3m,底脚距立杆纵距为700㎜。剪刀撑设立在脚手架外测,是与地面成45°~60°角的交叉杆件,从下至上脚手架其它杆件同时搭设。杆件的交叉点要互相绑扎,与立杆相交绑扎点间距不得不不大于4.5m。脚手架端头、转角和中间每隔10m净距设立一道剪刀撑,宽度为4倍立杆纵距。能够根据需要设立间断式剪刀撑或持续剪刀撑,剪刀撑的最大跨度不不不大于4倍立杆的纵距。剪刀撑的斜杆底脚埋入土中深度不得不大于0.3m.h、连墙点:连墙点的设立在立杆与横杆交点附近,呈梅花形交错布置,将脚手架连接在建筑物上,连接处既要承受拉应力也要承受压力。两排连墙点的水平距离不不不大于4倍立杆纵距。转角两侧立杆和预排架必须设立连墙点。i、脚手板:横铺设脚手板在小横杆上,操作层脚手板必须铺满,每块脚手板用铁丝与小横杆绑牢。直铺脚手板搭接必须在小横杆上,脚手板端伸出小横杆长度为100~150mm靠墙边的脚手板离开墙面120~150㎜。j、斜道:脚手架必须搭设上人斜道。2、脚手架的拆除时注意事项(1)立杆,先抱住立杆再解开最后两个扣。(2)大横杆、剪刀撑、斜撑,先拆除中间扣,托住中间再解开头扣。(3)抛撑,先用临时支撑加固后,才允许拆除抛撑。(4)剪刀撑、斜撑及连墙点只能在拆除层上拆除,不得一次全部拆掉。(5)整片脚手架拆除后的斜道、上下平台必须在脚手架拆除迈进行加固,以确保其整体稳固和安全。3、安全注意事项(1)作业人员进入现场必须对的佩戴好安全帽和安全带,严禁穿拖鞋、赤脚、赤膊及酒后上班。(2)作业前认真检查作业环境与否安全、与否存在安全隐患,如有隐患应报告有关负责人,必须排除隐患才干继续下面的工作,(3)严格恪守架工安全技术操作规程,不得违章冒险作业。(4)搭设脚手架过程中,作业人员要将自己的工具拿稳,避免在使用工程中滑落,运输传递管件的人员必须传递到位,待对方拿稳后再放手,不准随意抛掷任何物体。(5)搭设脚手架的操作人员必须是持有效上岗证件的加工。(6)搭设和拆除脚手架必须设立安全警戒区,非作业人员严禁进入警戒区。(7)遇大风、雨天不得进行搭架作业。交底人签字:接受交底人签字:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年竹脚手架安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
