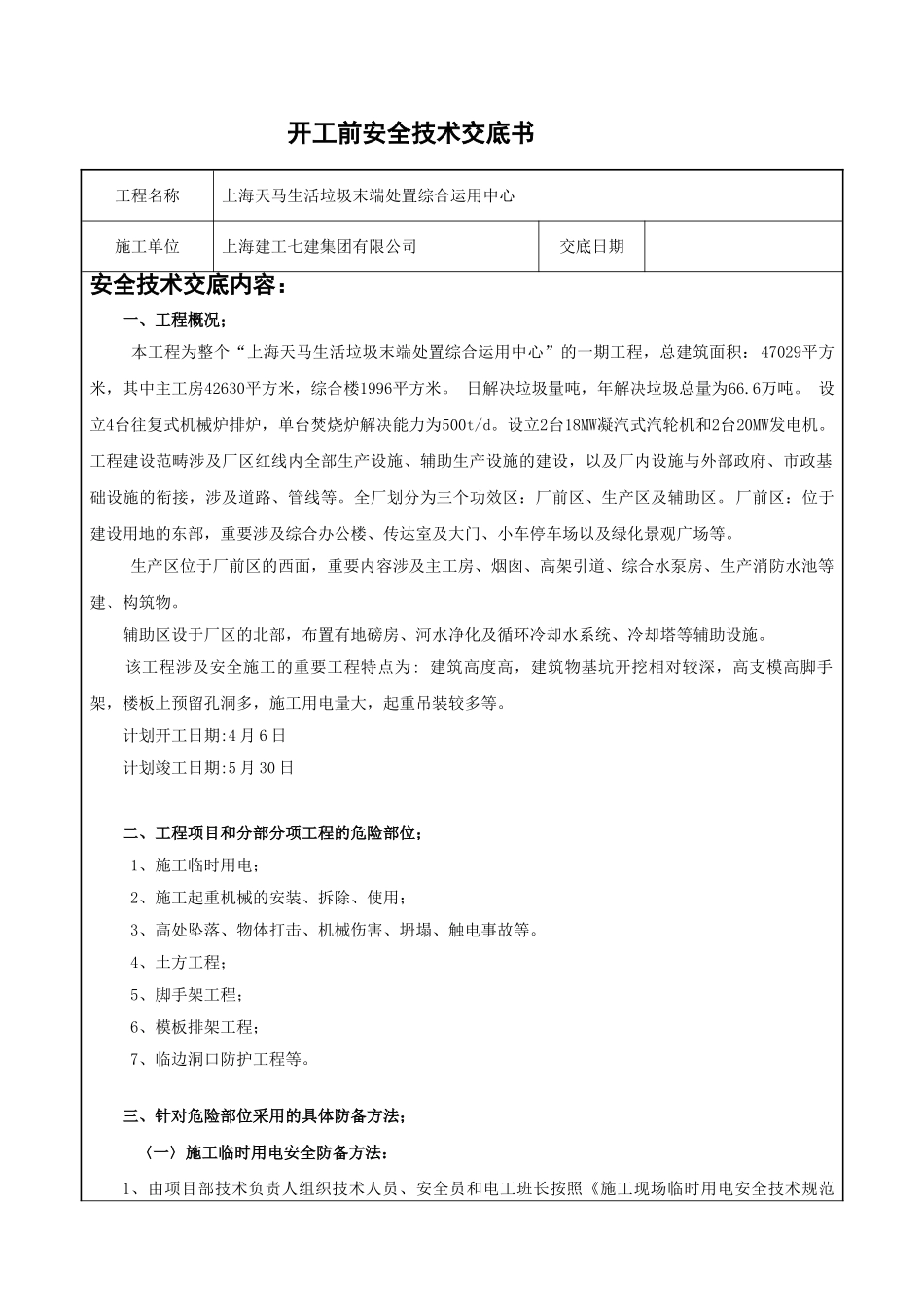

开工前安全技术交底书工程名称上海天马生活垃圾末端处置综合运用中心施工单位上海建工七建集团有限公司交底日期安全技术交底内容:一、工程概况;本工程为整个“上海天马生活垃圾末端处置综合运用中心”的一期工程,总建筑面积:47029平方米,其中主工房42630平方米,综合楼1996平方米
日解决垃圾量吨,年解决垃圾总量为66
设立4台往复式机械炉排炉,单台焚烧炉解决能力为500t/d
设立2台18MW凝汽式汽轮机和2台20MW发电机
工程建设范畴涉及厂区红线内全部生产设施、辅助生产设施的建设,以及厂内设施与外部政府、市政基础设施的衔接,涉及道路、管线等
全厂划分为三个功效区:厂前区、生产区及辅助区
厂前区:位于建设用地的东部,重要涉及综合办公楼、传达室及大门、小车停车场以及绿化景观广场等
生产区位于厂前区的西面,重要内容涉及主工房、烟囱、高架引道、综合水泵房、生产消防水池等建﹑构筑物
辅助区设于厂区的北部,布置有地磅房、河水净化及循环冷却水系统、冷却塔等辅助设施
该工程涉及安全施工的重要工程特点为:建筑高度高,建筑物基坑开挖相对较深,高支模高脚手架,楼板上预留孔洞多,施工用电量大,起重吊装较多等
计划开工日期:4月6日计划竣工日期:5月30日二、工程项目和分部分项工程的危险部位;1、施工临时用电;2、施工起重机械的安装、拆除、使用;3、高处坠落、物体打击、机械伤害、坍塌、触电事故等
