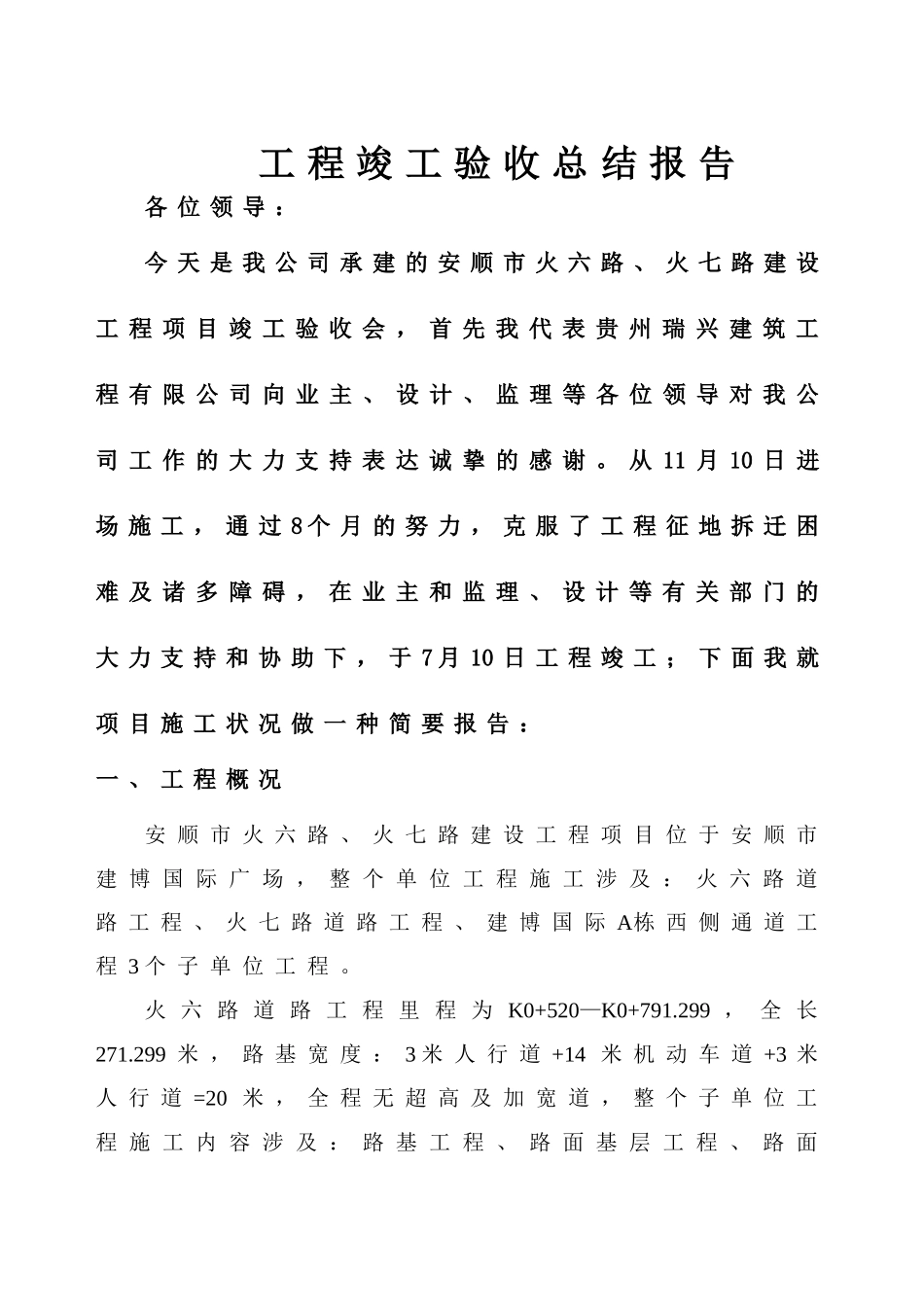

安顺市火六路、火七路建设工程项目竣工总结报告贵州瑞兴建筑有限公司八月二十三日工程竣工验收总结报告各位领导:今天是我公司承建的安顺市火六路、火七路建设工程项目竣工验收会,首先我代表贵州瑞兴建筑工程有限公司向业主、设计、监理等各位领导对我公司工作的大力支持表达诚挚的感谢
从11月10日进场施工,通过8个月的努力,克服了工程征地拆迁困难及诸多障碍,在业主和监理、设计等有关部门的大力支持和协助下,于7月10日工程竣工;下面我就项目施工状况做一种简要报告:一、工程概况安顺市火六路、火七路建设工程项目位于安顺市建博国际广场,整个单位工程施工涉及:火六路道路工程、火七路道路工程、建博国际A栋西侧通道工程3个子单位工程
火六路道路工程里程为K0+520—K0+791
299,全长271
299米,路基宽度:3米人行道+14米机动车道+3米人行道=20米,全程无超高及加宽道,整个子单位工程施工内容涉及:路基工程、路面基层工程、路面面层工程、人行道工程、排水工程、电力工程、路灯照明工程、交通工程、绿化工程9个分部工程

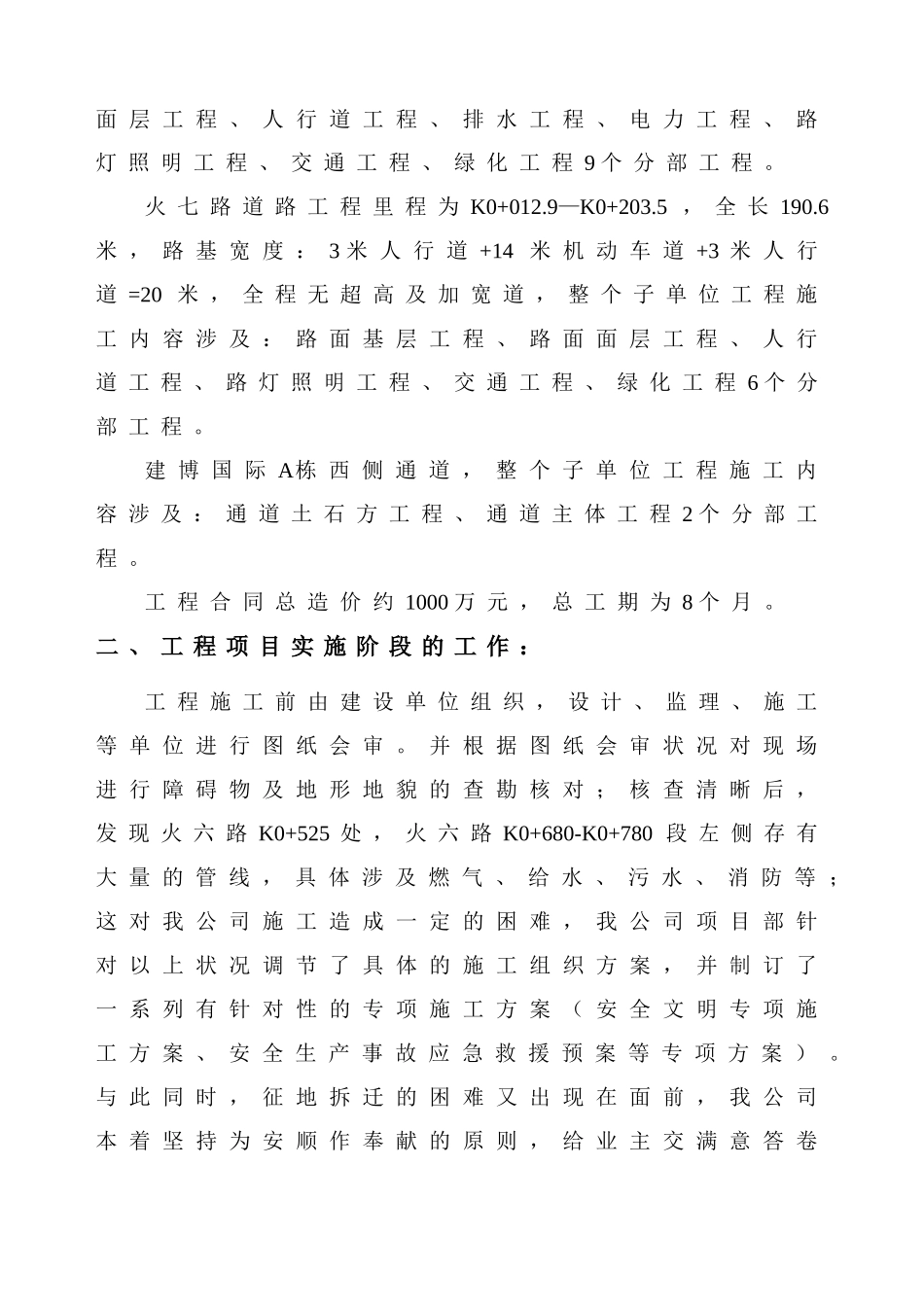

火七路道路工程里程为K0+012
9—K0+203
5,全长190
6米,路基宽度:3米人行道+14米机动车道+3米人行道=20米,全程无超高及加宽道,整个子单位工程施工内容涉及:路面基层工程、路面面层工程、人行道工程、路灯照明工程、交通工程、绿化工程6个分部工程
建博国际A栋西侧通道,整个子单位工程施工内容涉及:通道土石方工程、通道主体工程2个分部工程
工程合同总造价约1000万元,总工期为8个月
二、工程项目实施阶段的工作:工程施工前由建设单位组织,设计、监理、施工等单位进行图纸会审
并根据图纸会审状况对现场进行障碍物及地形地貌的查勘核对;核查清晰后,发现火六路K0+525处,火六路K0+680-K0+780段左侧存有大量的管线,具体涉及燃气、给水、污水、消防等;这对我公司施
