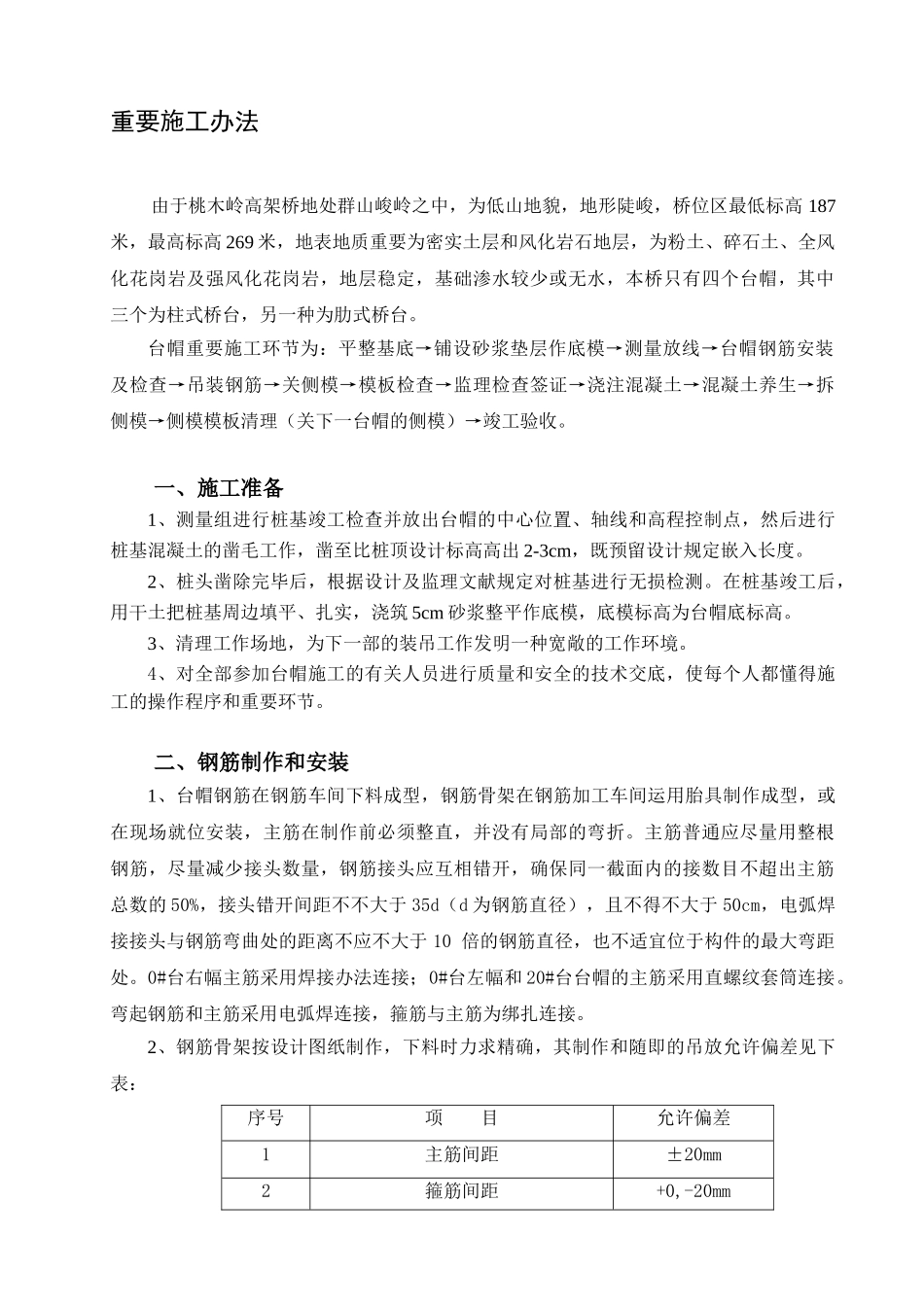

重要施工办法由于桃木岭高架桥地处群山峻岭之中,为低山地貌,地形陡峻,桥位区最低标高187米,最高标高269米,地表地质重要为密实土层和风化岩石地层,为粉土、碎石土、全风化花岗岩及强风化花岗岩,地层稳定,基础渗水较少或无水,本桥只有四个台帽,其中三个为柱式桥台,另一种为肋式桥台
台帽重要施工环节为:平整基底→铺设砂浆垫层作底模→测量放线→台帽钢筋安装及检查→吊装钢筋→关侧模→模板检查→监理检查签证→浇注混凝土→混凝土养生→拆侧模→侧模模板清理(关下一台帽的侧模)→竣工验收
一、施工准备1、测量组进行桩基竣工检查并放出台帽的中心位置、轴线和高程控制点,然后进行桩基混凝土的凿毛工作,凿至比桩顶设计标高高出2-3cm,既预留设计规定嵌入长度
2、桩头凿除完毕后,根据设计及监理文献规定对桩基进行无损检测
在桩基竣工后,用干土把桩基周边填平、扎实,浇筑5cm砂浆整平作底模,底模标高为台帽底标高
3、清理工作场地,为下一部的装吊工作发明一种宽敞的工作环境
4、对全部参加台帽施工的有关人员进行质量和安全的技术交底,使每个人都懂得施工的操作程序和重要环节
二、钢筋制作和安装1、台帽钢筋在钢筋车间下料成型,钢筋骨架在钢筋加工车间运用胎具制作成型,或在现场就位安装,主筋在制作前必须整直,并没有局部的弯折
主筋普通应尽量用整根钢筋,尽量减少接头数量,钢筋接头应互相错开,确保同一截面内的接数目不超出主筋总数的50%,接头错开间距不不大于35d(d为钢筋直径),且不得不大于50cm,电弧焊接接头与钢筋弯曲处的距离不应不大于10倍的钢筋直径,也不适宜位于构件的最大弯距处
0#台右幅主筋采用焊接办法连接;0#台左幅和20#台台帽的主筋采用直螺纹套筒连接
弯起钢筋和主筋采用电弧焊连接,箍筋与主筋为绑扎连接
2、钢筋骨架按设计图纸制作,下料时力求精确,其制作和随即的吊放允许偏差见下表:序号项目允许偏差1主筋间
