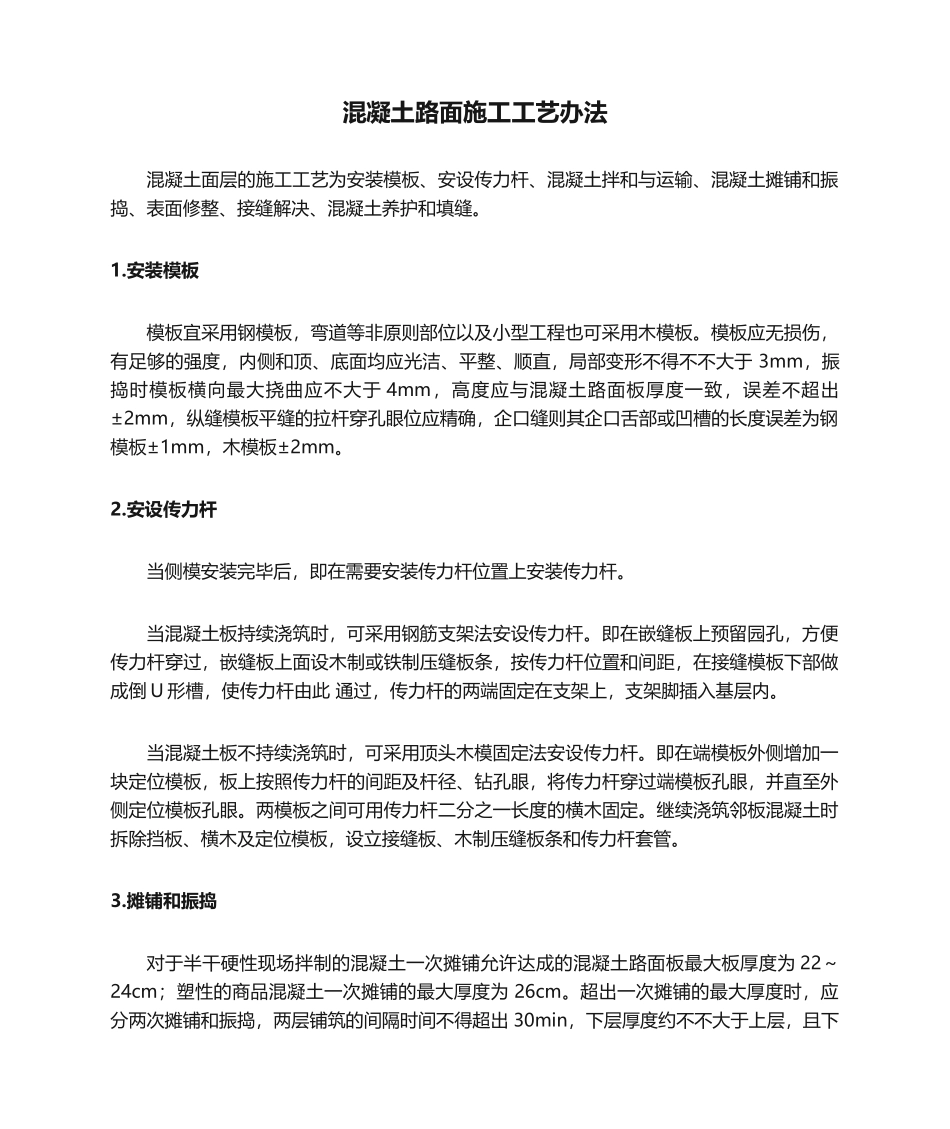

混凝土路面施工工艺办法混凝土面层的施工工艺为安装模板、安设传力杆、混凝土拌和与运输、混凝土摊铺和振捣、表面修整、接缝解决、混凝土养护和填缝
安装模板模板宜采用钢模板,弯道等非原则部位以及小型工程也可采用木模板
模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得不不大于3mm,振捣时模板横向最大挠曲应不大于4mm,高度应与混凝土路面板厚度一致,误差不超出±2mm,纵缝模板平缝的拉杆穿孔眼位应精确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm
安设传力杆当侧模安装完毕后,即在需要安装传力杆位置上安装传力杆
当混凝土板持续浇筑时,可采用钢筋支架法安设传力杆
即在嵌缝板上预留园孔,方便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内
当混凝土板不持续浇筑时,可采用顶头木模固定法安设传力杆
即在端模板外侧增加一块定位模板,板上按照传力杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼
两模板之间可用传力杆二分之一长度的横木固定
继续浇筑邻板混凝土时拆除挡板、横木及定位模板,设立接缝板、木制压缝板条和传力杆套管

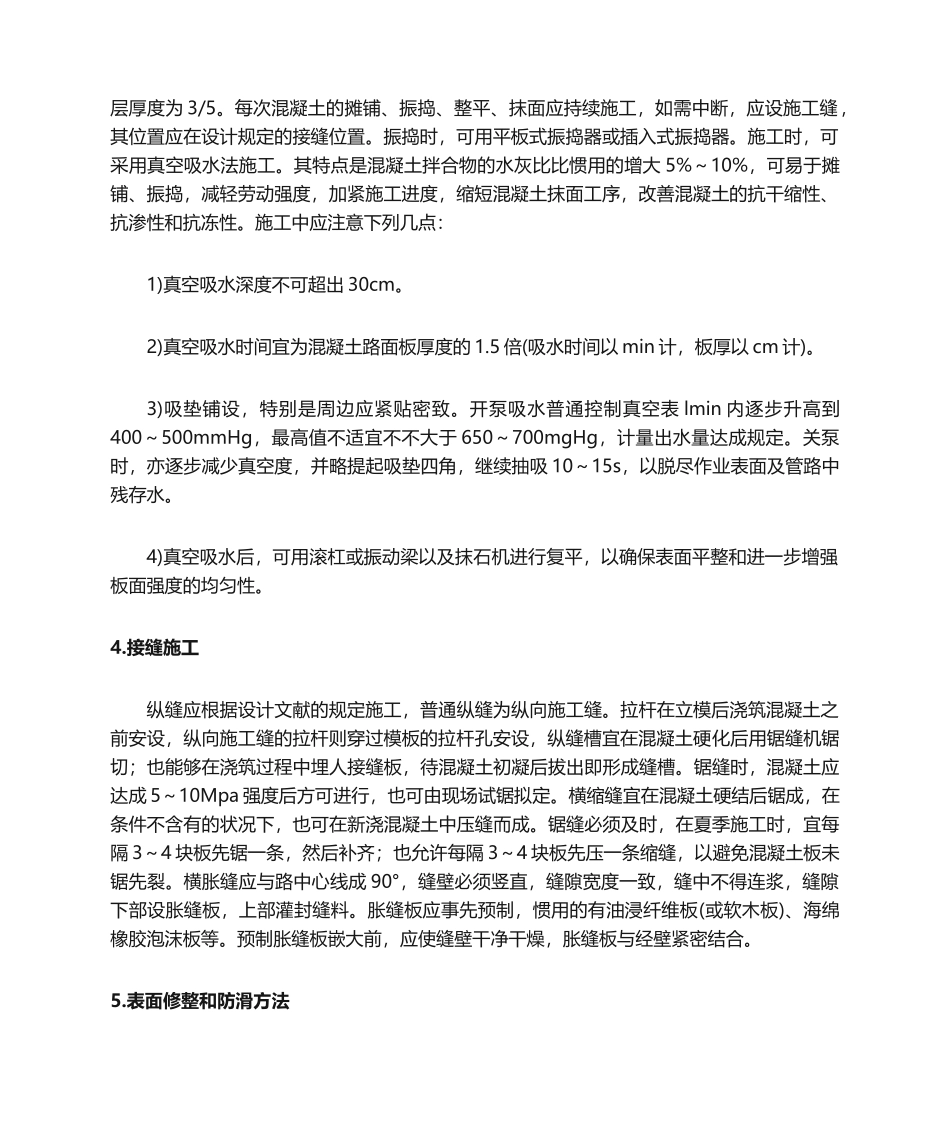

摊铺和振捣对于半干硬性现场拌制的混凝土一次摊铺允许达成的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm
超出一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超出30min,下层厚度约不不大于上层,且下层厚度为3/5
每次混凝土的摊铺、振捣、整平、抹面应持续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置
振捣时,可用平板式振捣器或插入式振捣器
施工时,可采用真空吸水法施工
其特点是混凝土拌合物的水灰比比惯用的增大5%~10%,可易于摊铺
