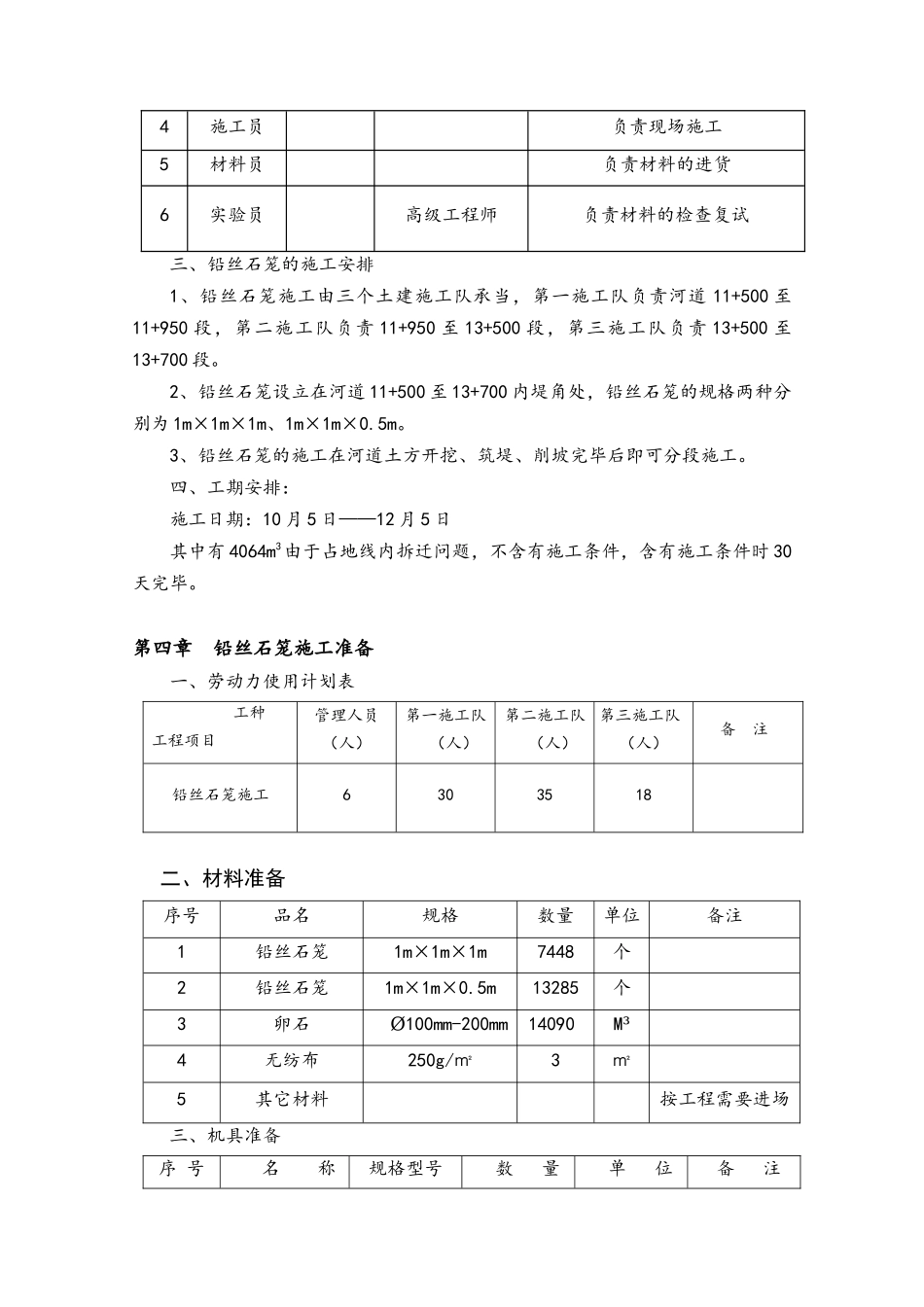

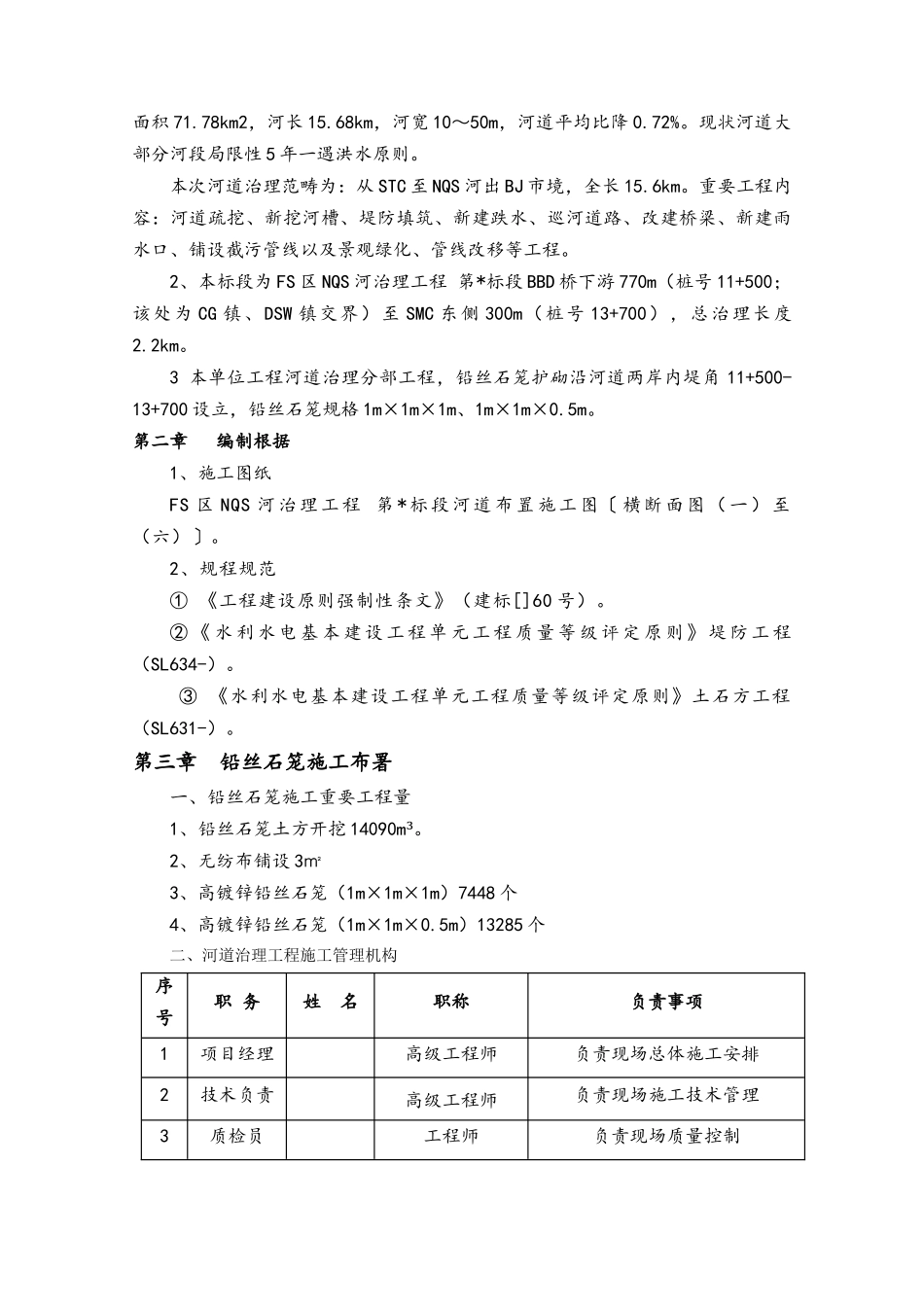

目录第一章工程概况----------------------------------------2第二章编制根据----------------------------------------2第三章铅丝石笼施工布署--------------------------------2第四章铅丝石笼施工准备----------------------------------------3第五章铅丝石笼重要施工办法----------------------------------4第六章技术质量确保方法----------------------------------------7第七章安全确保方法--------------------------------------------7第八章安全文明施工、环保方法------------------------------8第一章工程概况1、项目概述:NQS河是JM河的二级支流,发源于FS区西南STC。自西北向东南流经DSW镇、CG镇,后经HBS于ZC汇入BJM河。NQS河出BJ市界后称为HL河。市内流域面积71.78km2,河长15.68km,河宽10~50m,河道平均比降0.72%。现状河道大部分河段局限性5年一遇洪水原则。本次河道治理范畴为:从STC至NQS河出BJ市境,全长15.6km。重要工程内容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、改建桥梁、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。2、本标段为FS区NQS河治理工程第*标段BBD桥下游770m(桩号11+500;该处为CG镇、DSW镇交界)至SMC东侧300m(桩号13+700),总治理长度2.2km。3本单位工程河道治理分部工程,铅丝石笼护砌沿河道两岸内堤角11+500-13+700设立,铅丝石笼规格1m×1m×1m、1m×1m×0.5m。第二章编制根据1、施工图纸FS区NQS河治理工程第*标段河道布置施工图〔横断面图(一)至(六)〕。2、规程规范①《工程建设原则强制性条文》(建标[]60号)。②《水利水电基本建设工程单元工程质量等级评定原则》堤防工程(SL634-)。③《水利水电基本建设工程单元工程质量等级评定原则》土石方工程(SL631-)。第三章铅丝石笼施工布署一、铅丝石笼施工重要工程量1、铅丝石笼土方开挖14090m³。2、无纺布铺设3㎡3、高镀锌铅丝石笼(1m×1m×1m)7448个4、高镀锌铅丝石笼(1m×1m×0.5m)13285个二、河道治理工程施工管理机构序号职务姓名职称负责事项1项目经理高级工程师负责现场总体施工安排2技术负责高级工程师负责现场施工技术管理3质检员工程师负责现场质量控制4施工员负责现场施工5材料员负责材料的进货6实验员高级工程师负责材料的检查复试三、铅丝石笼的施工安排1、铅丝石笼施工由三个土建施工队承当,第一施工队负责河道11+500至11+950段,第二施工队负责11+950至13+500段,第三施工队负责13+500至13+700段。2、铅丝石笼设立在河道11+500至13+700内堤角处,铅丝石笼的规格两种分别为1m×1m×1m、1m×1m×0.5m。3、铅丝石笼的施工在河道土方开挖、筑堤、削坡完毕后即可分段施工。四、工期安排:施工日期:10月5日——12月5日其中有4064m3由于占地线内拆迁问题,不含有施工条件,含有施工条件时30天完毕。第四章铅丝石笼施工准备一、劳动力使用计划表工种工程项目管理人员(人)第一施工队(人)第二施工队(人)第三施工队(人)备注铅丝石笼施工6303518二、材料准备序号品名规格数量单位备注1铅丝石笼1m×1m×1m7448个2铅丝石笼1m×1m×0.5m13285个3卵石100mm-200mmØ14090M³4无纺布250g/㎡3㎡5其它材料按工程需要进场三、机具准备序号名称规格型号数量单位备注1挖掘机PC60-83台2自卸汽车东风20T6辆3装载机ZL503台4砂轮切割机3台5铁锹30把第五章铅丝石笼重要施工办法:一、铅丝石笼土方施工(一)测量放线1、施工测量人员根据铅丝石笼施工部位两端桩位相对于河底设计高程的高差及实测开挖基槽的实际长度,计算出施工段的槽底坡度。2、将施工段每20M在槽边两侧钉木桩,木桩高出河底0.5M、距槽边1.5M,根据计算出的槽底坡度在每一种木桩上标定槽底控制高程基准线。3、按照施工图纸测设基槽的平面位置,拟定基槽深度、底宽、上口宽,撒好白灰线、抄测好高程控制线,会同建设方及监理验线合格方可进行下步施工。(二)基槽开挖1、用挖掘机按照槽边的开挖线挖至距槽底0.2m的位置,槽底预留0.2m厚土层人工用铁锹去除,人工配合削坡清底,严禁超挖欠挖。2、开挖时施工人员根据槽边木桩上的水平控制线,控制挖掘机的挖槽深度。3、挖出的...
