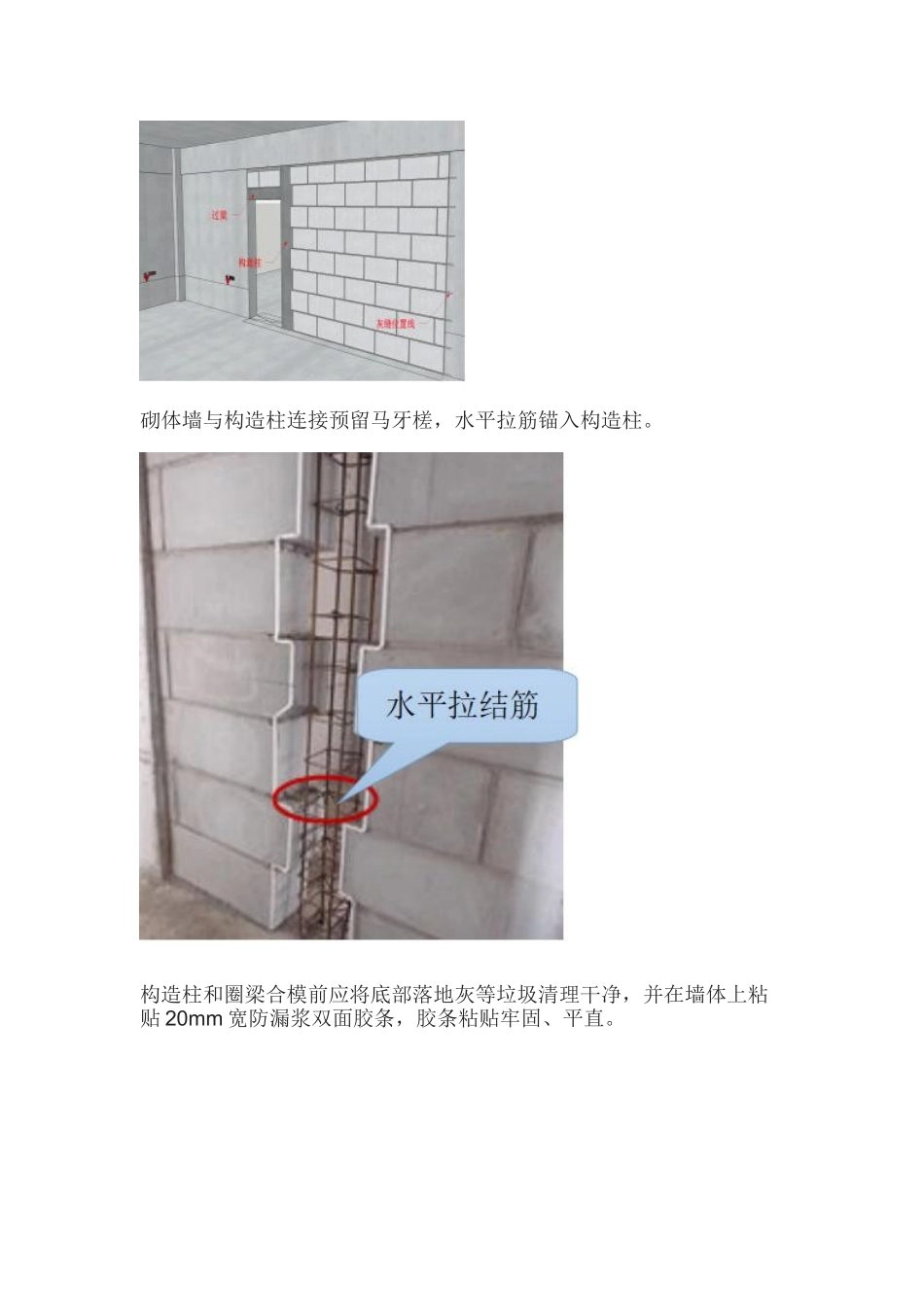

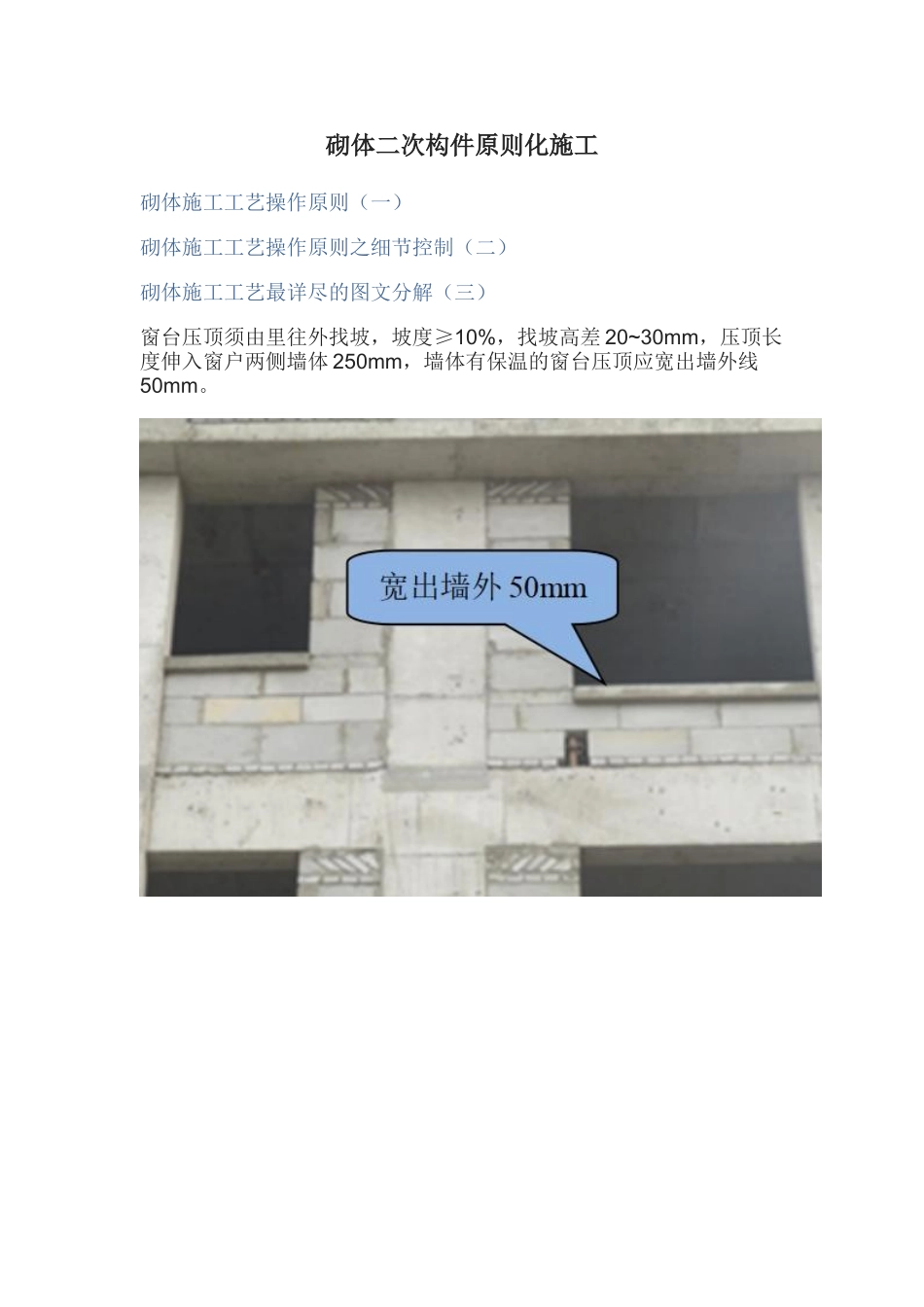

砌体二次构件原则化施工砌体施工工艺操作原则(一)砌体施工工艺操作原则之细节控制(二)砌体施工工艺最详尽的图文分解(三)窗台压顶须由里往外找坡,坡度≥10%,找坡高差20~30mm,压顶长度伸入窗户两侧墙体250mm,墙体有保温的窗台压顶应宽出墙外线50mm。构造柱下部钢筋长度满足植筋深度和层高,构造柱上部钢筋长度满足植筋深度和钢筋搭接长度。构造柱、过梁完毕图砌体墙与构造柱连接预留马牙槎,水平拉筋锚入构造柱。构造柱和圈梁合模前应将底部落地灰等垃圾清理干净,并在墙体上粘贴20mm宽防漏浆双面胶条,胶条粘贴牢固、平直。构造柱模板支设,周边贴双面胶带,采用对拉螺栓拉结,顶部设喇叭口。构造柱模板采用15mm厚木胶合板、50×100mm方木、Ф48×3.5钢管,M12对拉螺栓。模板每边包墙60mm,每道墙上设三根方木。离地200mm设立两道钢管,中间间距不不不大于800mm,采用对拉螺栓固定。构造柱浇筑后喇叭口处多出混凝土应在混凝土拆模后予以剔除。喇叭口处多出混凝土剔除后应采用水泥砂浆或胶灰修补整洁。水平灰缝及竖向灰缝均不超出15mm,均匀一致,双面勾缝。砌筑时设立正手墙、反手墙,砌筑后应标明正手墙、反手墙
