大砬子沟2号隧道初喷混凝土首件工程施工方案总结根据白山市《工程建设管理方法》和《吉林省高速公路施工原则化管理指南》规定,以及有关原则、文献,我项目经理部根据本标段的工程实际状况,立足于“以全新理念构建和谐公司,靠科学管理打造精品工程”的原则,组织技术人员已进行大砬子沟2号隧道喷射混凝土首件工程施工:一、工程概况大砬子沟2号隧道为中隧道,全长541m,隧道起点桩号K4+705,隧道终点桩号K5+246
隧道穿越重要Ⅲ、IV、V等三种类别,其中深埋Ⅲ围岩30m,深埋Ⅳ围岩长165m,深埋V围岩长245m,加强V围岩长83m,洞门及明洞18m
基本状况以下表:表1大砬子沟2号隧道概况一览表大砬子沟2号隧道起始桩号K4+705-K5+246长度(m)541m洞门型式入口、出口端墙式端墙式长度明洞及洞门711Ⅲ级30Ⅳ级165Ⅴ级328坡度/坡长-2
865%/961
805m平曲线R=500Ls-50Ls-50R=500通风方式机械通风照明方式隧道专用LED灯工程地质概况隧道围岩为灰岩及粉砂岩,节理裂隙发育,岩体较破碎
地下水受大气降水补给,水量、水位变化受季节控制性强

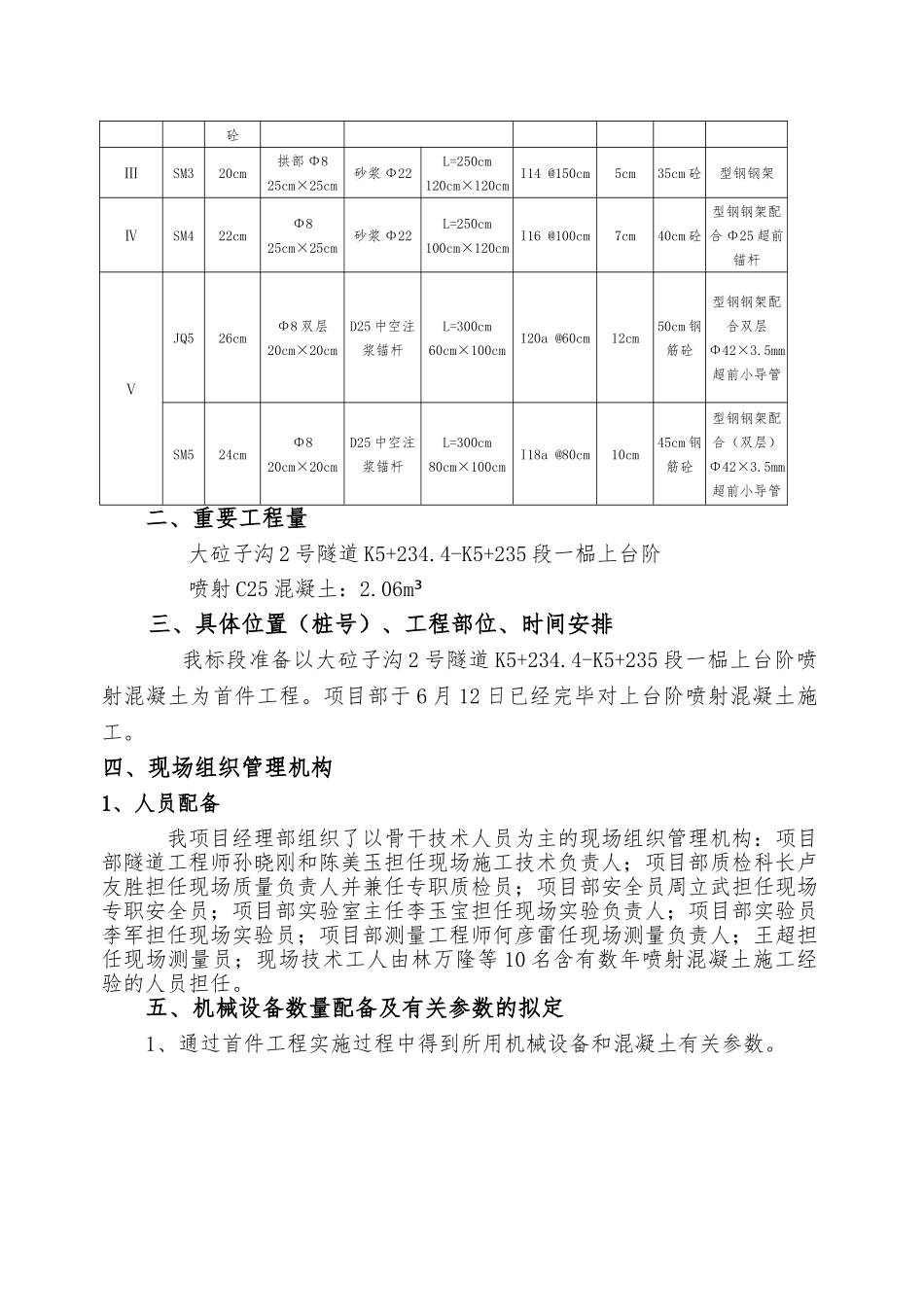

表2大砬子沟2号隧道支护参数一览表围岩级别衬砌类型早期支护预留变形量C30二次衬砌辅助施工方法C25喷射钢筋网锚杆(纵×环)钢拱架砼ⅢSM320cm拱部Φ825cm×25cm砂浆Φ22L=250cm120cm×120cmI14@150cm5cm35cm砼型钢钢架ⅣSM422cmΦ825cm×25cm砂浆Φ22L=250cm100cm×120cmI16@100cm7cm40cm砼型钢钢架配合Φ25超前锚杆ⅤJQ526cmΦ8双层20cm×20cmD25中空注浆锚杆L=300cm60cm×100cmI20a@60cm12cm50cm钢筋砼型钢钢架配合双层Φ42×3
5mm超前小导管SM524cmΦ820cm×20cmD
