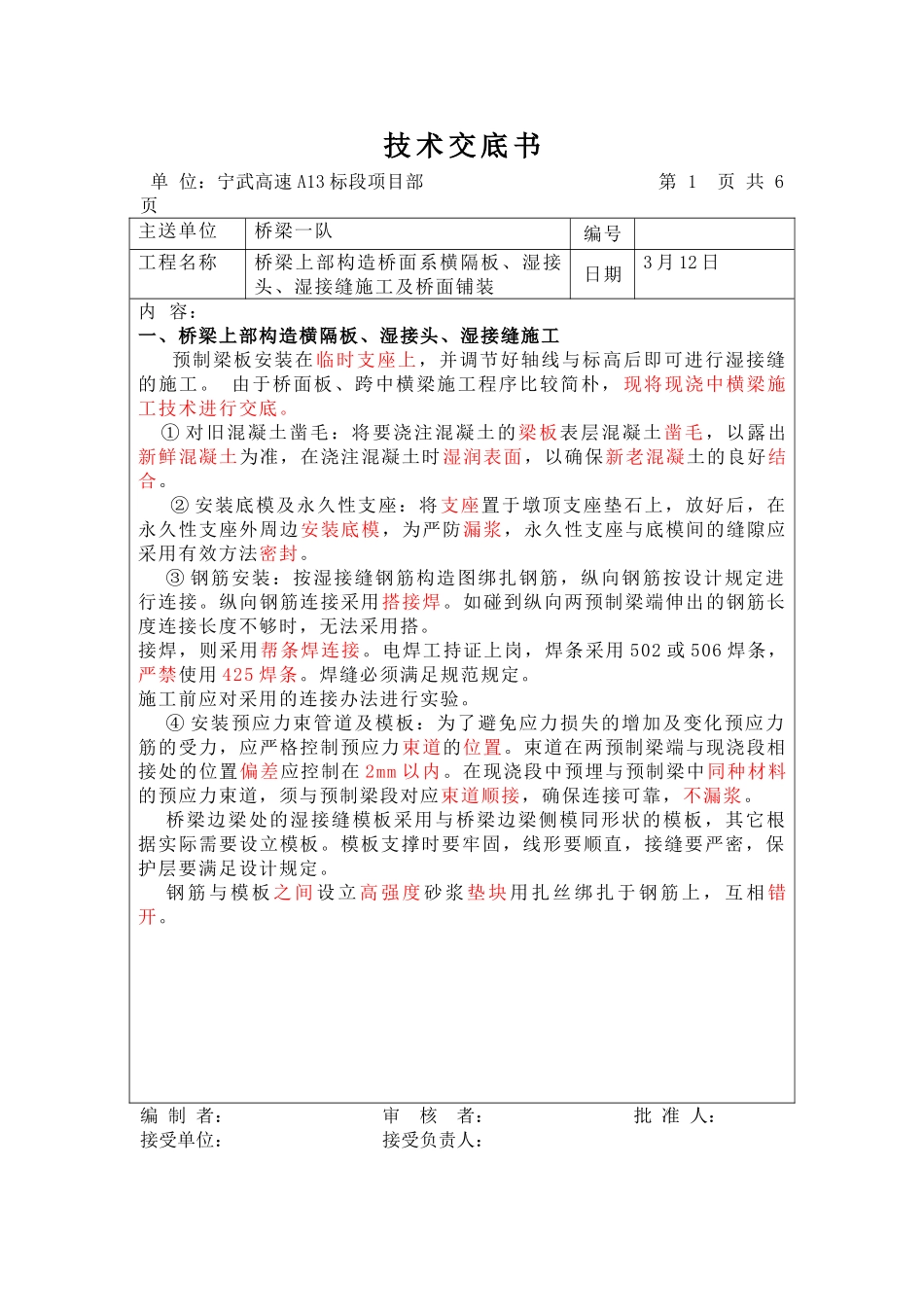

技术交底书单位:宁武高速A13标段项目部第1页共6页主送单位桥梁一队编号工程名称桥梁上部构造桥面系横隔板、湿接头、湿接缝施工及桥面铺装日期3月12日内容:一、桥梁上部构造横隔板、湿接头、湿接缝施工预制梁板安装在临时支座上,并调节好轴线与标高后即可进行湿接缝的施工
由于桥面板、跨中横梁施工程序比较简朴,现将现浇中横梁施工技术进行交底
①对旧混凝土凿毛:将要浇注混凝土的梁板表层混凝土凿毛,以露出新鲜混凝土为准,在浇注混凝土时湿润表面,以确保新老混凝土的良好结合
②安装底模及永久性支座:将支座置于墩顶支座垫石上,放好后,在永久性支座外周边安装底模,为严防漏浆,永久性支座与底模间的缝隙应采用有效方法密封
③钢筋安装:按湿接缝钢筋构造图绑扎钢筋,纵向钢筋按设计规定进行连接
纵向钢筋连接采用搭接焊
如碰到纵向两预制梁端伸出的钢筋长度连接长度不够时,无法采用搭
接焊,则采用帮条焊连接
电焊工持证上岗,焊条采用502或506焊条,严禁使用425焊条
焊缝必须满足规范规定
施工前应对采用的连接办法进行实验
④安装预应力束管道及模板:为了避免应力损失的增加及变化预应力筋的受力,应严格控制预应力束道的位置
束道在两预制梁端与现浇段相接处的位置偏差应控制在2mm以内
在现浇段中预埋与预制梁中同种材料的预应力束道,须与预制梁段对应束道顺接,确保连接可靠,不漏浆
桥梁边梁处的湿接缝模板采用与桥梁边梁侧模同形状的模板,其它根据实际需要设立模板
模板支撑时要牢固,线形要顺直,接缝要严密,保护层要满足设计规定
钢筋与模板之间设立高强度砂浆垫块用扎丝绑扎于钢筋上,互相错开

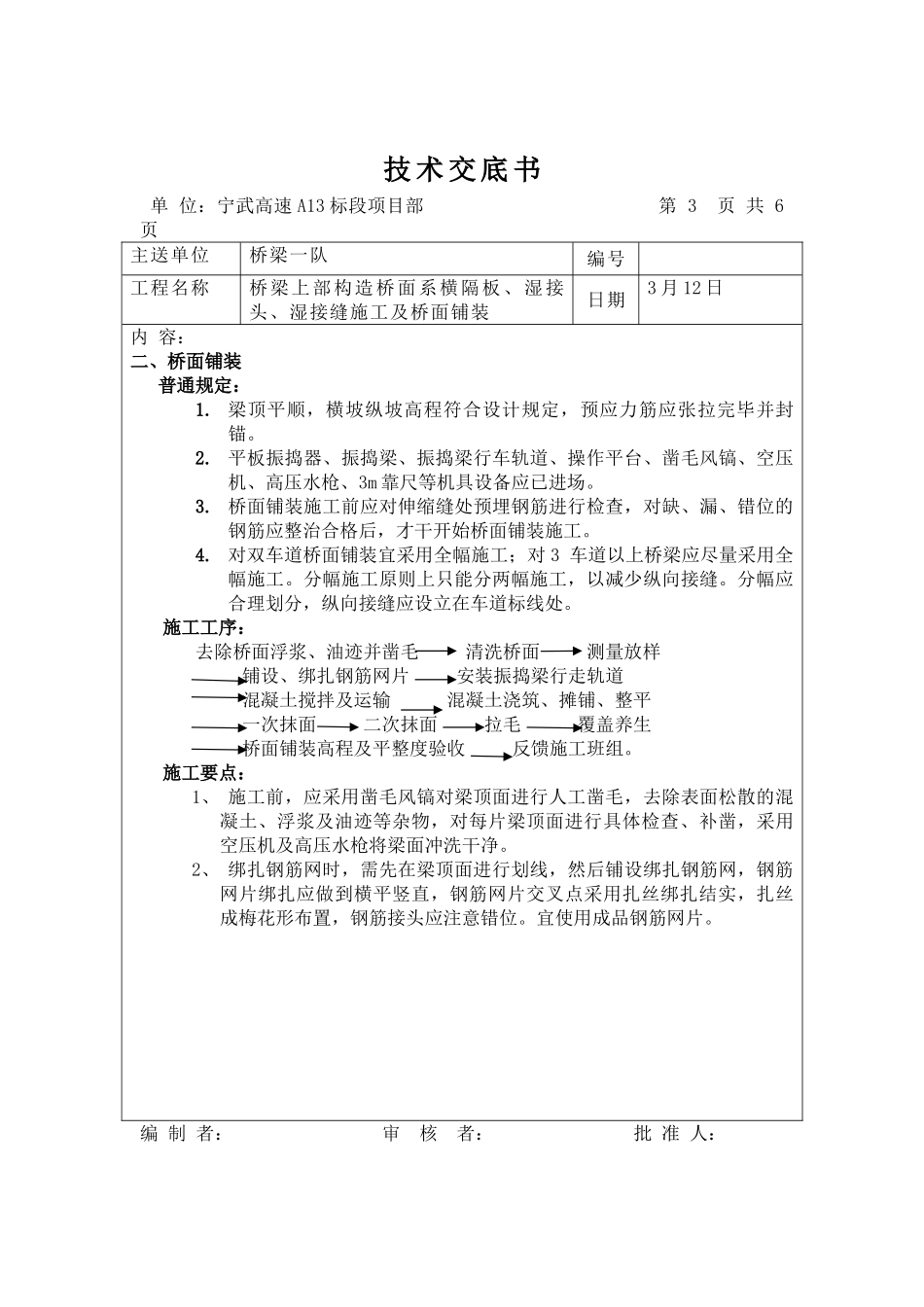

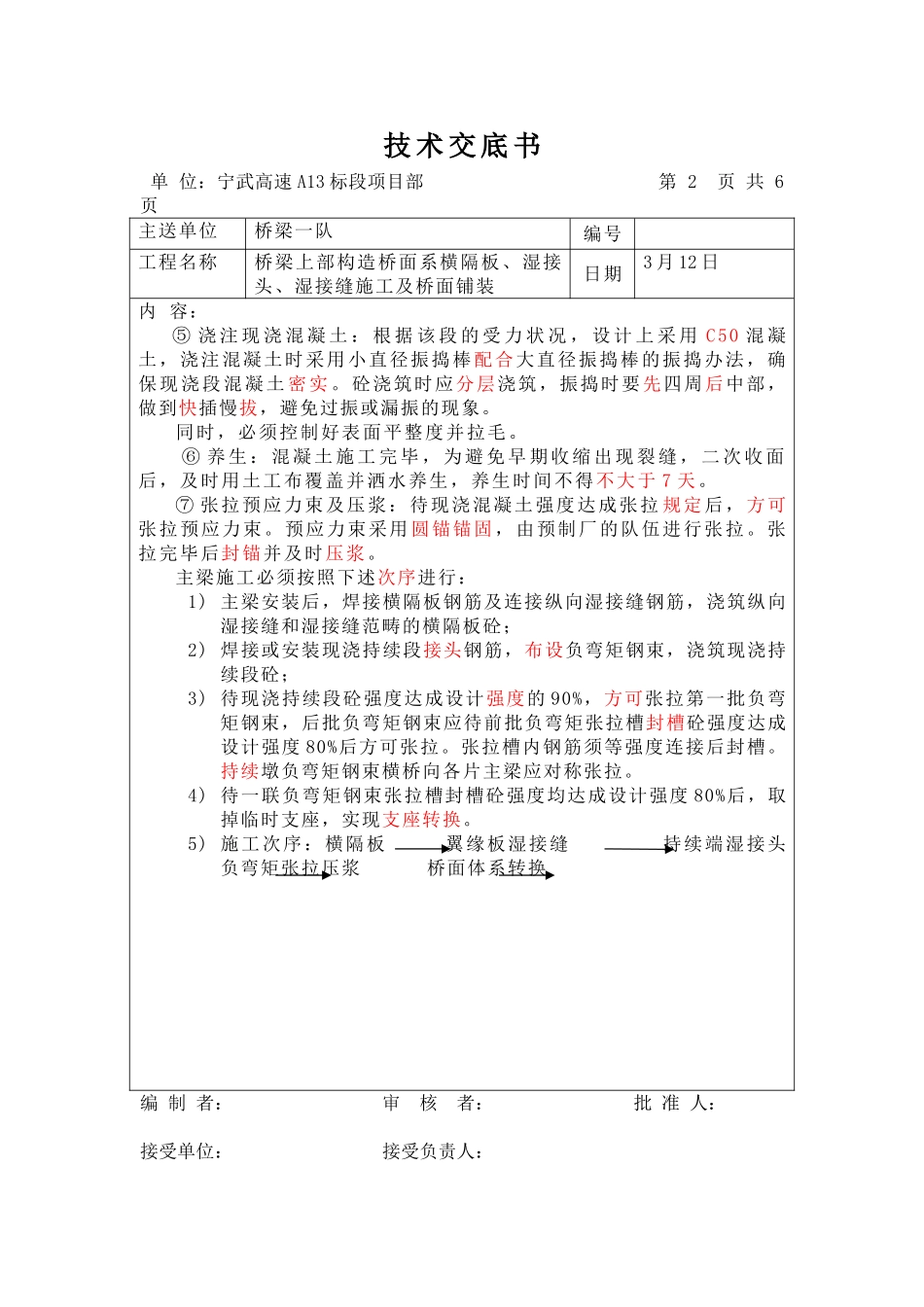

编制者:审核者:批准人:接受单位:接受负责人:技术交底书单位:宁武高速A13标段项目部第2页共6页主送单位桥梁一队编号工程名称桥梁上部构造桥面系横隔板、湿接头、湿接缝施工及桥面铺装日期3月12日内容:⑤浇注现浇混凝土:根据该段的受力状况,设
