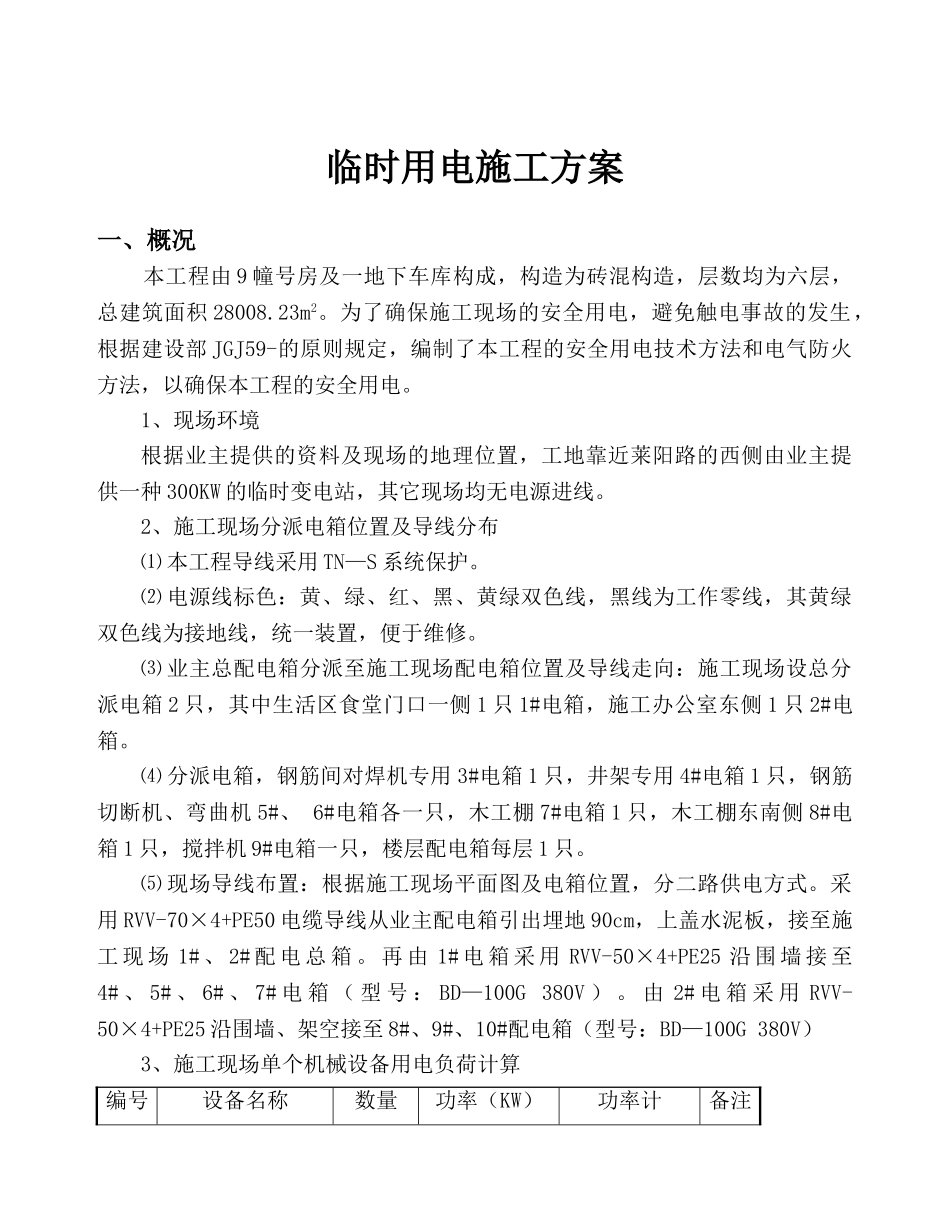

临时用电施工方案一、概况本工程由9幢号房及一地下车库构成,构造为砖混构造,层数均为六层,总建筑面积28008
为了确保施工现场的安全用电,避免触电事故的发生,根据建设部JGJ59-的原则规定,编制了本工程的安全用电技术方法和电气防火方法,以确保本工程的安全用电
1、现场环境根据业主提供的资料及现场的地理位置,工地靠近莱阳路的西侧由业主提供一种300KW的临时变电站,其它现场均无电源进线
2、施工现场分派电箱位置及导线分布⑴本工程导线采用TN—S系统保护
⑵电源线标色:黄、绿、红、黑、黄绿双色线,黑线为工作零线,其黄绿双色线为接地线,统一装置,便于维修
⑶业主总配电箱分派至施工现场配电箱位置及导线走向:施工现场设总分派电箱2只,其中生活区食堂门口一侧1只1#电箱,施工办公室东侧1只2#电箱
⑷分派电箱,钢筋间对焊机专用3#电箱1只,井架专用4#电箱1只,钢筋切断机、弯曲机5#、6#电箱各一只,木工棚7#电箱1只,木工棚东南侧8#电箱1只,搅拌机9#电箱一只,楼层配电箱每层1只
⑸现场导线布置:根据施工现场平面图及电箱位置,分二路供电方式
采用RVV-70×4+PE50电缆导线从业主配电箱引出埋地90cm,上盖水泥板,接至施工现场1#、2#配电总箱
再由1#电箱采用RVV-50×4+PE25沿围墙接至4#、5#、6#、7#电箱(型号:BD—100G380V)

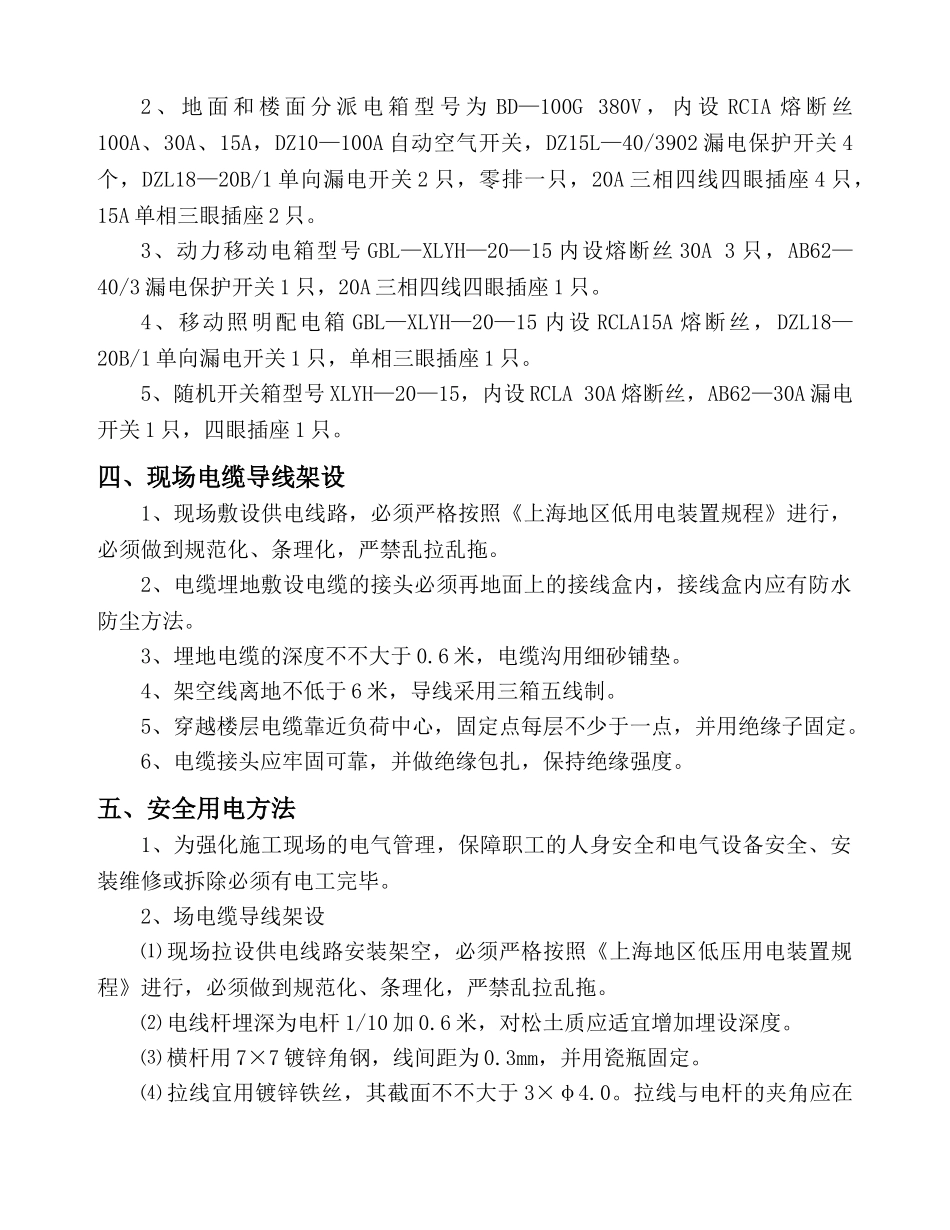

由2#电箱采用RVV-50×4+PE25沿围墙、架空接至8#、9#、10#配电箱(型号:BD—100G380V)3、施工现场单个机械设备用电负荷计算编号设备名称数量功率(KW)功率计备注(台)(KW)1井架卷扬机97
52钢筋对焊机160603钢筋切断机1554钢筋弯曲机13
55电焊机2486振动机151

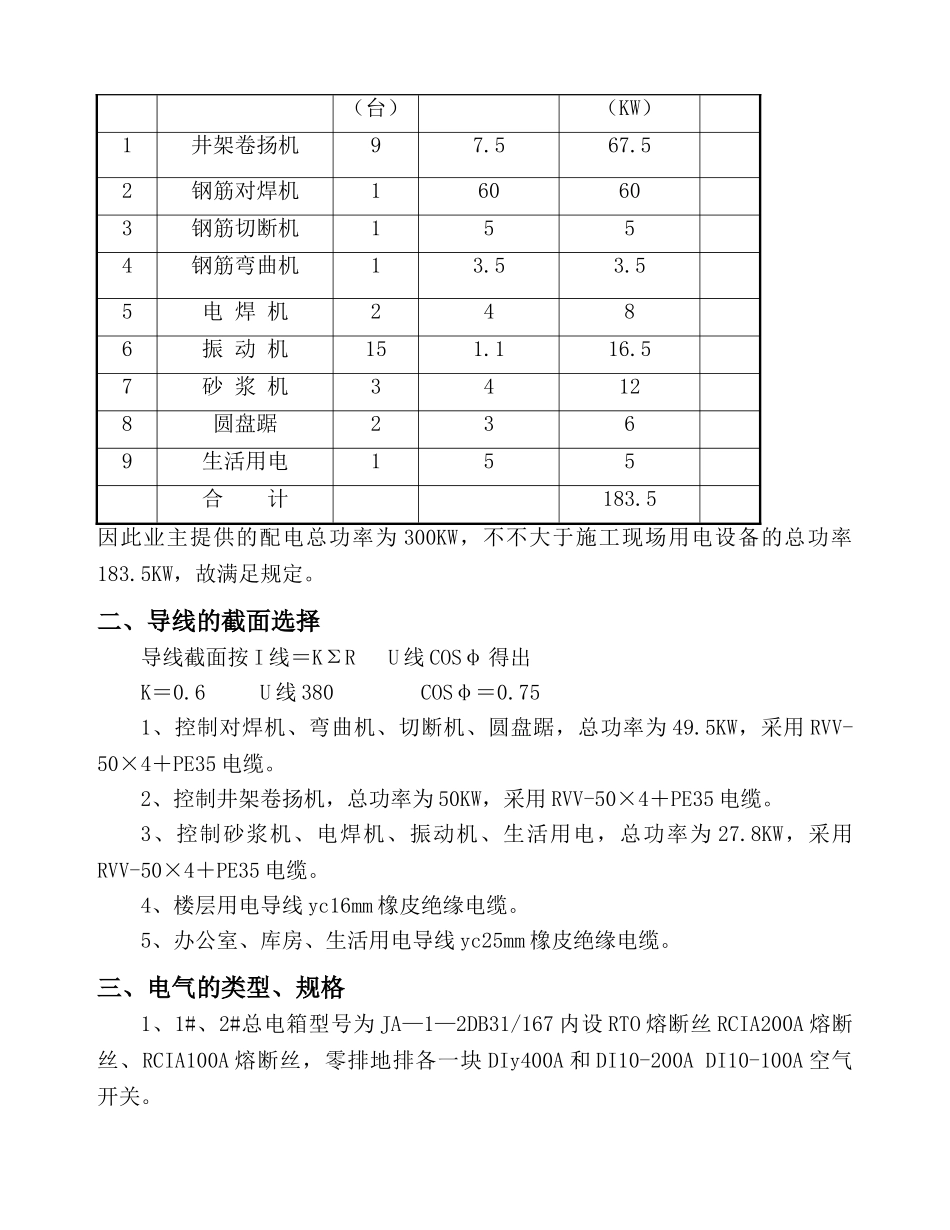

57砂浆机34128圆盘踞2369生活用电155合计183
5因此业主提供的配电总功
