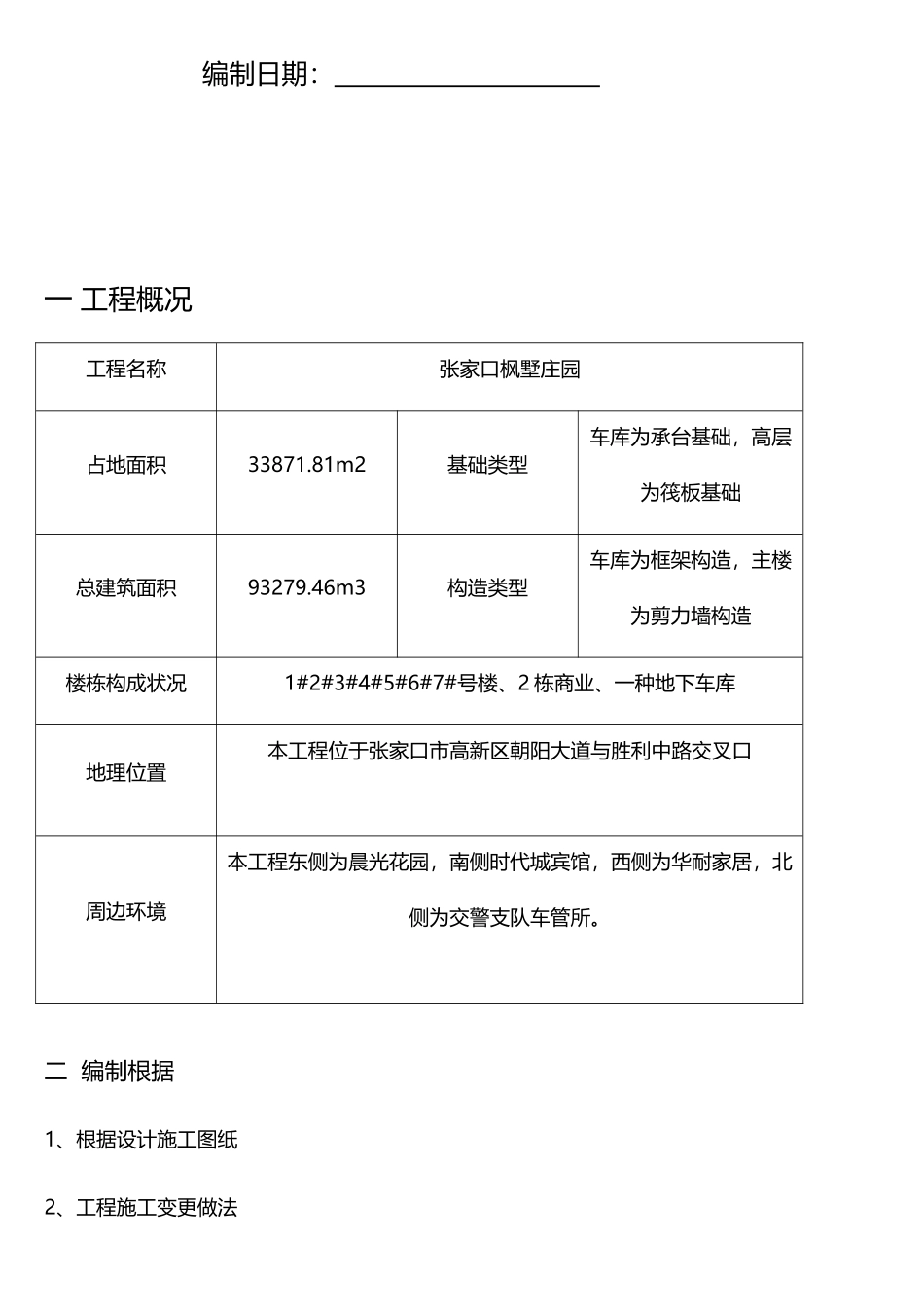

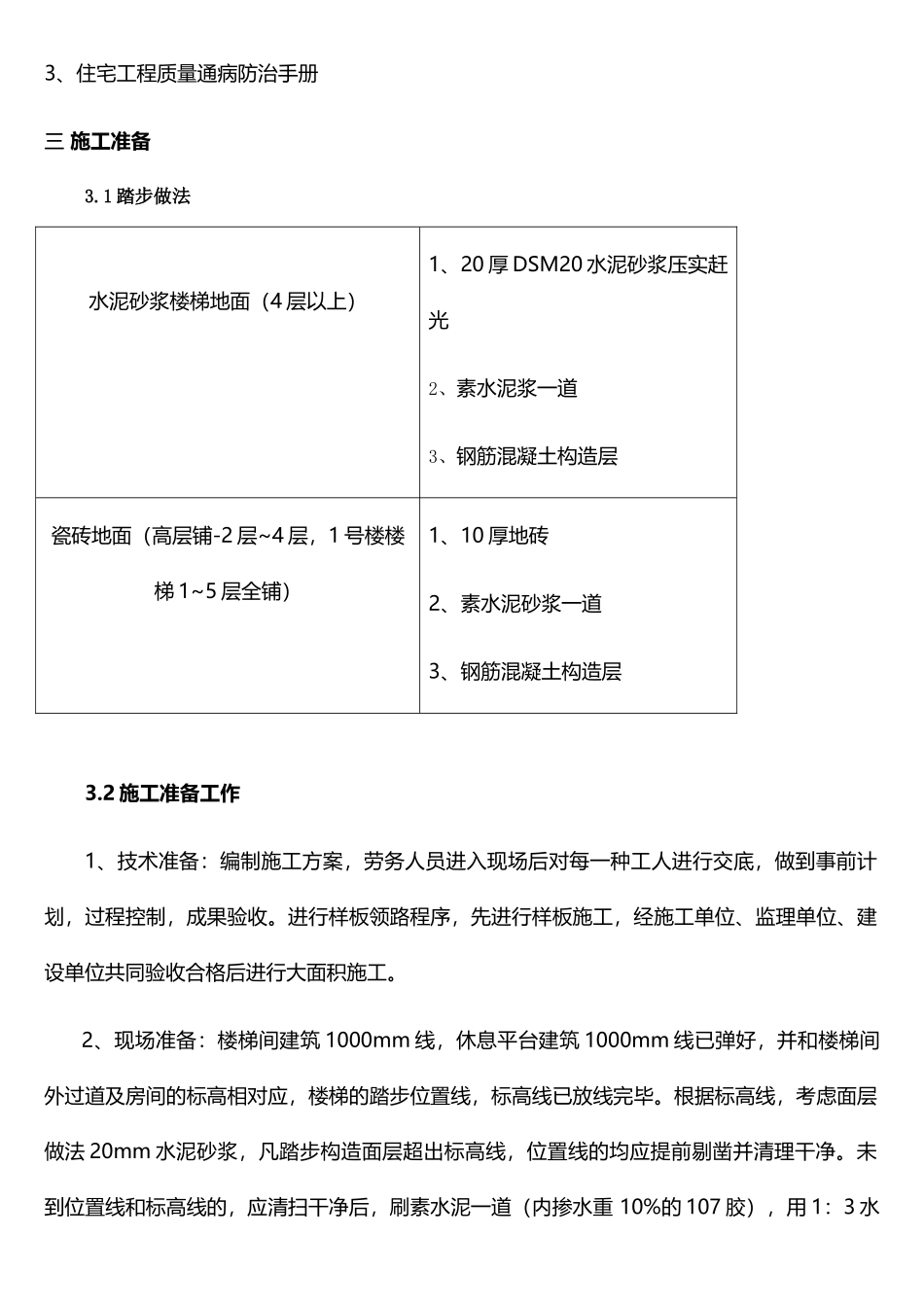

枫墅庄园楼梯施工方案编制:审核:审批:编制单位:编制日期:一工程概况工程名称张家口枫墅庄园占地面积33871.81m2基础类型车库为承台基础,高层为筏板基础总建筑面积93279.46m3构造类型车库为框架构造,主楼为剪力墙构造楼栋构成状况1#2#3#4#5#6#7#号楼、2栋商业、一种地下车库地理位置本工程位于张家口市高新区朝阳大道与胜利中路交叉口周边环境本工程东侧为晨光花园,南侧时代城宾馆,西侧为华耐家居,北侧为交警支队车管所。二编制根据1、根据设计施工图纸2、工程施工变更做法3、住宅工程质量通病防治手册三施工准备3.1踏步做法水泥砂浆楼梯地面(4层以上)1、20厚DSM20水泥砂浆压实赶光2、素水泥浆一道3、钢筋混凝土构造层瓷砖地面(高层铺-2层~4层,1号楼楼梯1~5层全铺)1、10厚地砖2、素水泥砂浆一道3、钢筋混凝土构造层3.2施工准备工作1、技术准备:编制施工方案,劳务人员进入现场后对每一种工人进行交底,做到事前计划,过程控制,成果验收。进行样板领路程序,先进行样板施工,经施工单位、监理单位、建设单位共同验收合格后进行大面积施工。2、现场准备:楼梯间建筑1000mm线,休息平台建筑1000mm线已弹好,并和楼梯间外过道及房间的标高相对应,楼梯的踏步位置线,标高线已放线完毕。根据标高线,考虑面层做法20mm水泥砂浆,凡踏步构造面层超出标高线,位置线的均应提前剔凿并清理干净。未到位置线和标高线的,应清扫干净后,刷素水泥一道(内掺水重10%的107胶),用1:3水泥砂浆分层抹至原则线。楼梯放线见下图:3、施工机具准备:砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、扫帚、粉线包、小白线、錾子、锤子、钳子、钉子、防护钢筋、线坠、胶鞋等。4、材料规定(1)瓷砖:规格尺寸、色泽、外观质量等符合国标,瓷砖配板为厂家现场量数加工。(2)水泥:粘贴采用P.O32.5水泥,采用颜色一致、同一型号、同一强度等级、同一生产厂家的产品,并有出厂合格证及检测报告。(3)砂:砂宜采用平均粒径0.35-0.5mm的中砂。砂用前过筛含泥量不得不不大于2%。(4)水泥砂浆结合层:采用1:3(体积比)干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜;素水泥浆粘结层:采用水灰比为0.5的素水泥浆。5、作业条件:(1)瓷砖进场后,应分类侧立堆放在室内,侧立堆放,下部加垫木,光面相对。进场后具体核对品种、数量等与否符合设计规定,有裂纹、缺棱、掉角等缺点时应予剔除,不予收料。施工现场准备好原材料。(2)准备好多个施工机具,并接通水、电源。(3)室内抹灰(涉及立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完毕。(4)施工操作前应排好瓷砖的施工排幅员。(5)施工前对大瓷砖质量进行检查,尺寸长度、宽度,将碎边、掉角不合格的剔除,重新加工配料。四、施工办法及工艺规定(一)水泥砂浆楼梯地面做法1、工艺流程:基层清理→放置防护钢筋→刷素水泥浆一道→抹水泥砂浆面层→养护2、具体施工工艺:基层清理:用铲子,钢丝刷等把基层的浮浆、灰砂、破碎的混凝土等清理掉,清扫干净并洒水湿润。在清理完毕的基层上刷掺10%107胶的素水泥砂浆一道。放置防护钢筋:防护钢筋采用Ф8圆钢作主筋,Ф6圆钢作锚固钢筋与主筋焊接。两根锚固钢筋的夹角应不大于90°在踏步抹水泥砂浆面层时,将焊接好防护钢筋嵌入到踏步面层砂浆内,Ф8主筋正好在踏步面与踢脚面的交界阳角部位。放置时,主筋应对准踢脚面的位置线,呈水平,上表面紧靠斜面,然后用1:3水泥砂浆在踏步面及踢脚面同时固定。从上到下依次埋设,注意防护钢筋的位置,平直状况,检查锚固钢筋的端头与否贴近基层,保潮养护。抹水泥砂浆面层:在两个面上按原则分别摸至主筋面齐平,踏步迎面出檐5mm,面层压实赶光,完毕弥散侧面出檐高10mm,侧面檐下面抹水泥砂浆找平,踏步底板抹50mm宽滴水线。踢脚线施工:楼梯及平台边采用水泥砂浆做100mm高踢脚,踢脚线高出墙面8mm。养护:常...
