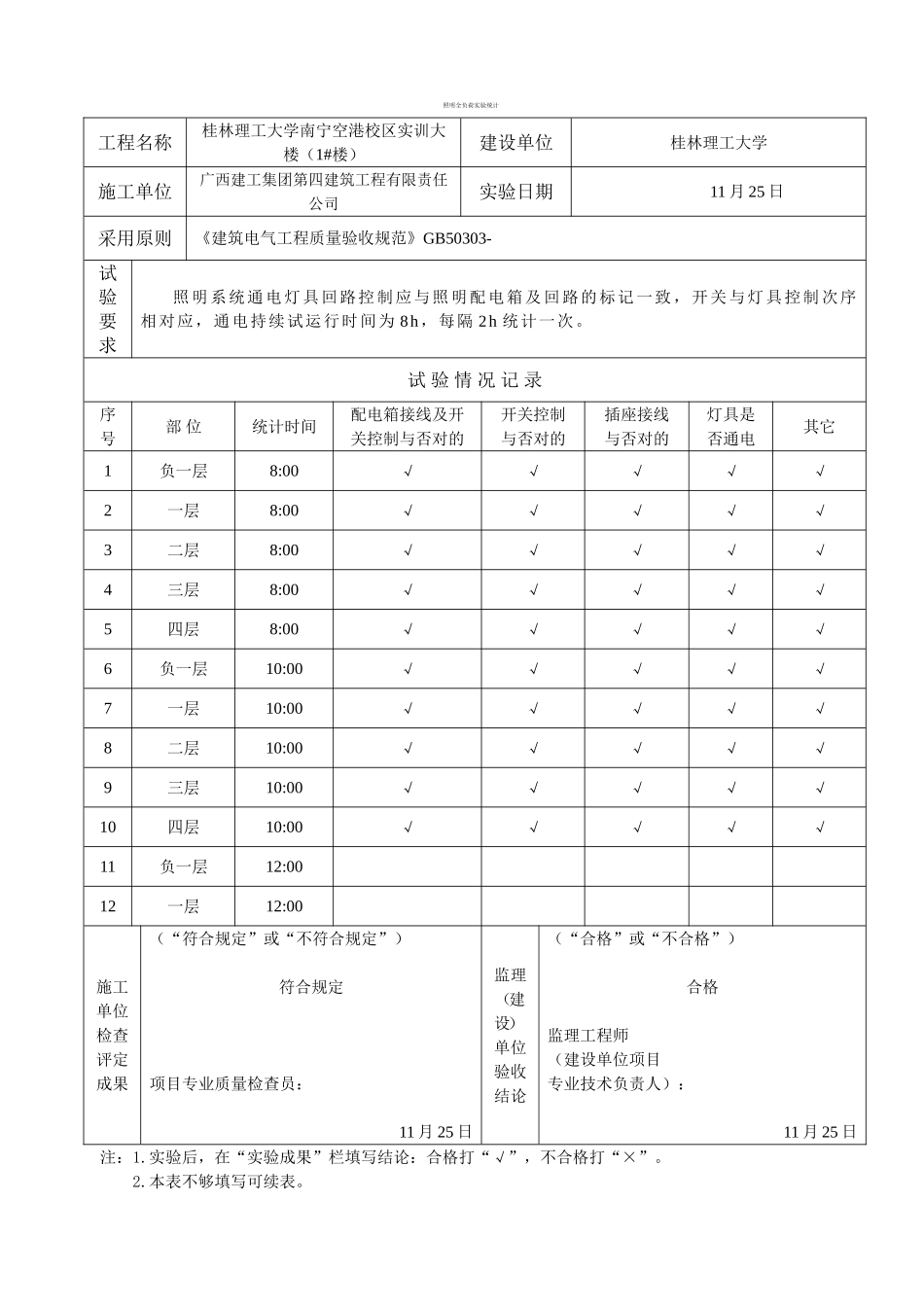

照明全负荷实验统计工程名称桂林理工大学南宁空港校区实训大楼(1#楼)建设单位桂林理工大学施工单位广西建工集团第四建筑工程有限责任公司实验日期11月25日采用原则《建筑电气工程质量验收规范》GB50303-试验要求照明系统通电灯具回路控制应与照明配电箱及回路的标记一致,开关与灯具控制次序相对应,通电持续试运行时间为8h,每隔2h统计一次。试验情况记录序号部位统计时间配电箱接线及开关控制与否对的开关控制与否对的插座接线与否对的灯具是否通电其它1负一层8:00√√√√√2一层8:00√√√√√3二层8:00√√√√√4三层8:00√√√√√5四层8:00√√√√√6负一层10:00√√√√√7一层10:00√√√√√8二层10:00√√√√√9三层10:00√√√√√10四层10:00√√√√√11负一层12:0012一层12:00施工单位检查评定成果(“符合规定”或“不符合规定”)符合规定项目专业质量检查员:11月25日监理(建设)单位验收结论(“合格”或“不合格”)合格监理工程师(建设单位项目专业技术负责人):11月25日注:1.实验后,在“实验成果”栏填写结论:合格打“√”,不合格打“×”。2.本表不够填写可续表。照明全负荷实验统计工程名称桂林理工大学南宁空港校区实训大楼(1#楼)建设单位桂林理工大学施工单位广西建工集团第四建筑工程有限责任公司实验日期11月25日采用原则《建筑电气工程质量验收规范》GB50303-试验要求照明系统通电灯具回路控制应与照明配电箱及回路的标记一致,开关与灯具控制次序相对应,通电持续试运行时间为8h,每隔2h统计一次。试验情况记录序号部位统计时间配电箱接线及开关控制与否对的开关控制与否对的插座接线与否对的灯具是否通电其它13二层12:00√√√√√14三层12:00√√√√√15四层12:00√√√√√16负一层14:00√√√√√17一层14:00√√√√√18二层14:00√√√√√19三层14:00√√√√√20四层14:00√√√√√21负一层16:00√√√√√22一层16:00√√√√√23二层16:00√√√√√24三层16:00√√√√√施工单位检查评定成果(“符合规定”或“不符合规定”)符合规定项目专业质量检查员:11月25日监理(建设)单位验收结论(“合格”或“不合格”)合格监理工程师(建设单位项目专业技术负责人):11月25日注:1.实验后,在“实验成果”栏填写结论:合格打“√”,不合格打“×”。2.本表不够填写可续表。照明全负荷实验统计工程名称桂林理工大学南宁空港校区实训大楼(1#楼)建设单位桂林理工大学施工单位广西建工集团第四建筑工程有限责任公司实验日期11月25日采用原则《建筑电气工程质量验收规范》GB50303-试验要求照明系统通电灯具回路控制应与照明配电箱及回路的标记一致,开关与灯具控制次序相对应,通电持续试运行时间为8h,每隔2h统计一次。试验情况记录序号部位统计时间配电箱接线及开关控制与否对的开关控制与否对的插座接线与否对的灯具是否通电其它25四层16:00√√√√√施工单位检查评定成果(“符合规定”或“不符合规定”)符合规定项目专业质量检查员:11月25日监理(建设)单位验收结论(“合格”或“不合格”)合格监理工程师(建设单位项目专业技术负责人):11月25日注:1.实验后,在“实验成果”栏填写结论:合格打“√”,不合格打“×”。2.本表不够填写可续表。照明全负荷实验统计工程名称桂林理工大学南宁空港校区实训大楼(2#楼)建设单位桂林理工大学施工单位广西建工集团第四建筑工程有限责任公司实验日期11月25日采用原则《建筑电气工程质量验收规范》GB50303-试验要求照明系统通电灯具回路控制应与照明配电箱及回路的标记一致,开关与灯具控制次序相对应,通电持续试运行时间为8h,每隔2h统计一次。试验情况记录序号部位统计时间配电箱接线及开关控制与否对的开关控制与否对的插座接线与否对的灯具是否通电其它1负一层8:00√√√√√2一层8:00√√√√√3二层8:00√√√√√4三层8:00√√√√√5四层8:00√√√√√6负一层10:00√√√√√7一层10:00√√√√√8二层10:00√√√√√9三层10:00√√√√√10四层10:00√√√√√11负一层12:0012一层12:00施工单位检查评定成果(“符合规定”或“不符合规定”)符合规定项...
