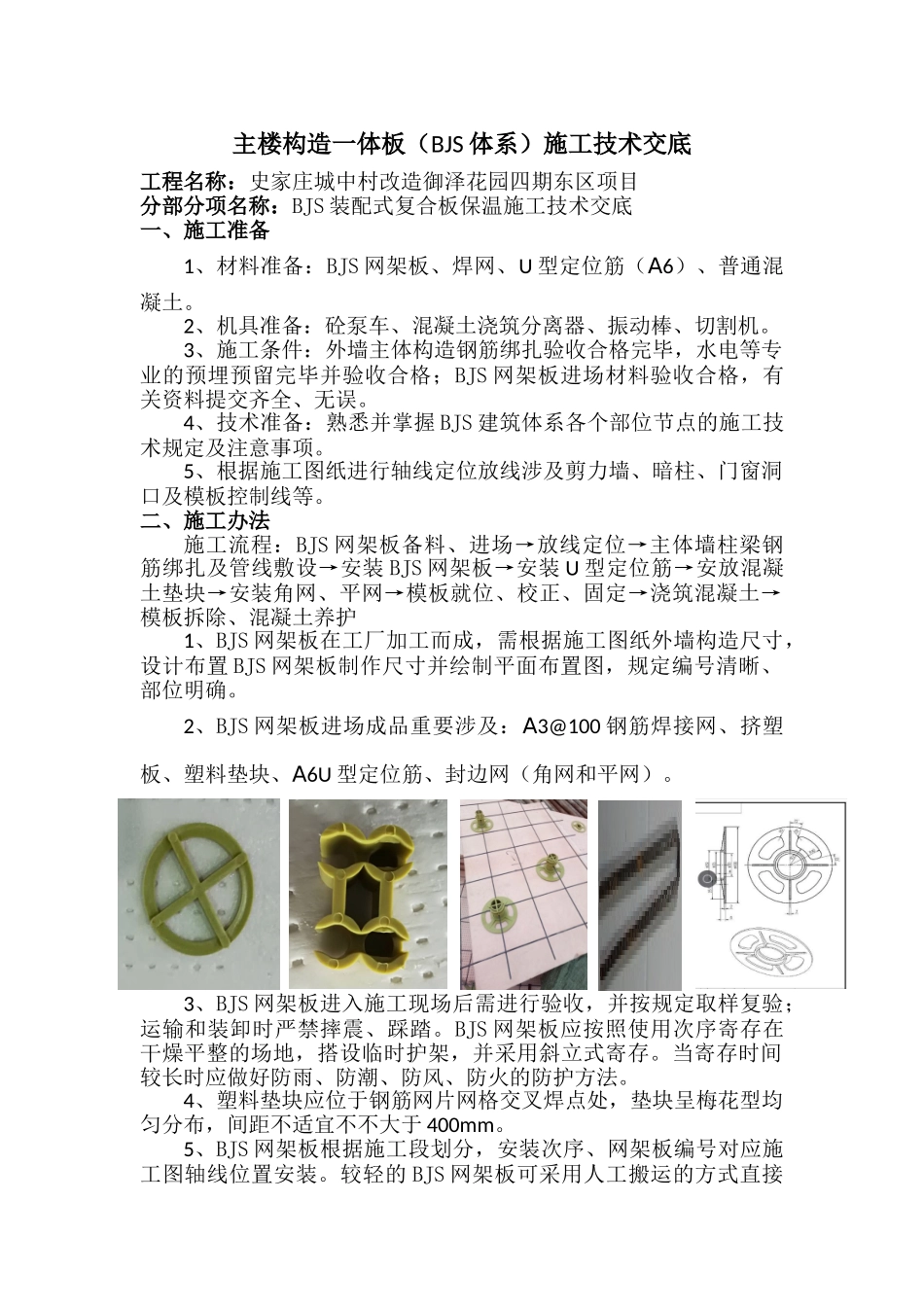

御泽花园四期东区项目21#、22#楼主楼结构一体板(BJS体系)施工技术交底编制人:审核人:日期:主楼构造一体板(BJS体系)施工技术交底工程名称:史家庄城中村改造御泽花园四期东区项目分部分项名称:BJS装配式复合板保温施工技术交底一、施工准备1、材料准备:BJS网架板、焊网、U型定位筋(A6)、普通混凝土
2、机具准备:砼泵车、混凝土浇筑分离器、振动棒、切割机
3、施工条件:外墙主体构造钢筋绑扎验收合格完毕,水电等专业的预埋预留完毕并验收合格;BJS网架板进场材料验收合格,有关资料提交齐全、无误
4、技术准备:熟悉并掌握BJS建筑体系各个部位节点的施工技术规定及注意事项
5、根据施工图纸进行轴线定位放线涉及剪力墙、暗柱、门窗洞口及模板控制线等

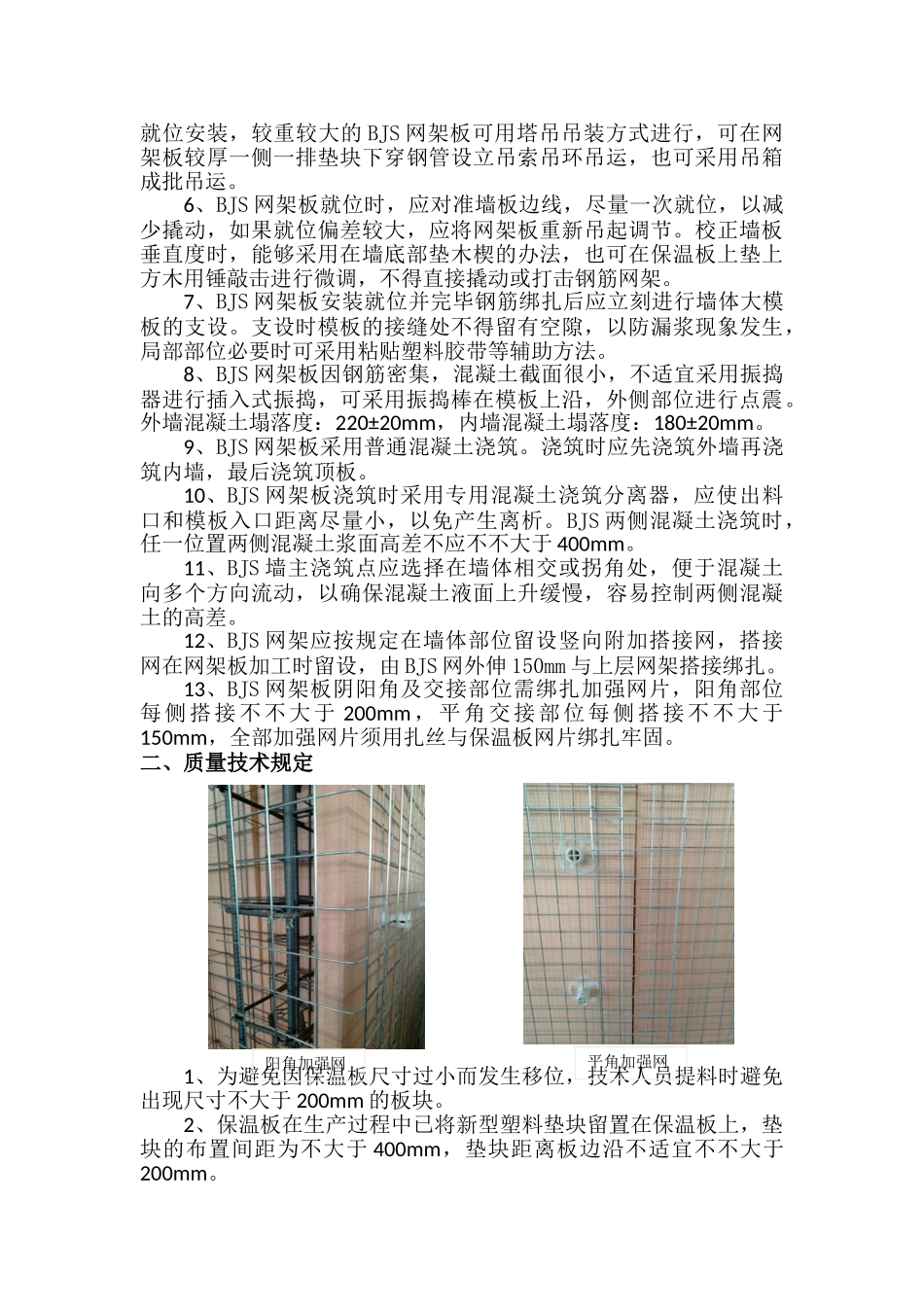

二、施工办法施工流程:BJS网架板备料、进场→放线定位→主体墙柱梁钢筋绑扎及管线敷设→安装BJS网架板→安装U型定位筋→安放混凝土垫块→安装角网、平网→模板就位、校正、固定→浇筑混凝土→模板拆除、混凝土养护1、BJS网架板在工厂加工而成,需根据施工图纸外墙构造尺寸,设计布置BJS网架板制作尺寸并绘制平面布置图,规定编号清晰、部位明确
2、BJS网架板进场成品重要涉及:A3@100钢筋焊接网、挤塑板、塑料垫块、A6U型定位筋、封边网(角网和平网)
3、BJS网架板进入施工现场后需进行验收,并按规定取样复验;运输和装卸时严禁摔震、踩踏
BJS网架板应按照使用次序寄存在干燥平整的场地,搭设临时护架,并采用斜立式寄存
当寄存时间较长时应做好防雨、防潮、防风、防火的防护方法
4、塑料垫块应位于钢筋网片网格交叉焊点处,垫块呈梅花型均匀分布,间距不适宜不不大于400mm
5、BJS网架板根据施工段划分,安装次序、网架板编号对应施工图轴线位置安装
较轻的BJS网架板可采用人工搬运的方式直接就位安装,较重较大的BJS网架板可用塔吊吊装方式进行,可在网
