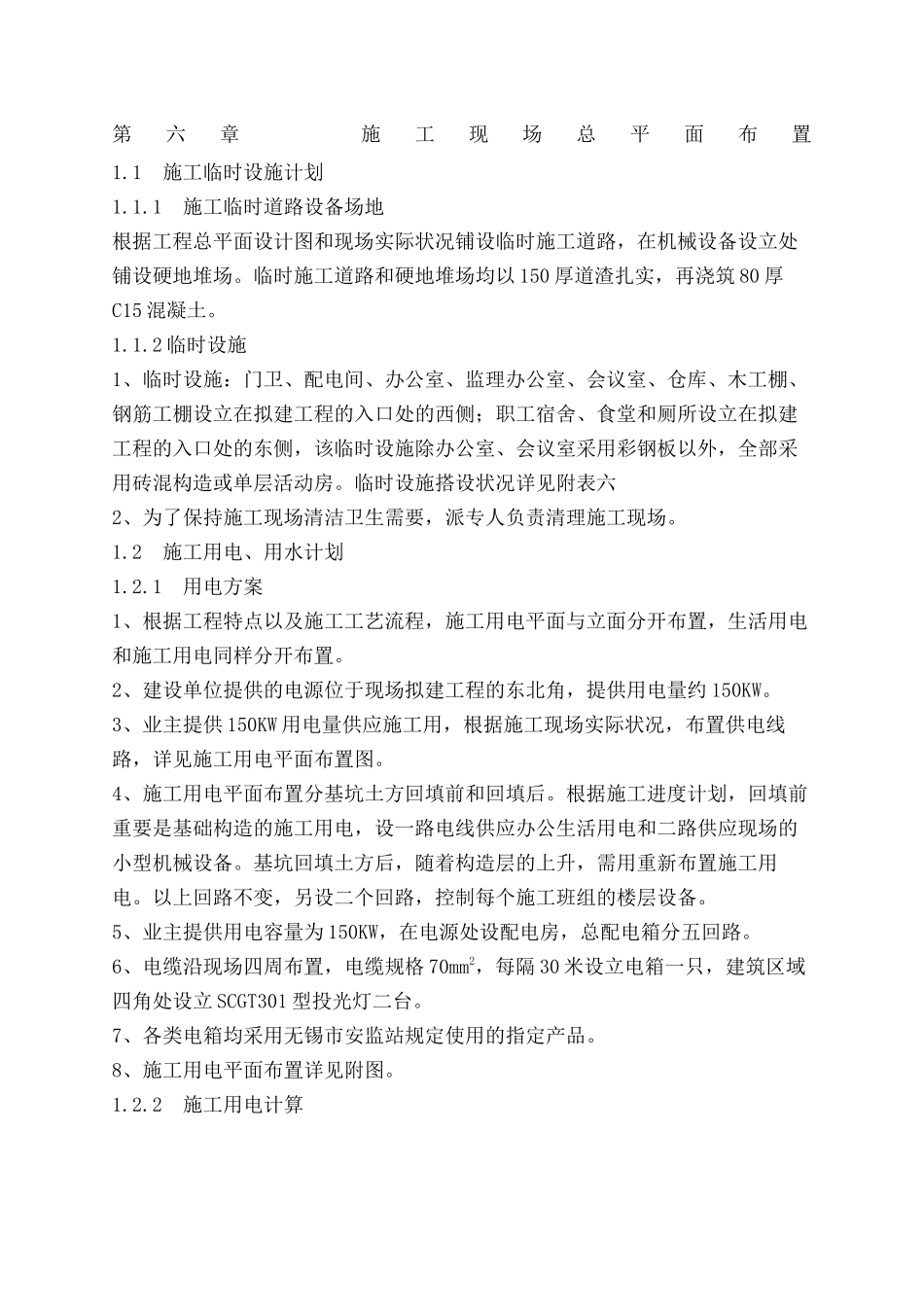

施工现场总平面布置集团文献公布号:(9816-UATWW-MWUB-WUNN-INNUL-DQQTY-19882)第六章施工现场总平面布置1
1施工临时设施计划1
1施工临时道路设备场地根据工程总平面设计图和现场实际状况铺设临时施工道路,在机械设备设立处铺设硬地堆场
临时施工道路和硬地堆场均以150厚道渣扎实,再浇筑80厚C15混凝土
2临时设施1、临时设施:门卫、配电间、办公室、监理办公室、会议室、仓库、木工棚、钢筋工棚设立在拟建工程的入口处的西侧;职工宿舍、食堂和厕所设立在拟建工程的入口处的东侧,该临时设施除办公室、会议室采用彩钢板以外,全部采用砖混构造或单层活动房
临时设施搭设状况详见附表六2、为了保持施工现场清洁卫生需要,派专人负责清理施工现场
2施工用电、用水计划1
1用电方案1、根据工程特点以及施工工艺流程,施工用电平面与立面分开布置,生活用电和施工用电同样分开布置
2、建设单位提供的电源位于现场拟建工程的东北角,提供用电量约150KW
3、业主提供150KW用电量供应施工用,根据施工现场实际状况,布置供电线路,详见施工用电平面布置图
4、施工用电平面布置分基坑土方回填前和回填后
根据施工进度计划,回填前重要是基础构造的施工用电,设一路电线供应办公生活用电和二路供应现场的小型机械设备
基坑回填土方后,随着构造层的上升,需用重新布置施工用电
以上回路不变,另设二个回路,控制每个施工班组的楼层设备
5、业主提供用电容量为150KW,在电源处设配电房,总配电箱分五回路
6、电缆沿现场四周布置,电缆规格70mm2,每隔30米设立电箱一只,建筑区域四角处设立SCGT301型投光灯二台
7、各类电箱均采用无锡市安监站规定使用的指定产品
8、施工用电平面布置详见附图

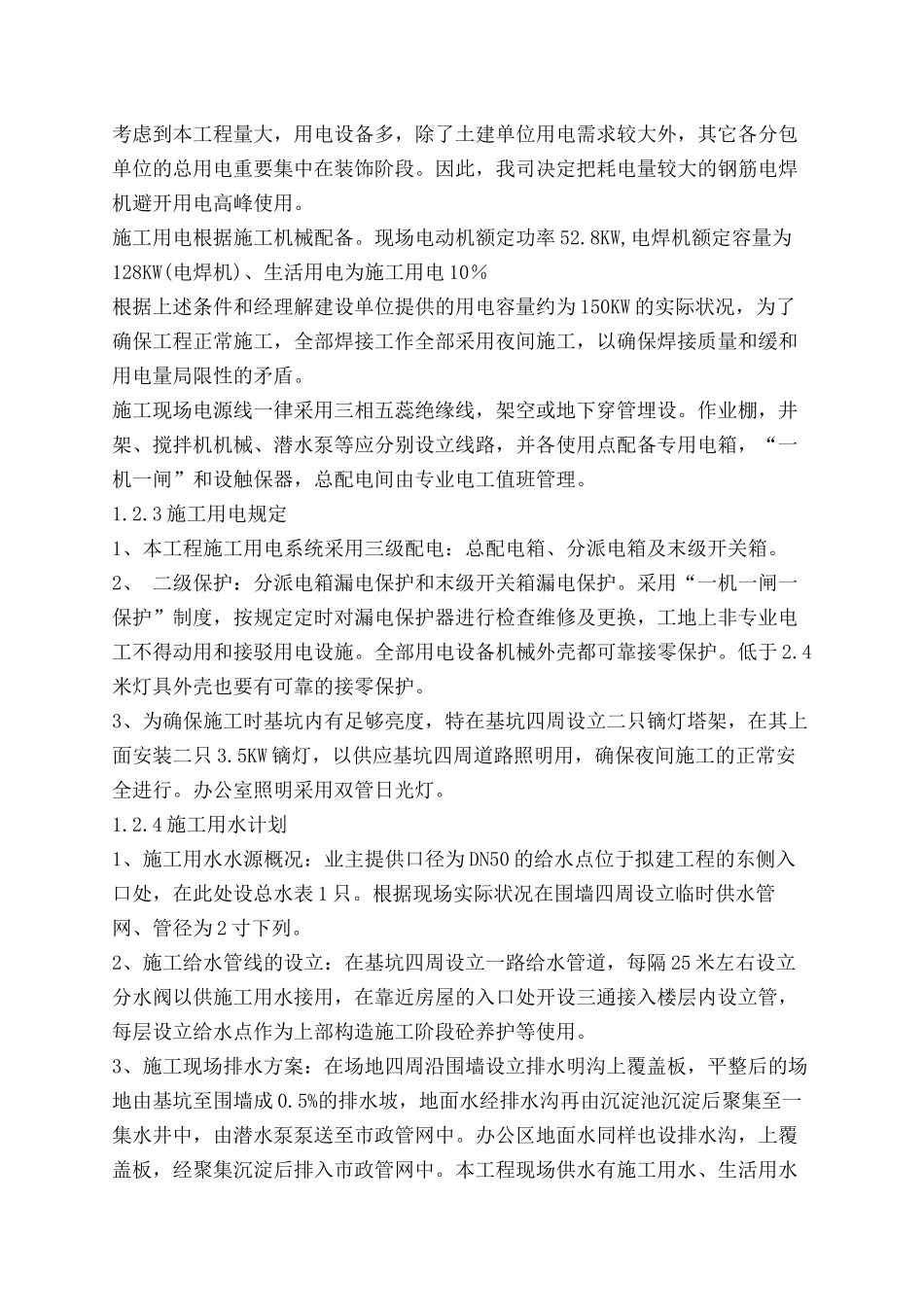

2施工用电计算考虑到本工程量大,用电设备多,除了土建单位用电需求较大外,其它各分包
