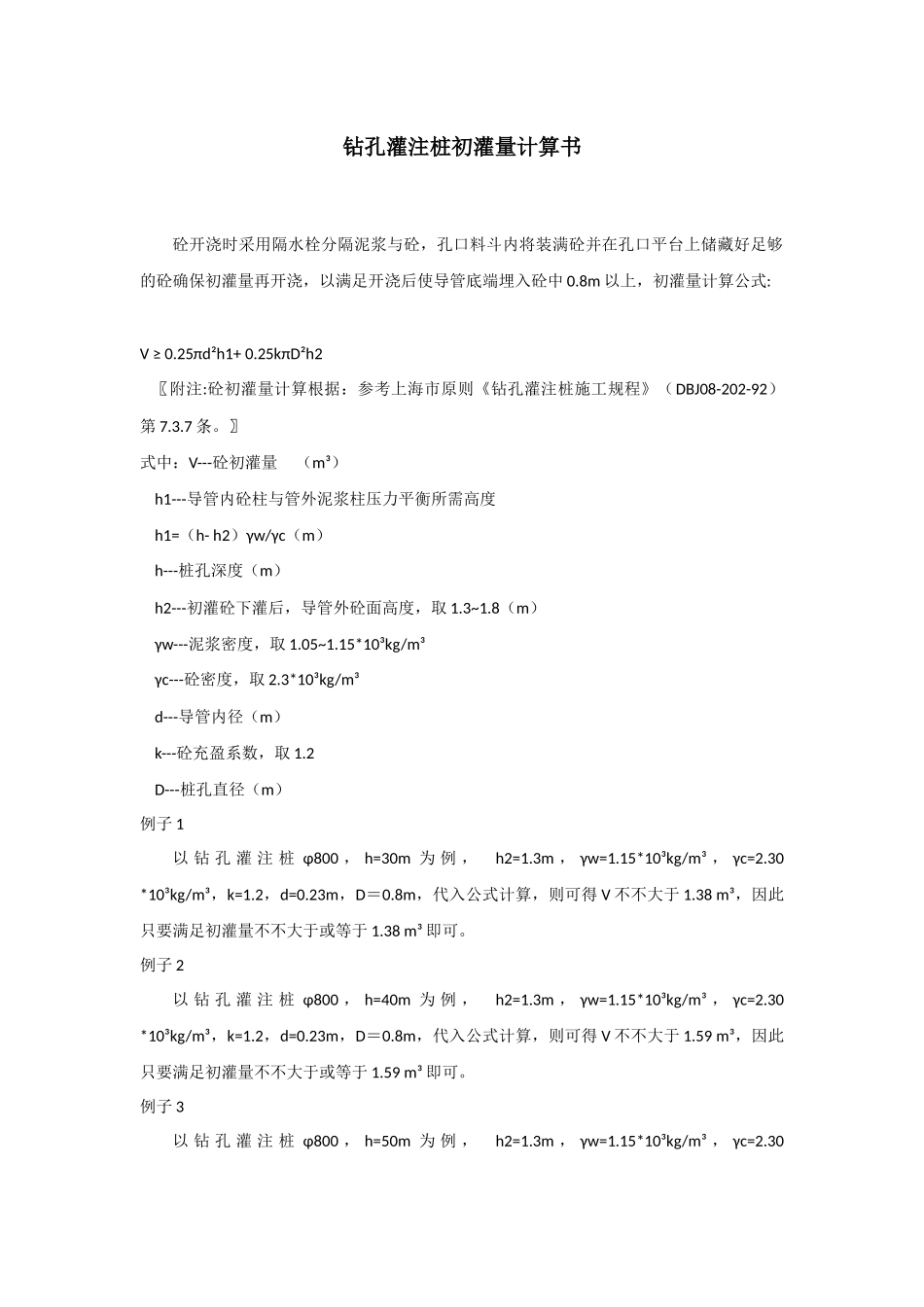

钻孔灌注桩初灌量计算书砼开浇时采用隔水栓分隔泥浆与砼,孔口料斗内将装满砼并在孔口平台上储藏好足够的砼确保初灌量再开浇,以满足开浇后使导管底端埋入砼中0
8m以上,初灌量计算公式:V≥0
25πd²h1+0
25kπD²h2〖附注:砼初灌量计算根据:参考上海市原则《钻孔灌注桩施工规程》(DBJ08-202-92)第7
〗式中:V---砼初灌量(m³)h1---导管内砼柱与管外泥浆柱压力平衡所需高度h1=(h-h2)γw/γc(m)h---桩孔深度(m)h2---初灌砼下灌后,导管外砼面高度,取1
8(m)γw---泥浆密度,取1
15*10³kg/m³γc---砼密度,取2
3*10³kg/m³d---导管内径(m)k---砼充盈系数,取1
2D---桩孔直径(m)例子1以钻孔灌注桩φ800,h=30m为例,h2=1
3m,γw=1
15*10³kg/m³,γc=2
30*10³kg/m³,k=1
23m,D=0
8m,代入公式计算,则可得V不不大于1
38m³,因此只要满足初灌量不不大于或等于1
38m³即可
例子2以钻孔灌注桩φ800,h=40m为例,h2=1
3m,γw=1
15*10³kg/m³,γc=2
30*10³kg/m³,k=1
23m,D=0
8m,代入公式计算,则可得V不不大于1
59m³,因此只要满足初灌量不不大于或等于1
59m³即可
例子3以钻孔灌注桩φ800,h=50m为例,h2=1
3m,γw=1
15*10³kg/m³,γc=2
30*10³kg/m³,k=1
23m,D=0
8m,代入公式计算,则可得V不不大于1
79m³,因此只要满足初灌量不不大于或等于1
79m³即可
例子4以钻孔灌注桩φ900,h=30m为例,h2=1
3m,γw=1
15*10³kg/m³,γc=2
