目录一、编制根据
2二、降水概况
2三、方案选择
2四、井点降水设计
2五、人员组织和施工进度计划
2六、降水施工工艺
3七、安全文明方法
7八、雨季施工方法

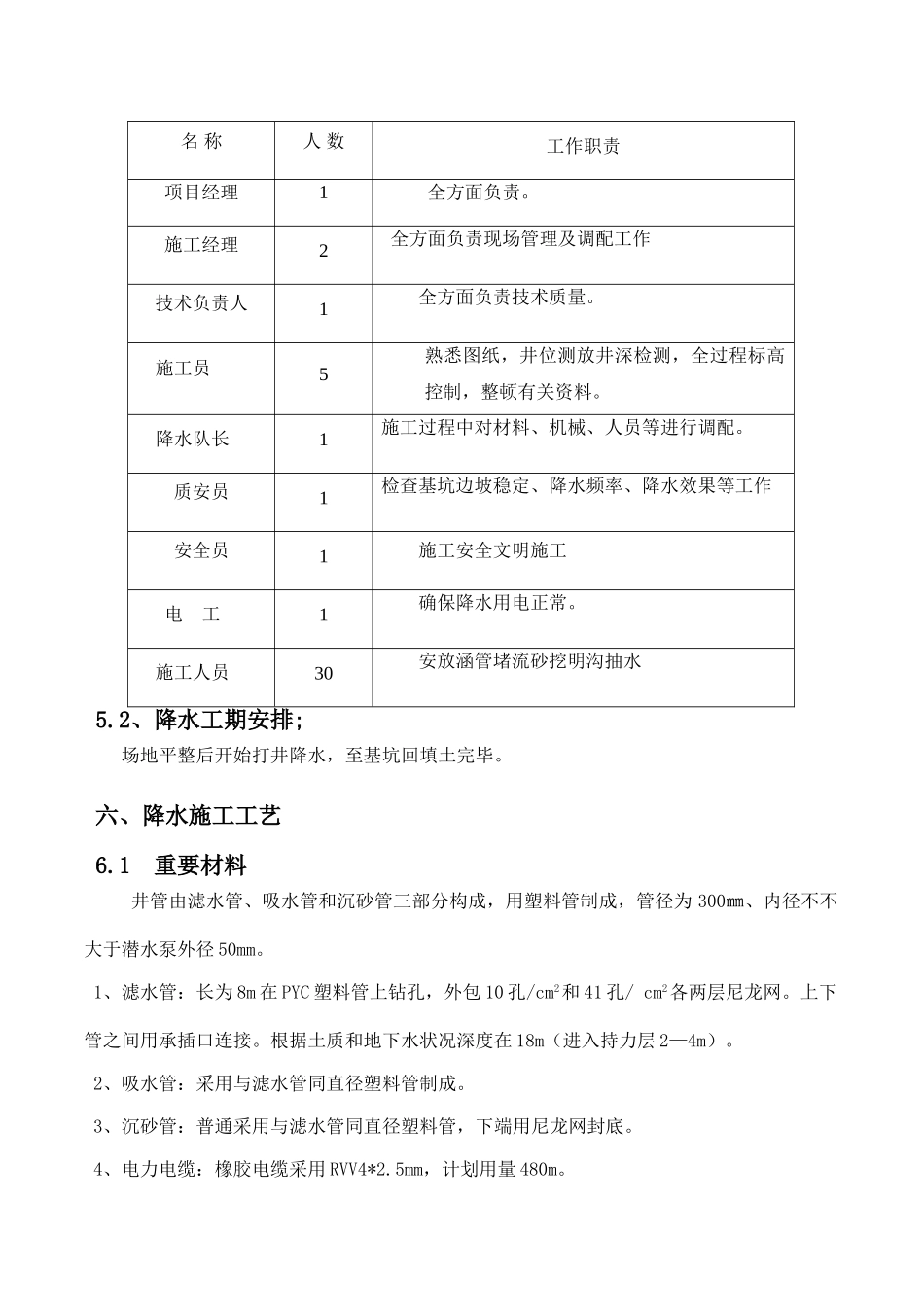

8一、编制根据1
1、L5-01地块岩土工程勘察报告1
2、L5-01地块1﹟、2#、3﹟、11﹟、12﹟楼及地库施工图纸1
3、基坑降水工程施工手册二、降水概况该项目部施工的第一标段:1﹟2#、3#、11#、12﹟楼及地库工程建筑面积约96561
81㎡(涉及地下面积)
1#楼地上25层,2#、3#楼地上33层,11#楼、12#楼地上4层为商业用房,地下一层为整体车库,筏板基础、主体为框架、剪力墙构造
基坑土方采用大开挖方式,挖至绝对标高1310m(自然地面平均下挖5
60m)时从侧壁渗水,和地质勘察资料对比为地下水重要为松散岩类空隙~裂隙潜水,赋存于单元层③—粉砂~细砂中,水位埋深为1
5m,水位标高为1308
60~1314
三、方案选择根据2#、3﹟、11﹟楼基坑开挖土质状况,和实际探查透水流向透水范畴,涌水量平缓、属中档透水性
水流方向重要是西北流向东南、曲线形流淌,选择深井井点降水和埋设砼涵管集水井降水办法,能提前降水,
