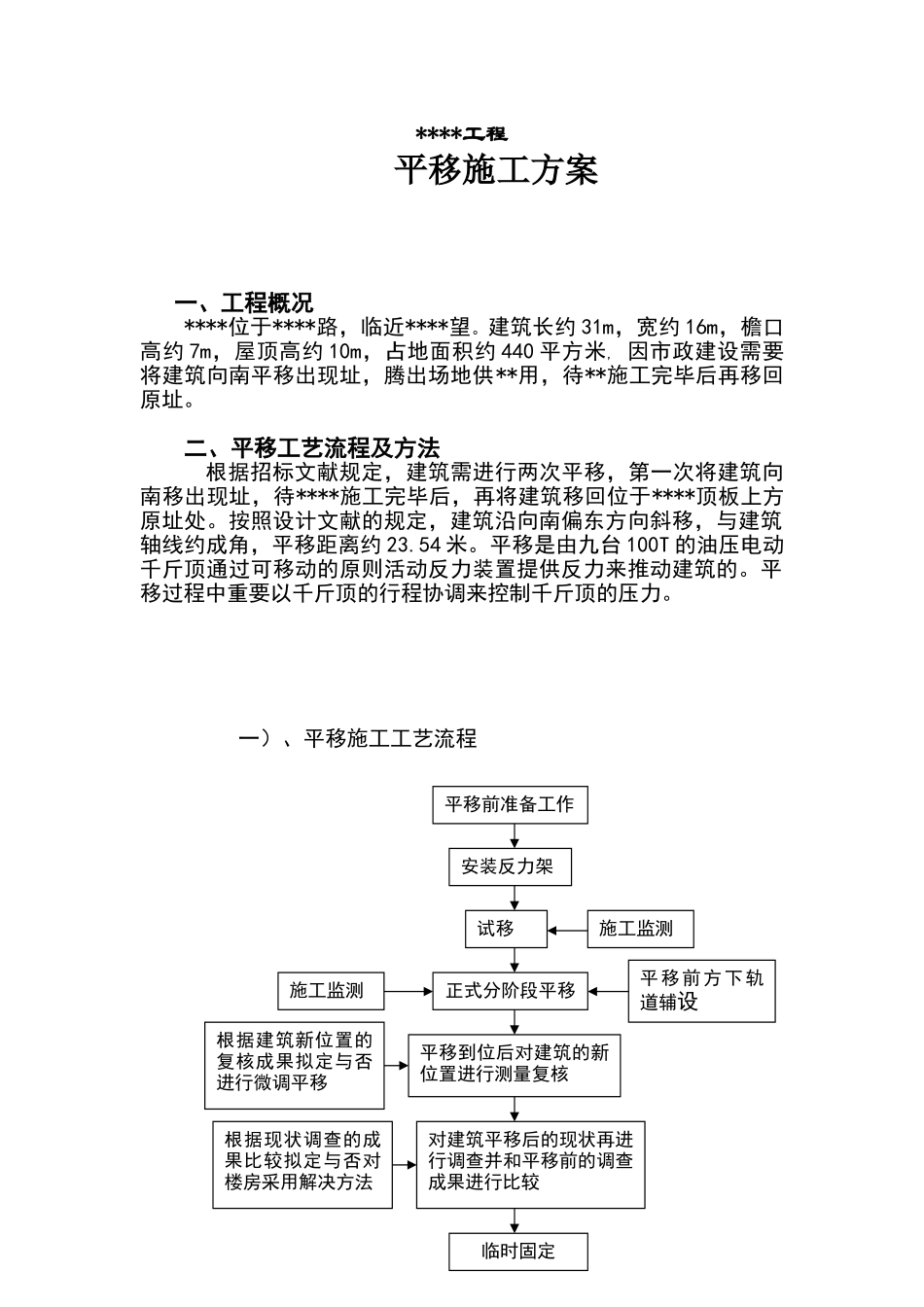

****工程平移施工方案一、工程概况****位于****路,临近****望
建筑长约31m,宽约16m,檐口高约7m,屋顶高约10m,占地面积约440平方米,因市政建设需要将建筑向南平移出现址,腾出场地供**用,待**施工完毕后再移回原址
二、平移工艺流程及方法根据招标文献规定,建筑需进行两次平移,第一次将建筑向南移出现址,待****施工完毕后,再将建筑移回位于****顶板上方原址处
按照设计文献的规定,建筑沿向南偏东方向斜移,与建筑轴线约成角,平移距离约23
平移是由九台100T的油压电动千斤顶通过可移动的原则活动反力装置提供反力来推动建筑的
平移过程中重要以千斤顶的行程协调来控制千斤顶的压力

一)、平移施工工艺流程平移前准备工作安装反力架试移正式分阶段平移平移到位后对建筑的新位置进行测量复核对建筑平移后的现状再进行调查并和平移前的调查成果进行比较施工监测平移前方下轨道辅设施工监测根据建筑新位置的复核成果拟定与否进行微调平移根据现状调查的成果比较拟定与否对楼房采用解决方法临时固定平移工艺次序流程图二)、平移前施工准备平移前的施工准备重要涉及以下内容:成立安全和技术指挥部;对平移构造的砼质量进行确认;对平移机械进行调试和对平移的技术人员和工人进行安全技术交底等
1、由于平移工程是一种技术难度高,有一定风险的工程
且平移时参观的人员较多,必须成立一种总指挥部对建筑平移过程中有可能出现的技术安全问题和突发事情进行综合协调和应急解决
总指挥部下设一种安全指挥分部和一种技术指挥分部,安全指挥发部重要负责平移过程的治安、交通、人员疏散等安全问题的解决;技术分部重要负责平移的方案编制、平移过程的参数拟定及应急方法的制订和启动应急方法等技术问题
总指挥部设立在平移现场
具体的组织机构详见下图,具体的人员配备在平移施工前和监理、业主等有关单位其同协商拟定

平移施工指挥组织机构图2、
