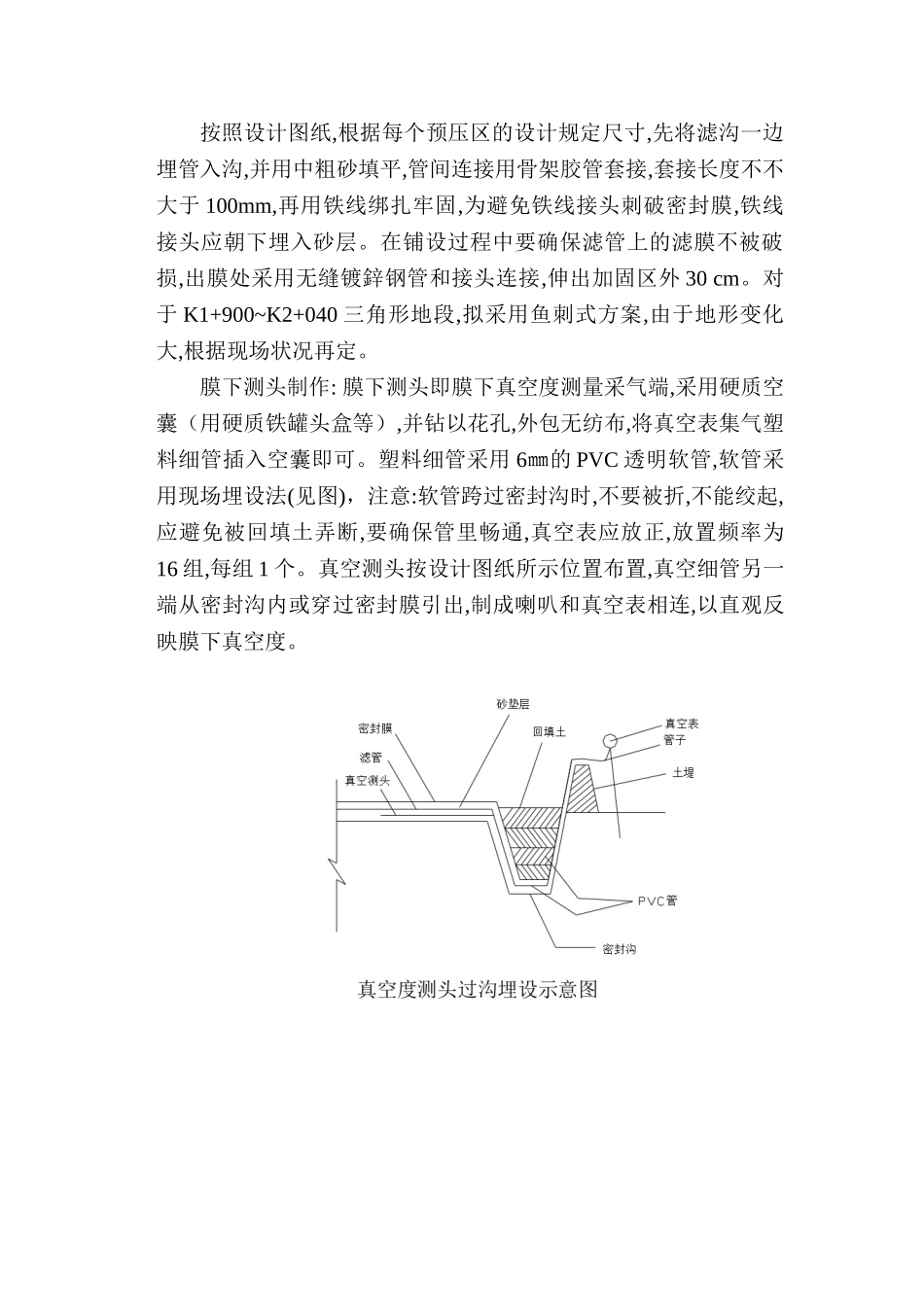

一、真空预压施工方案二、真空(联合堆载)预压施工工艺真空(联合堆载)预压的重要施工工序有场地平整、打设排水板、铺设砂垫层、铺设真空滤管、开挖压膜沟、铺设密封膜、抽真空、铺设无纺土工布、堆载填土及修筑蓄水围堰、抽水等;真空预压形象进度从开始抽真空到全方面成果需要三个月
我们的计划是九月中正式开始抽真空,十二月中旬全方面完毕
三、真空预压抽真空装置分段以下:(共16段)K1+650~K1+665;K1+665~K1+689;K1+689~K1+708
5;K1+708
5~K1+728;K1+728~K1+747
4;K1+747
4~K1+767;K1+767~K1+786
5;K1+786
5~K1+806;K1+806~K1+825
5;K1+825
5~K1+845;K1+845~K1+864
5;K1+864
5~K1+884;K1+884~K1+903
5;K1+903
5~K1+930;K1+930~K1+970;K1+970~K2+040;详见真空预压平面布置图三、真空预压施工真空预压施工的核心在于前期的密封膜和密封解决方法
因此,对每一道工序要精心组织,按照设计和规范规定施工,施工工序可细分以下:1、滤管制作采用直径φ76mmPVC硬塑料管,在管壁5—8cm钻始终径φ5—7mm的小孔,制成花管,在花管的外面包两层无纺土工布以隔离土层,这样滤管便制成
包裹滤管的无纺布应无破损,并包扎严密
2、铺设真空管和膜下测头①、主管采用导用直径φ76㎜PVC硬塑料管,中间七段的长度为7米,出膜处以法兰和软管连接
②、滤管每边9米长,可用PVC管1
5根,中间以二通联接,接头错开,端部用堵头堵死;③、二通、四通等接头用钢丝橡胶软管包扎,现以铁丝替代,外包胶带纸,这样可使整个系统能较好地适应地面的不均匀变形状况
④、真空泵连接出膜主管后,自成体系,真空泵之间不相连接,以减少能量
