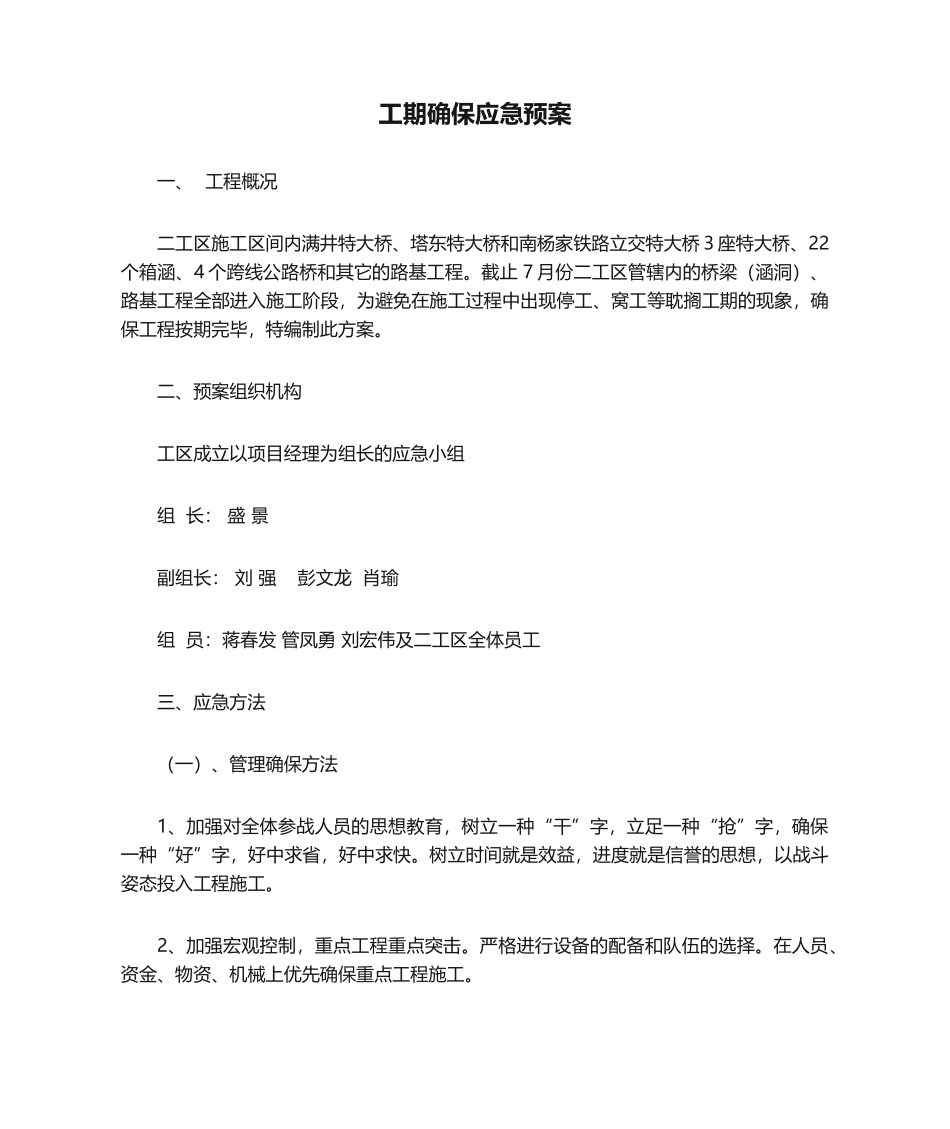

工期确保应急预案一、工程概况二工区施工区间内满井特大桥、塔东特大桥和南杨家铁路立交特大桥3座特大桥、22个箱涵、4个跨线公路桥和其它的路基工程
截止7月份二工区管辖内的桥梁(涵洞)、路基工程全部进入施工阶段,为避免在施工过程中出现停工、窝工等耽搁工期的现象,确保工程按期完毕,特编制此方案

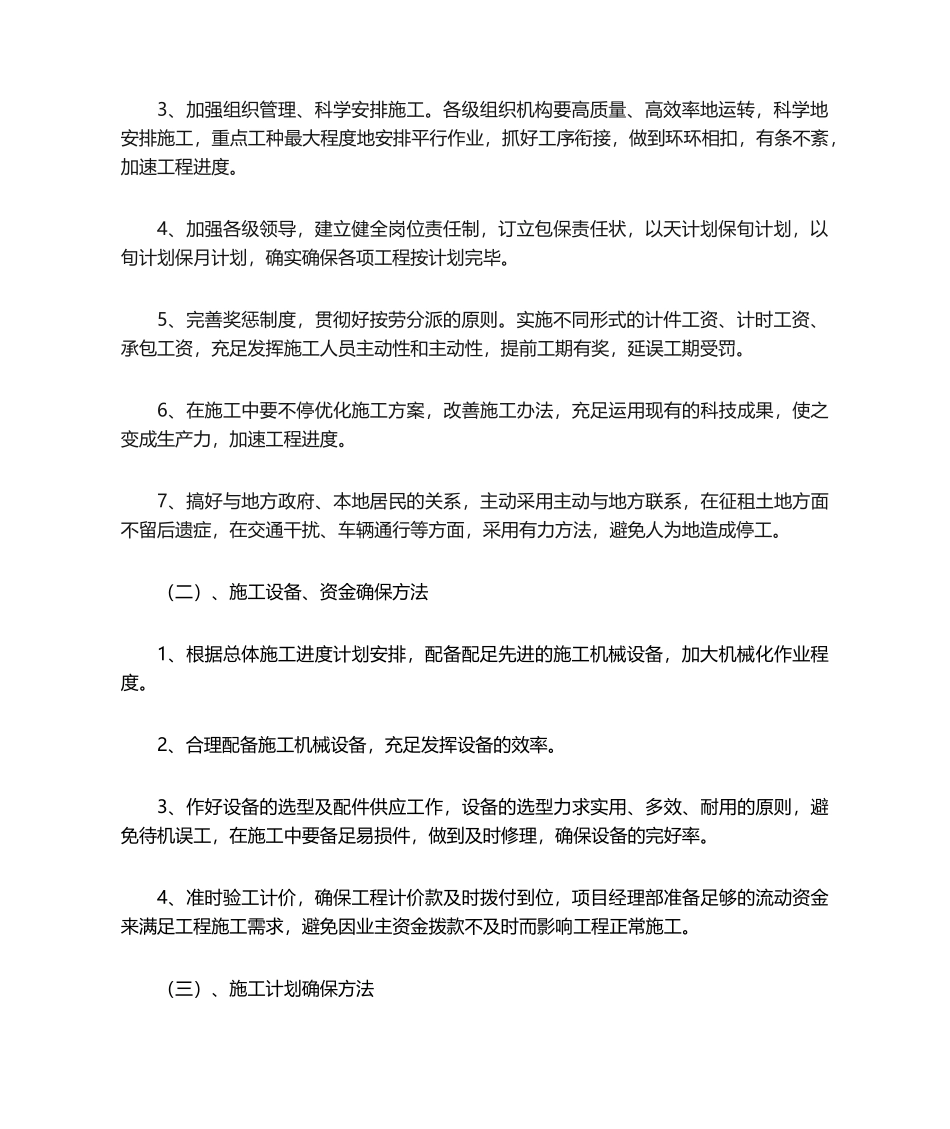

二、预案组织机构工区成立以项目经理为组长的应急小组组长:盛景副组长:刘强彭文龙肖瑜组员:蒋春发管凤勇刘宏伟及二工区全体员工三、应急方法(一)、管理确保方法1、加强对全体参战人员的思想教育,树立一种“干”字,立足一种“抢”字,确保一种“好”字,好中求省,好中求快
树立时间就是效益,进度就是信誉的思想,以战斗姿态投入工程施工
2、加强宏观控制,重点工程重点突击
严格进行设备的配备和队伍的选择
在人员、资金、物资、机械上优先确保重点工程施工
3、加强组织管理、科学安排施工
各级组织机构要高质量、高效率地运转,科学地安排施工,重点工种最大程度地安排平行作业,抓好工序衔接,做到环环相扣,有条不紊,加速工程进度
4、加强各级领导,建立健全岗位责任制,订立包保责任状,以天计划保旬计划,以旬计划保月计划,确实确保各项工程按计划完毕
5、完善奖惩制度,贯彻好按劳分派的原则
实施不同形式的计件工资、计时工资、承包工资,充足发挥施工人员主动性和主动性,提前工期有奖,延误工期受罚
6、在施工中要不停优化施工方案,改善施工办法,充足运用现有的科技成果,使之变成生产力,加速工程进度
7、搞好与地方政府、本地居民的关系,主动采用主动与地方联系,在征租土地方面不留后遗症,在交通干扰、车辆通行等方面,采用有力方法,避免人为地造成停工
(二)、施工设备、资金确保方法1、根据总体施工进度计划安排,配备配足先进的施工机械设备,加大机械化作业程度
2、合理配备施工机械设备,充足发挥设备的效率
3、作好设备的选型及配件供应工作,设备
