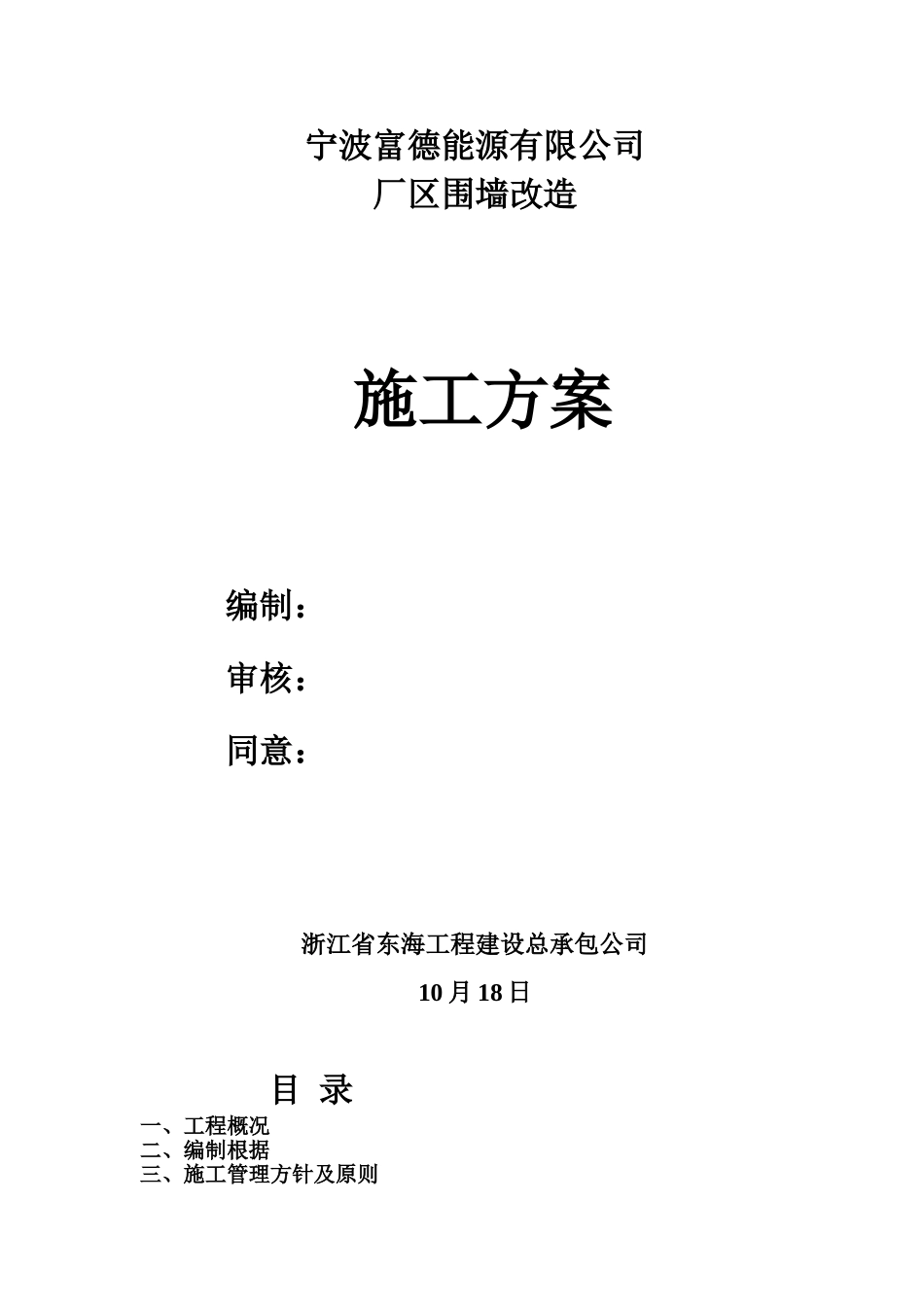

宁波富德能源有限公司厂区围墙改造施工方案编制:审核:同意:浙江省东海工程建设总承包公司10月18日目录一、工程概况二、编制根据三、施工管理方针及原则四、临边维护五、施工技术方法六、安全方法一、工程概况本工程为宁波富德能源有限公司围墙改造项目,总长度约1300米,高度2
5米,围墙框架为钢混构造,墙体为砖砌墙体,现根据规定需将围墙高度减少0
76米,上部钢混压顶梁需拆除减少后重建
二、编制根据1)甲方设计规定及规范2)JGJ59-建筑施工安全检查原则5)JGJ146-建筑施工现场环境与卫生原则三、施工管理方针和原则方针:“安全第一、防止为主”
原则:“先防护后施工,不防护不施工”;“管生产必须管安全”;“安全生产,人人有责”
四、临边防护4
1基本规定4
1施工前,应逐级进行安全技术教育及交底,贯彻全部安全技术方法和人身防护用品,未经贯彻时不得进行施工
2作业中的安全标志、工具、和多个设备,必须在施工前加以检查,确认其完好,方能投入使用4
3施工中对作业的安全技术设施,发现有缺点和隐患时,必须及时解决;危及人身安全时,必须停止作业
5施工作业场合有坠落可能的物件,应一律先行撤除或加以固定
拆卸下的建筑垃圾均应及时清理运走,不得任意乱置
6施工期间应提前在施工区域外围搭建临时防护围墙并与外界有效隔离
7因作业必需,临时拆除或变动安全防护设施时,必须经有关负责人同意

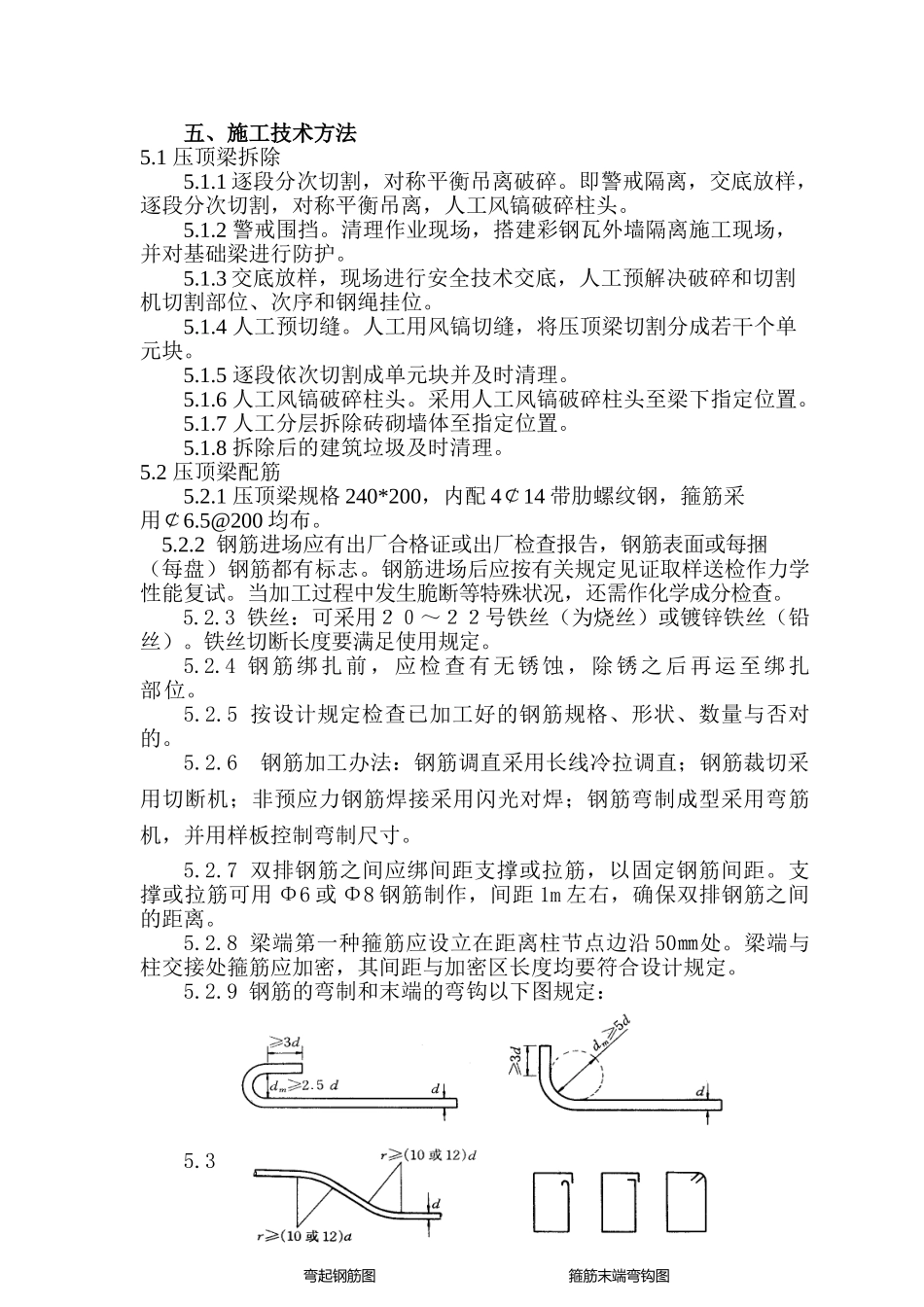

五、施工技术方法5
1压顶梁拆除5
1逐段分次切割,对称平衡吊离破碎
即警戒隔离,交底放样,逐段分次切割,对称平衡吊离,人工风镐破碎柱头
清理作业现场,搭建彩钢瓦外墙隔离施工现场,并对基础梁进行防护
3交底放样,现场进行安全技术交底,人工预解决破碎和切割机切割部位、次序和钢绳挂位
4人工预切缝
人工用风镐切缝,将压顶梁切割分成若干个单元块
