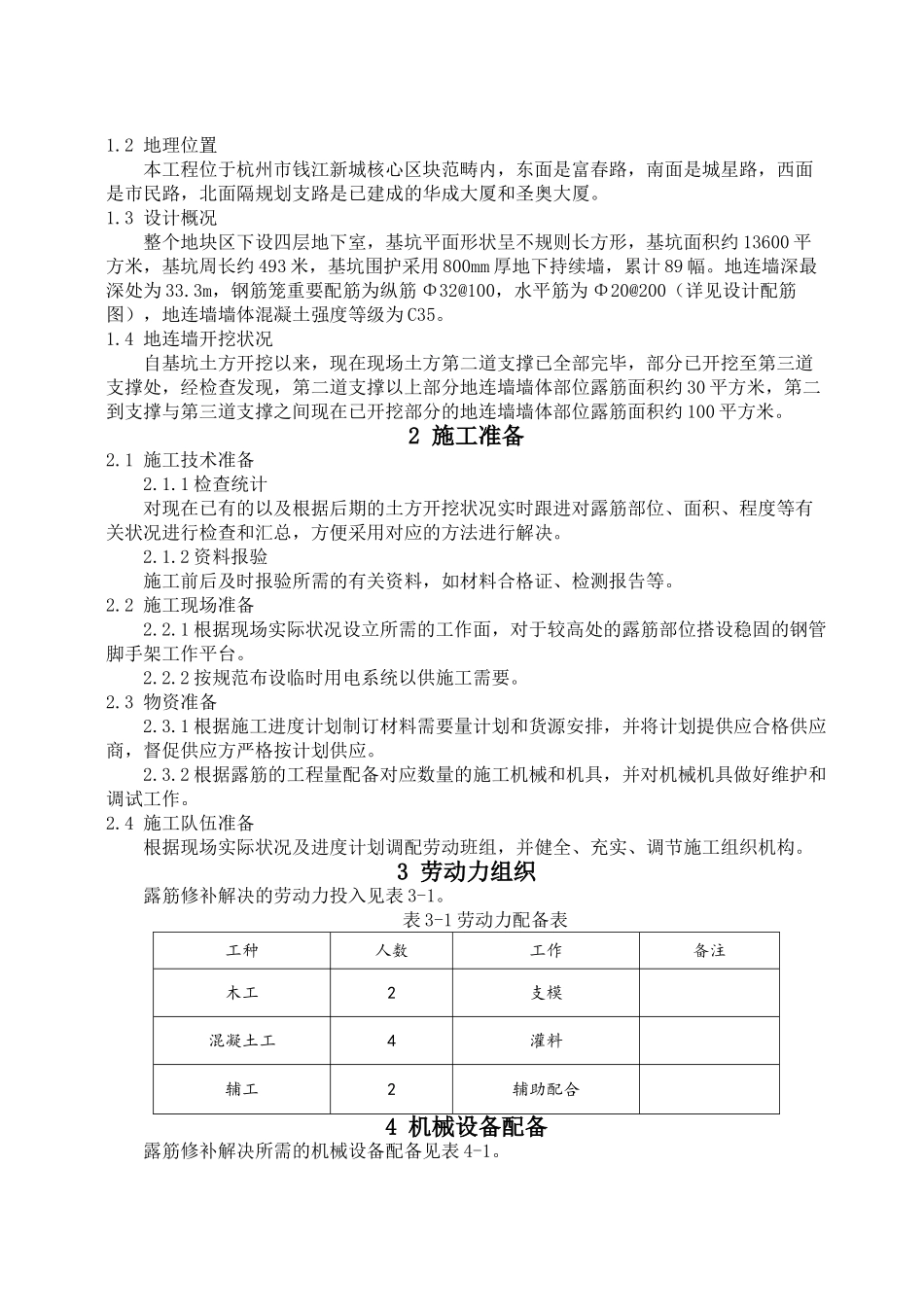

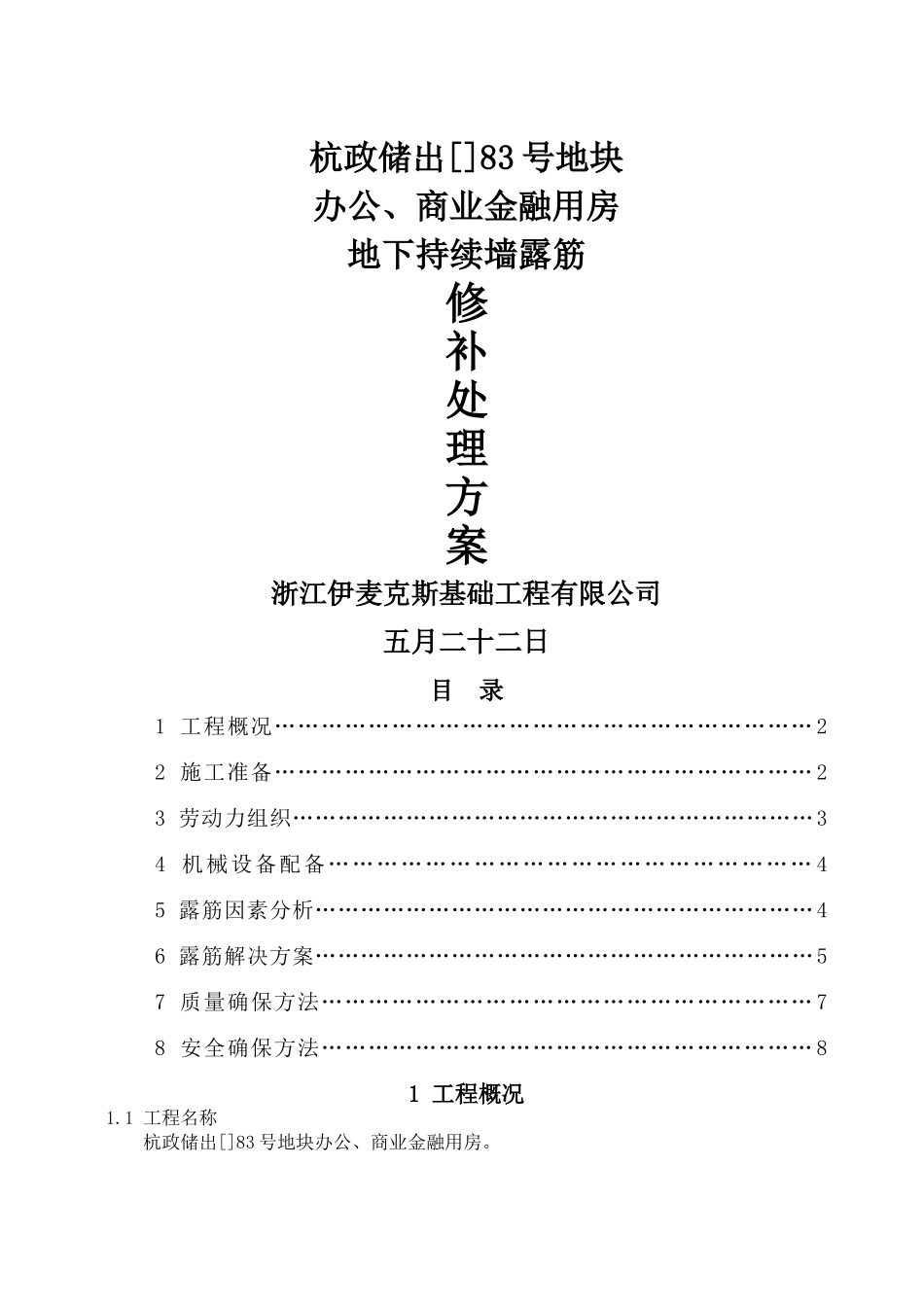

杭政储出[]83号地块办公、商业金融用房地下持续墙露筋修补处理方案浙江伊麦克斯基础工程有限公司五月二十二日目录1工程概况……………………………………………………………22施工准备……………………………………………………………23劳动力组织……………………………………………………………34机械设备配备……………………………………………………45露筋因素分析…………………………………………………………46露筋解决方案…………………………………………………………57质量确保方法………………………………………………………78安全确保方法………………………………………………………81工程概况1.1工程名称杭政储出[]83号地块办公、商业金融用房。1.2地理位置本工程位于杭州市钱江新城核心区块范畴内,东面是富春路,南面是城星路,西面是市民路,北面隔规划支路是已建成的华成大厦和圣奥大厦。1.3设计概况整个地块区下设四层地下室,基坑平面形状呈不规则长方形,基坑面积约13600平方米,基坑周长约493米,基坑围护采用800mm厚地下持续墙,累计89幅。地连墙深最深处为33.3m,钢筋笼重要配筋为纵筋Φ32@100,水平筋为Φ20@200(详见设计配筋图),地连墙墙体混凝土强度等级为C35。1.4地连墙开挖状况自基坑土方开挖以来,现在现场土方第二道支撑已全部完毕,部分已开挖至第三道支撑处,经检查发现,第二道支撑以上部分地连墙墙体部位露筋面积约30平方米,第二到支撑与第三道支撑之间现在已开挖部分的地连墙墙体部位露筋面积约100平方米。2施工准备2.1施工技术准备2.1.1检查统计对现在已有的以及根据后期的土方开挖状况实时跟进对露筋部位、面积、程度等有关状况进行检查和汇总,方便采用对应的方法进行解决。2.1.2资料报验施工前后及时报验所需的有关资料,如材料合格证、检测报告等。2.2施工现场准备2.2.1根据现场实际状况设立所需的工作面,对于较高处的露筋部位搭设稳固的钢管脚手架工作平台。2.2.2按规范布设临时用电系统以供施工需要。2.3物资准备2.3.1根据施工进度计划制订材料需要量计划和货源安排,并将计划提供应合格供应商,督促供应方严格按计划供应。2.3.2根据露筋的工程量配备对应数量的施工机械和机具,并对机械机具做好维护和调试工作。2.4施工队伍准备根据现场实际状况及进度计划调配劳动班组,并健全、充实、调节施工组织机构。3劳动力组织露筋修补解决的劳动力投入见表3-1。表3-1劳动力配备表工种人数工作备注木工2支模混凝土工4灌料辅工2辅助配合4机械设备配备露筋修补解决所需的机械设备配备见表4-1。表4-1机械设备配备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)用于施工部位备注1空压机W-1.8/52浙江11露筋修补2空压机Y160M1-21浙江11露筋修补3风镐/3浙江/露筋修补4手持搅拌器Z1C-KZ4-262浙江0.95露筋修补5其它辅助工具//浙江//露筋修补5露筋因素分析槽段深度方向0-20米范畴内为粉土,根据软土地区地连墙施工经验,粉土中较易出现槽壁塌孔,泥浆密度规定比粘性土大。由于施工机具位于坑内侧,这增加了地连墙槽段背土侧的地面荷载,造成塌孔量不不大于迎土侧,因此背土侧保护层厚度减薄状况比迎土侧严重。综合上述分析,认为造成地连墙露筋的重要因素有:(1)砂性土层中泥浆护壁挖槽易出现槽壁坍塌从而造成墙体颈缩;(2)泥浆密度不当易造成塌孔;(3)放置钢筋笼等施工工序操作不当;(4)成槽机、吊车超、偏载引发的护壁变形造成槽段截面颈缩;(5)清孔、灌注等施工工序未按规定进行。6露筋解决方案针对地连墙墙体露筋的状况,同时为确保工程的施工质量及施工进度,计划采用无收缩高强灌浆料对露筋部位进行补强解决。6.1露筋解决工艺露筋修补解决流程见图5-1。钢筋除锈湿润修补部位★隐蔽验收支模拆模灌料养护自然养护24小时去除杂物人工配合机械阐明:★为核心控制点。6.2露筋解决解决办法及规定6.2.1土方开挖后由机械风镐和人工辅助配合对露筋处表面的渣土及低强度的混凝土进行凿除解决,直至露出密实的混凝土,并且须确保凿除面的平整。6.2.2在露筋范畴四周各扩大100mm将墙面修平,以方便支模。6.2.3采用钢丝刷将修补部...
