土方开挖方案一、工程概况拟建工程为长沙格力暖通制冷设备有限公司一期挡土墙三标段项目,场地位于宁乡县经济技术开发区发展路
建设单位为长沙格力暖通制冷设备有限公司,设计单位为机械工业第一设计院,监理单位为珠海市建设工程监理有限公司
本建筑重要构造类型为钢筋混凝土悬臂式挡土墙,土方开挖基底标高约为-6
300米,本工程实际开挖深度为6
000米,根据边坡开挖深度,结合现场的地质条件,土方开挖方式采用放坡并分层开挖的方式
二、编制根据及现场条件1、编制根据1)根据长沙格力暖通制冷设备有限公司一期挡土墙施工图2)现场地质条件
3)国家有关施工技术、安全规范、规程2、现场条件土质状况根据现场建设、监理、施工单位确认,地基土层分述以下:土层重要为杂填土,土色为黄色,重要为回填土及杂填土;土层埋深6—6
5m,层厚6-6
三、施工总体布署1
开挖方式确实认因本工程边坡土方开挖高度较大,开挖时会引发临近土体产生一定的扰动作用,使土体发生垂直或竖直方向的变型,因此合理的开挖方式是确保施工过程顺利进行的重要条件,在开挖迈进行地表沉降及塌方状况预测十分必要;根据本工程实际地质条件选择分层分段扎实进行土方施工存在较大优势为确保土方开挖的安全性,从边坡的一边向另一边平行分层开挖,将边坡开挖过程分为45段,每段开挖30米

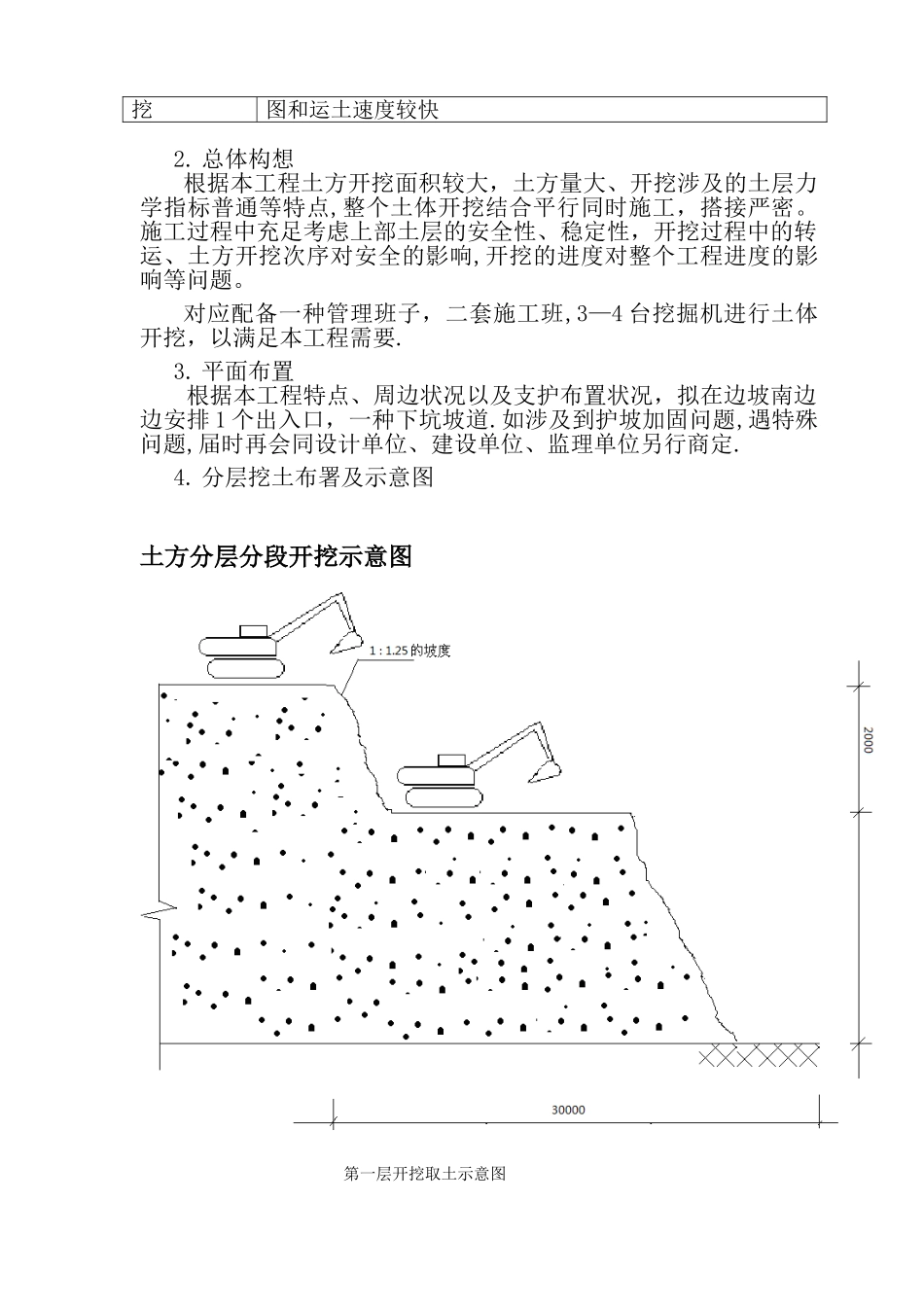

因本工程土层基本为回填土,将边坡开挖过程分为四层,边坡开挖前最大的土体沉降发生在周边土体大概30米左右,随着边坡的逐级开挖,土体自重的应力逐步减小,周边土体的沉降量随之减少,因此采用分层分段开挖办法进行土方施工,安全且高效土方施工办法介绍开挖办法重要合用条件分层开挖将边坡深度分为多个层次进行开挖,软土地基开挖厚度控制在2M内分段开挖开挖一段随即施工一段(即浇筑一段混凝土),必要时需要进行护坡盆式开挖先分层开挖中间部分土体,对支护构造的受力有利,开挖出的土方量大,不易于外运,需集中
