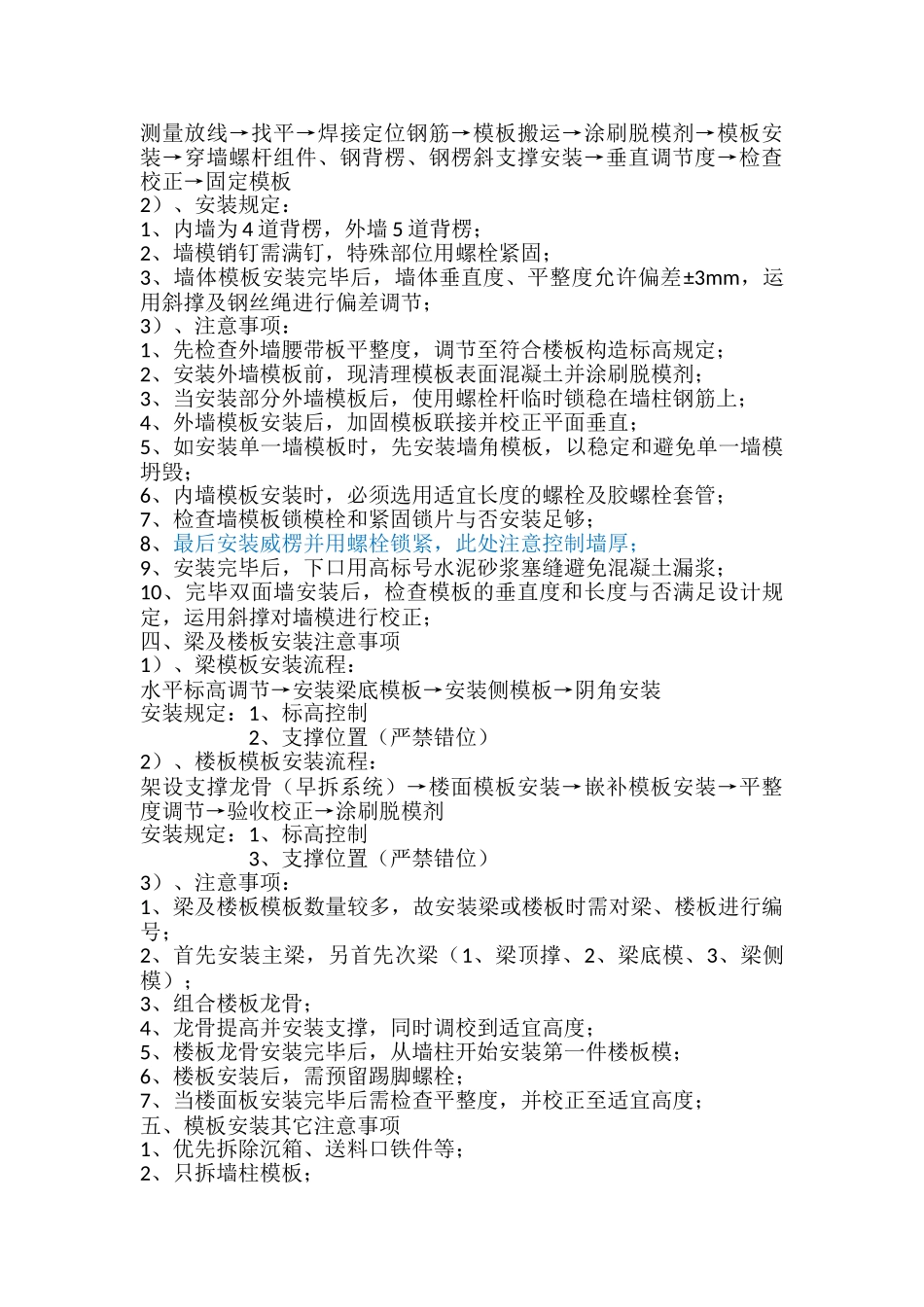

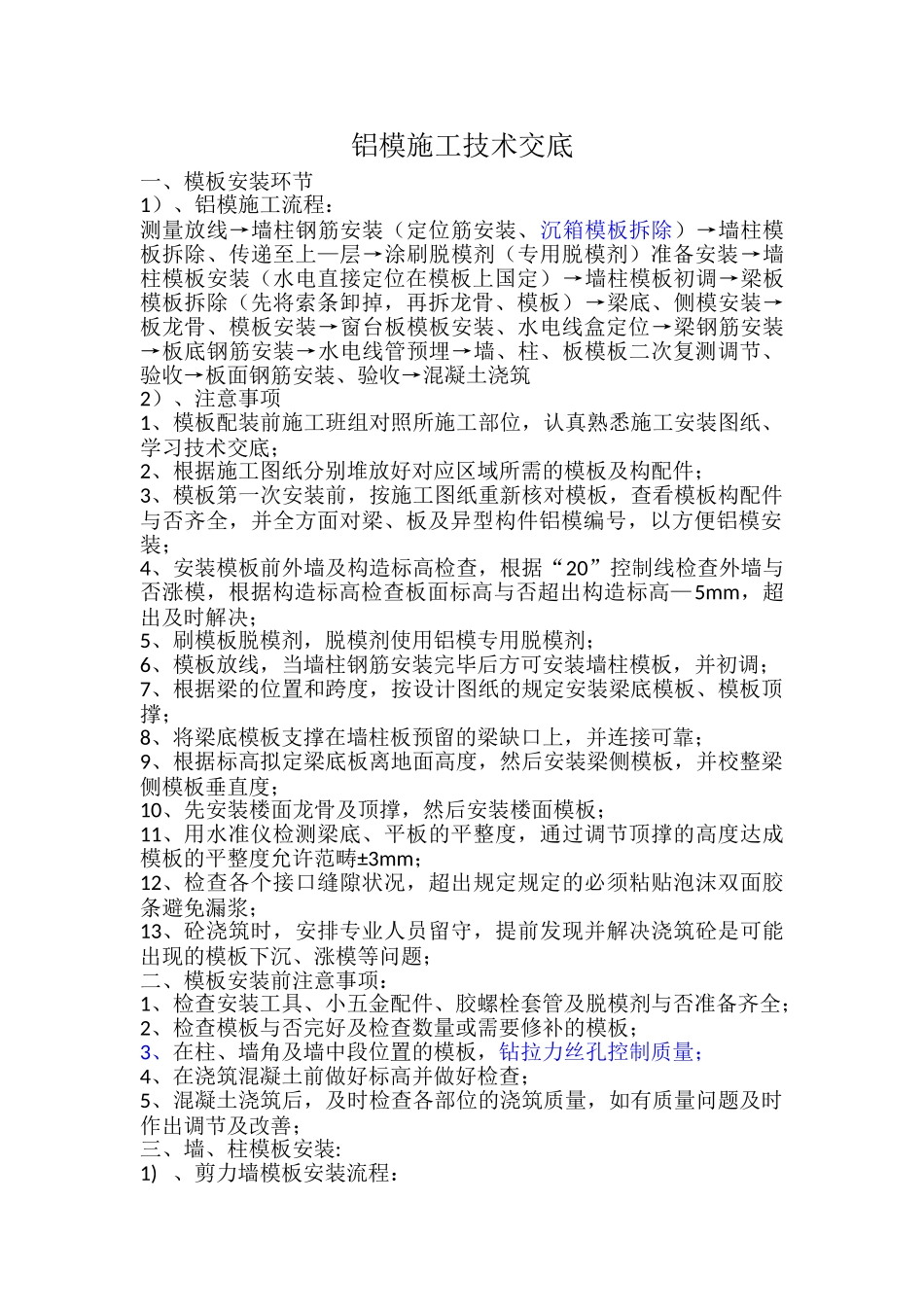

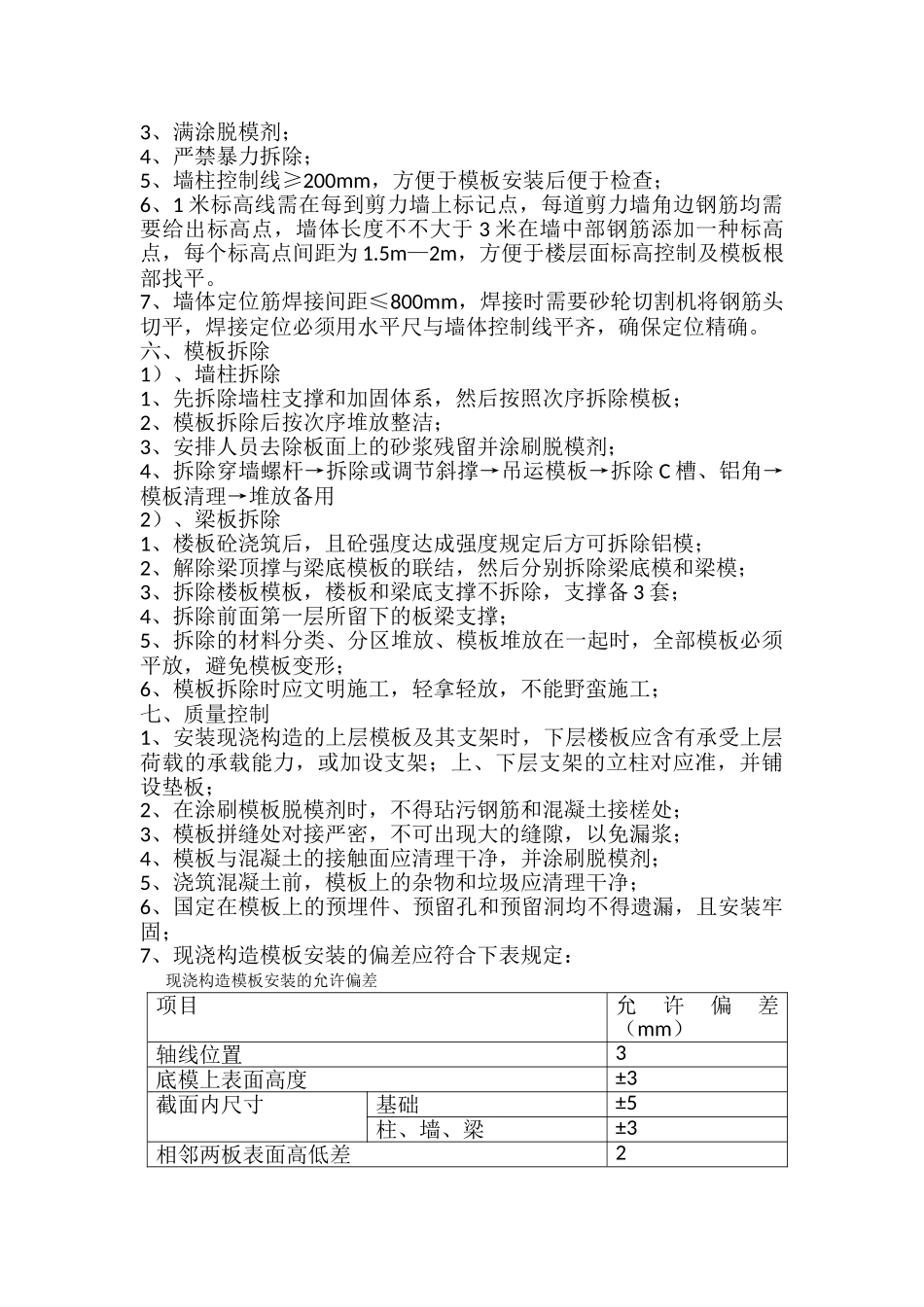

铝模施工技术交底一、模板安装环节1)、铝模施工流程:测量放线→墙柱钢筋安装(定位筋安装、沉箱模板拆除)→墙柱模板拆除、传递至上—层→涂刷脱模剂(专用脱模剂)准备安装→墙柱模板安装(水电直接定位在模板上国定)→墙柱模板初调→梁板模板拆除(先将索条卸掉,再拆龙骨、模板)→梁底、侧模安装→板龙骨、模板安装→窗台板模板安装、水电线盒定位→梁钢筋安装→板底钢筋安装→水电线管预埋→墙、柱、板模板二次复测调节、验收→板面钢筋安装、验收→混凝土浇筑2)、注意事项1、模板配装前施工班组对照所施工部位,认真熟悉施工安装图纸、学习技术交底;2、根据施工图纸分别堆放好对应区域所需的模板及构配件;3、模板第一次安装前,按施工图纸重新核对模板,查看模板构配件与否齐全,并全方面对梁、板及异型构件铝模编号,以方便铝模安装;4、安装模板前外墙及构造标高检查,根据“20”控制线检查外墙与否涨模,根据构造标高检查板面标高与否超出构造标高—5mm,超出及时解决;5、刷模板脱模剂,脱模剂使用铝模专用脱模剂;6、模板放线,当墙柱钢筋安装完毕后方可安装墙柱模板,并初调;7、根据梁的位置和跨度,按设计图纸的规定安装梁底模板、模板顶撑;8、将梁底模板支撑在墙柱板预留的梁缺口上,并连接可靠;9、根据标高拟定梁底板离地面高度,然后安装梁侧模板,并校整梁侧模板垂直度;10、先安装楼面龙骨及顶撑,然后安装楼面模板;11、用水准仪检测梁底、平板的平整度,通过调节顶撑的高度达成模板的平整度允许范畴±3mm;12、检查各个接口缝隙状况,超出规定规定的必须粘贴泡沫双面胶条避免漏浆;13、砼浇筑时,安排专业人员留守,提前发现并解决浇筑砼是可能出现的模板下沉、涨模等问题;二、模板安装前注意事项:1、检查安装工具、小五金配件、胶螺栓套管及脱模剂与否准备齐全;2、检查模板与否完好及检查数量或需要修补的模板;3、在柱、墙角及墙中段位置的模板,钻拉力
