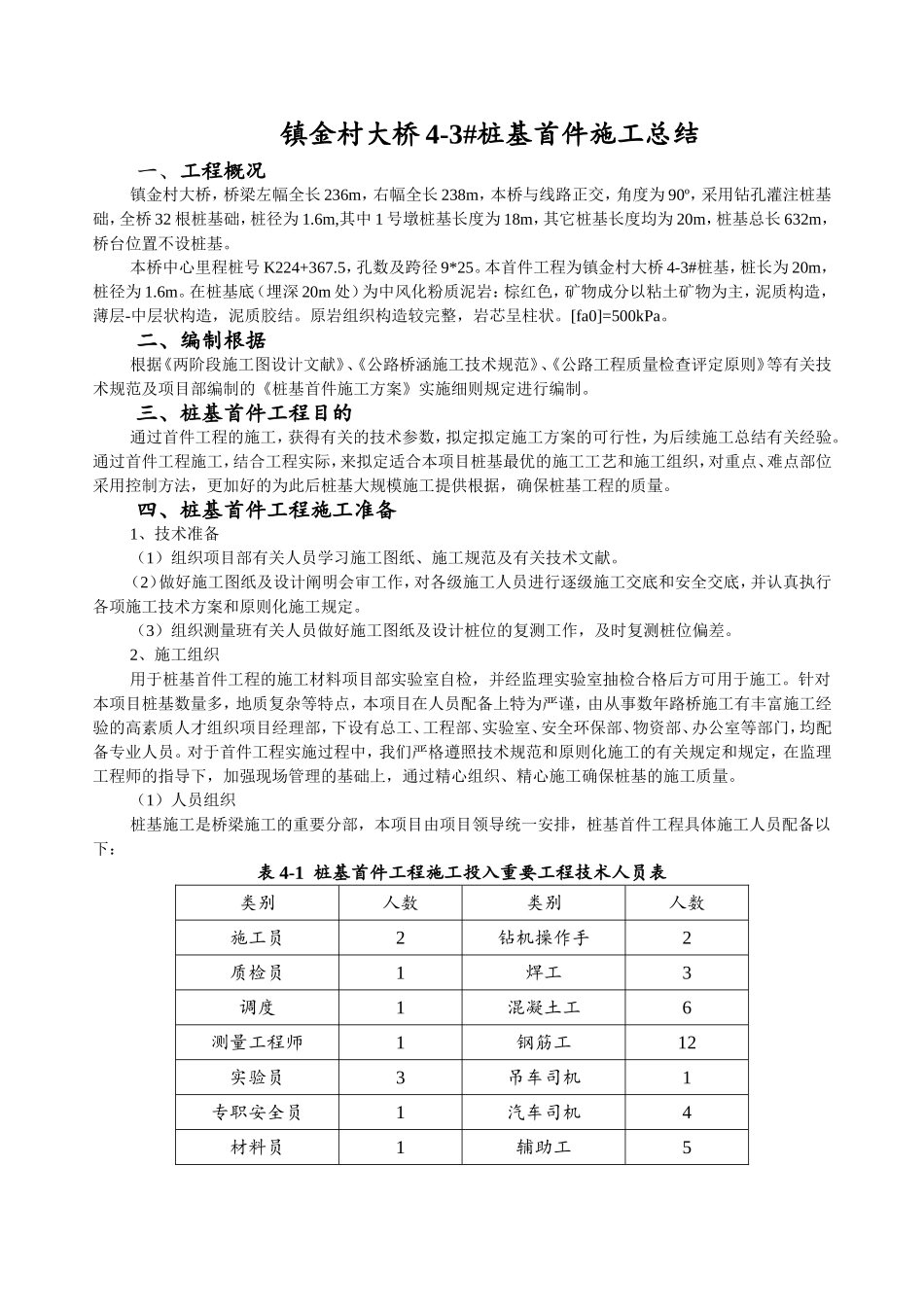

镇金村大桥4-3#桩基首件施工总结一、工程概况镇金村大桥,桥梁左幅全长236m,右幅全长238m,本桥与线路正交,角度为90º,采用钻孔灌注桩基础,全桥32根桩基础,桩径为1
6m,其中1号墩桩基长度为18m,其它桩基长度均为20m,桩基总长632m,桥台位置不设桩基
本桥中心里程桩号K224+367
5,孔数及跨径9*25
本首件工程为镇金村大桥4-3#桩基,桩长为20m,桩径为1
在桩基底(埋深20m处)为中风化粉质泥岩:棕红色,矿物成分以粘土矿物为主,泥质构造,薄层-中层状构造,泥质胶结
原岩组织构造较完整,岩芯呈柱状
[fa0]=500kPa
二、编制根据根据《两阶段施工图设计文献》、《公路桥涵施工技术规范》、《公路工程质量检查评定原则》等有关技术规范及项目部编制的《桩基首件施工方案》实施细则规定进行编制
三、桩基首件工程目的通过首件工程的施工,获得有关的技术参数,拟定拟定施工方案的可行性,为后续施工总结有关经验
通过首件工程施工,结合工程实际,来拟定适合本项目桩基最优的施工工艺和施工组织,对重点、难点部位采用控制方法,更加好的为此后桩基大规模施工提供根据,确保桩基工程的质量
四、桩基首件工程施工准备1、技术准备(1)组织项目部有关人员学习施工图纸、施工规范及有关技术文献
(2)做好施工图纸及设计阐明会审工作,对各级施工人员进行逐级施工交底和安全交底,并认真执行各项施工技术方案和原则化施工规定
(3)组织测量班有关人员做好施工图纸及设计桩位的复测工作,及时复测桩位偏差
2、施工组织用于桩基首件工程的施工材料项目部实验室自检,并经监理实验室抽检合格后方可用于施工

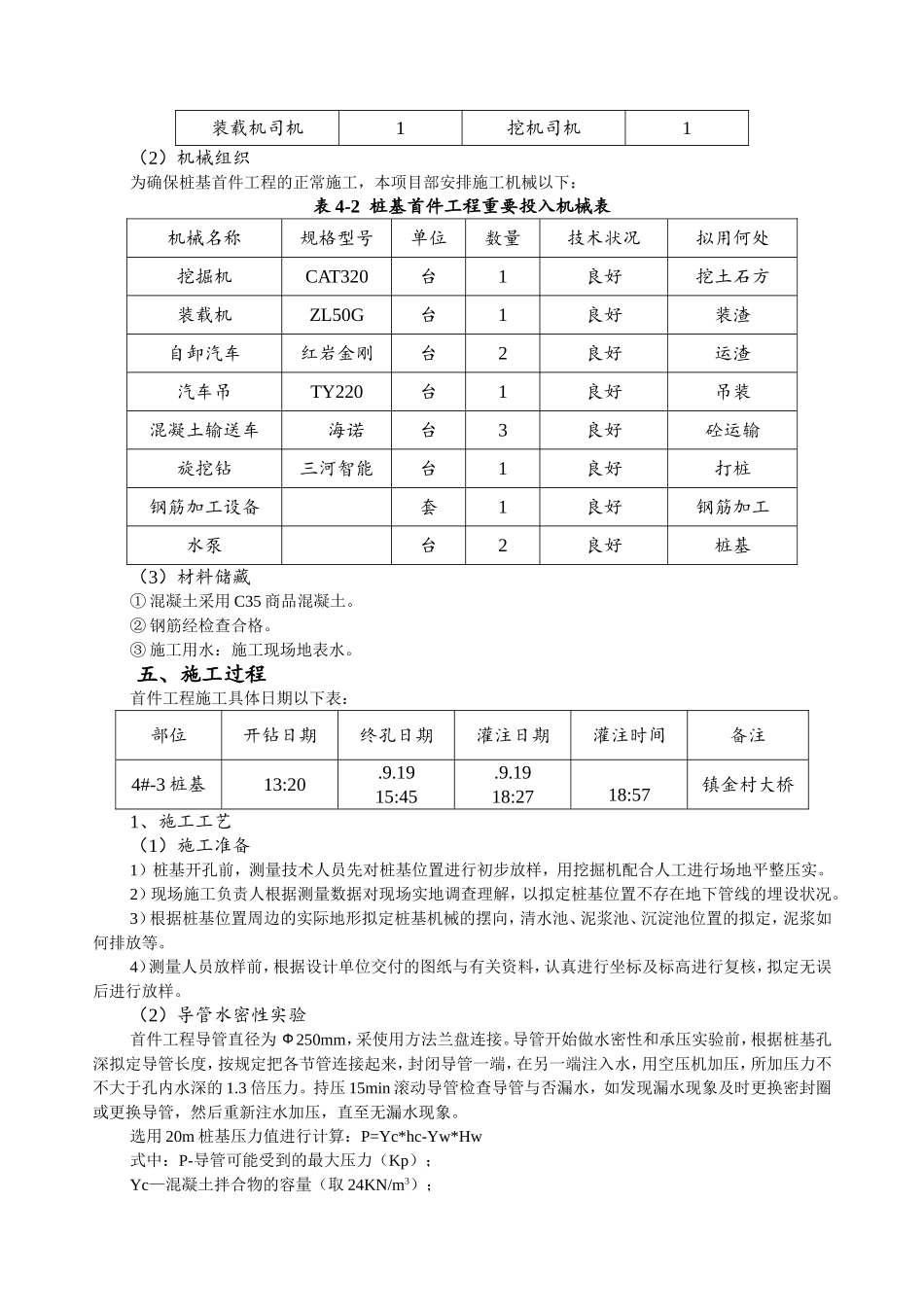

针对本项目桩基数量多,地质复杂等特点,本项目在人员配备上特为严谨,由从事数年路桥施工有丰富施工经验的高素质人才组织项目经理部,下设有总工、工程部、实验室、安全环保部、物资部、办公室等部门,均配备专业人员
