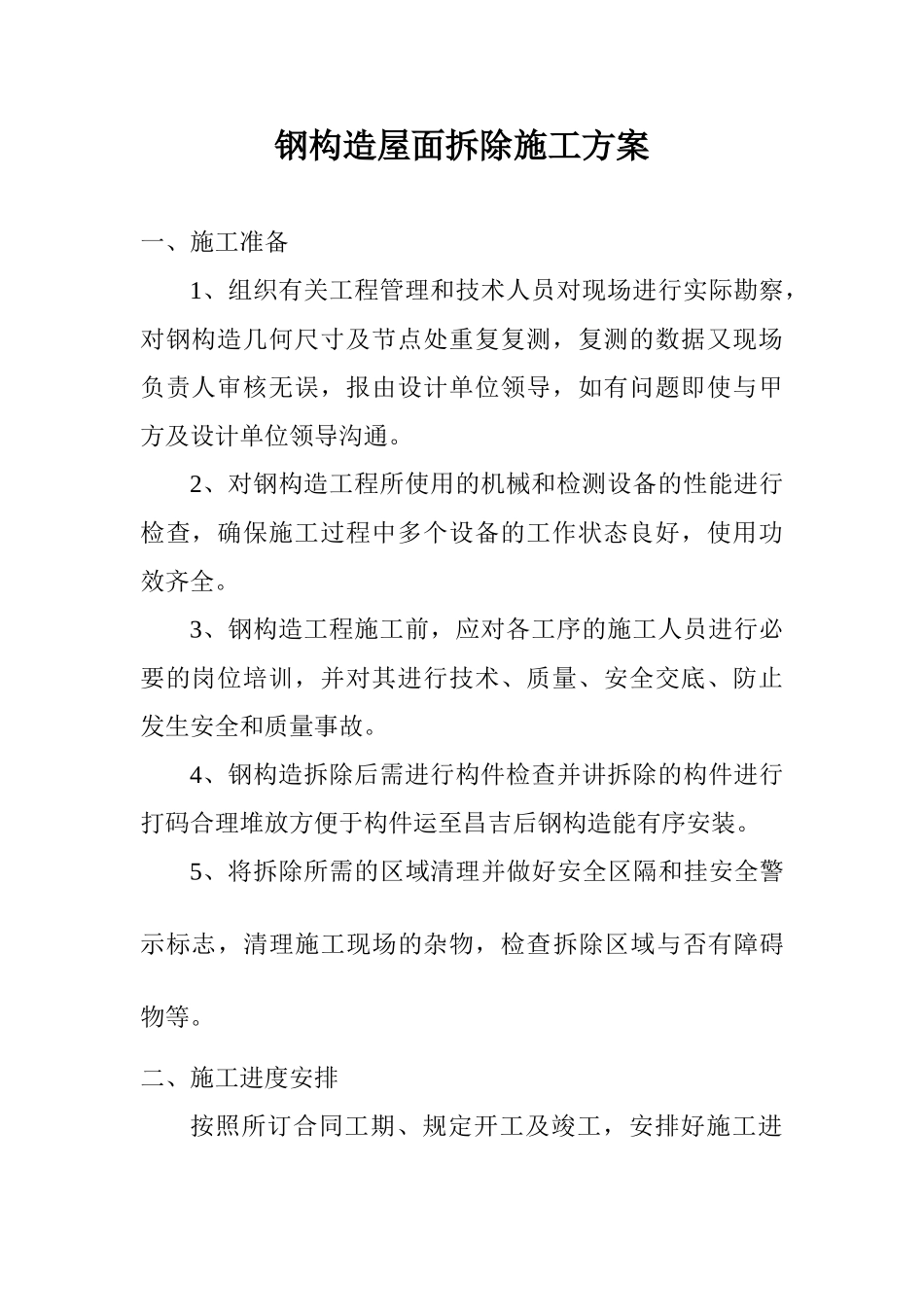

钢构造屋面拆除施工方案编制人:审核人:同意人:编制日期:-9-16钢构造屋面拆除施工方案一、施工准备1、组织有关工程管理和技术人员对现场进行实际勘察,对钢构造几何尺寸及节点处重复复测,复测的数据又现场负责人审核无误,报由设计单位领导,如有问题即使与甲方及设计单位领导沟通
2、对钢构造工程所使用的机械和检测设备的性能进行检查,确保施工过程中多个设备的工作状态良好,使用功效齐全
3、钢构造工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底、防止发生安全和质量事故
4、钢构造拆除后需进行构件检查并讲拆除的构件进行打码合理堆放方便于构件运至昌吉后钢构造能有序安装
5、将拆除所需的区域清理并做好安全区隔和挂安全警示标志,清理施工现场的杂物,检查拆除区域与否有障碍物等

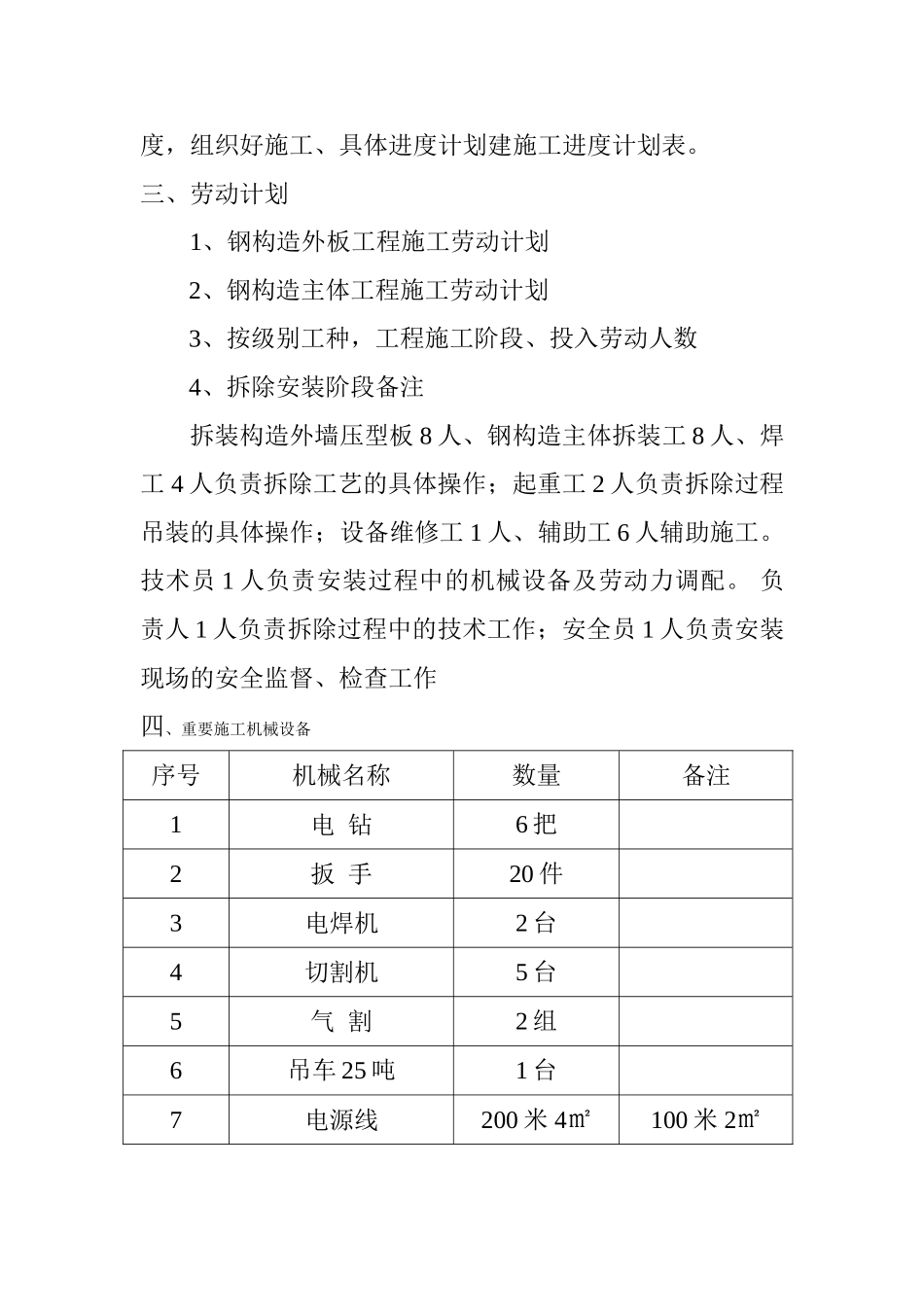

二、施工进度安排按照所订合同工期、规定开工及竣工,安排好施工进度,组织好施工、具体进度计划建施工进度计划表
三、劳动计划1、钢构造外板工程施工劳动计划2、钢构造主体工程施工劳动计划3、按级别工种,工程施工阶段、投入劳动人数4、拆除安装阶段备注拆装构造外墙压型板8人、钢构造主体拆装工8人、焊工4人负责拆除工艺的具体操作;起重工2人负责拆除过程吊装的具体操作;设备维修工1人、辅助工6人辅助施工
技术员1人负责安装过程中的机械设备及劳动力调配
负责人1人负责拆除过程中的技术工作;安全员1人负责安装现场的安全监督、检查工作四、重要施工机械设备序号机械名称数量备注1电钻6把2扳手20件3电焊机2台4切割机5台5气割2组6吊车25吨1台7电源线200米4㎡100米2㎡8棕绳200米9生命线安装夹具6套10扁平吊带及钢丝绳3套11活动脚手架4套12其它惯用工机具若干五、钢构保护性拆除施工办法本工程有效施工次序,首先讲室内设备、备件等物品拆除后拉走确保拆除时室内空旷
拆除次序由上到下有序拆除,首先拆除墙面
