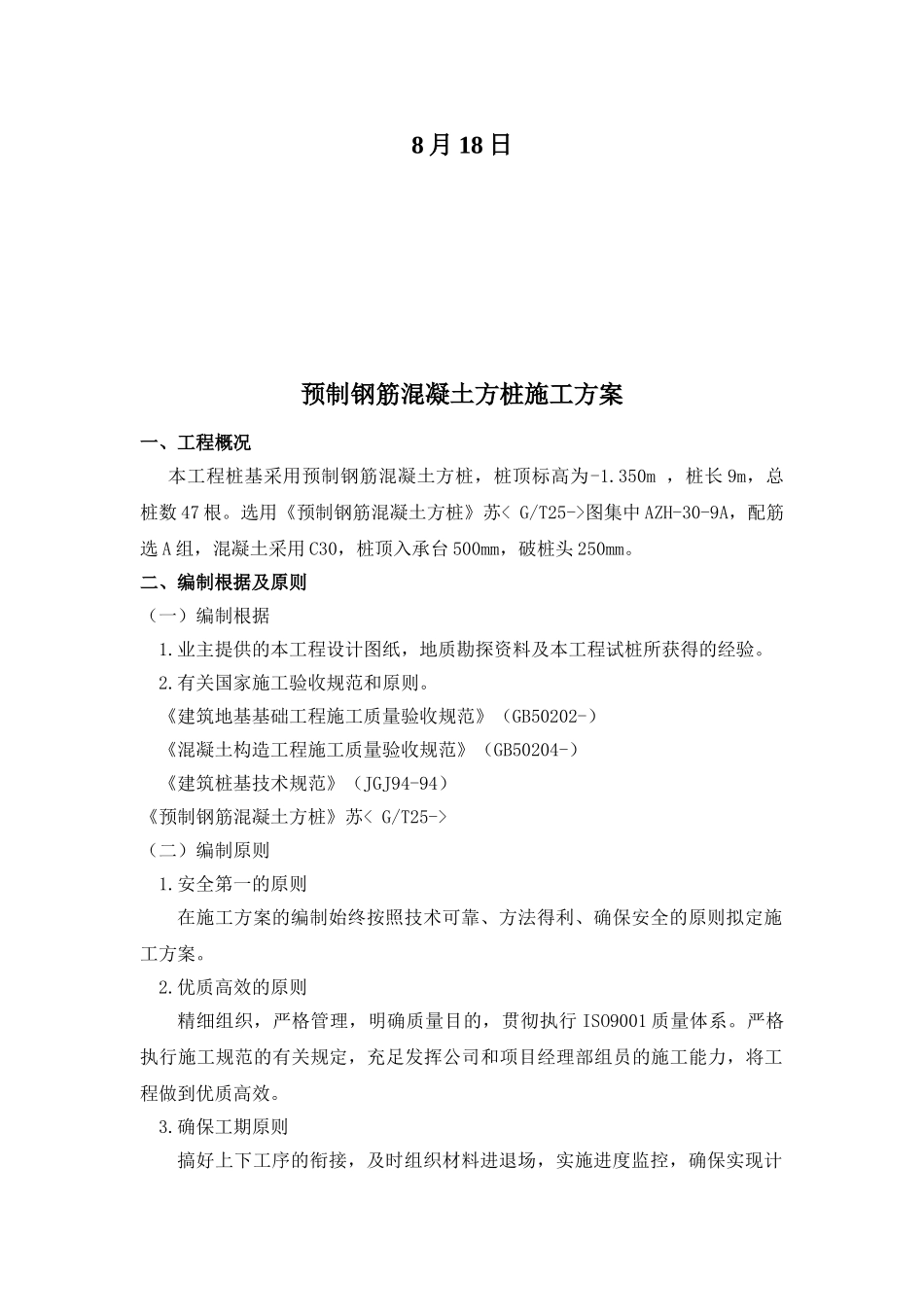

澄湖农贸市场桩基施工方案上海普研建筑安装工程有限公司8月18日预制钢筋混凝土方桩施工方案一、工程概况本工程桩基采用预制钢筋混凝土方桩,桩顶标高为-1.350m,桩长9m,总桩数47根。选用《预制钢筋混凝土方桩》苏图集中AZH-30-9A,配筋选A组,混凝土采用C30,桩顶入承台500mm,破桩头250mm。二、编制根据及原则(一)编制根据1.业主提供的本工程设计图纸,地质勘探资料及本工程试桩所获得的经验。2.有关国家施工验收规范和原则。《建筑地基基础工程施工质量验收规范》(GB50202-)《混凝土构造工程施工质量验收规范》(GB50204-)《建筑桩基技术规范》(JGJ94-94)《预制钢筋混凝土方桩》苏(二)编制原则1.安全第一的原则在施工方案的编制始终按照技术可靠、方法得利、确保安全的原则拟定施工方案。2.优质高效的原则精细组织,严格管理,明确质量目的,贯彻执行ISO9001质量体系。严格执行施工规范的有关规定,充足发挥公司和项目经理部组员的施工能力,将工程做到优质高效。3.确保工期原则搞好上下工序的衔接,及时组织材料进退场,实施进度监控,确保实现计划工期目的,满足业主规定。4.合理布局、科学配备的原则根据工程量、各项管理目的以及施工现场地形地貌的特性,在临时施工准备上,特别是水、电、路的安排运用、进场材料的寄存、生活设施的布置,本着安全、文明、方便、高效的原则,优化配备、合理布局,满足施工需要。三、施工工艺及质量原则(一)施工工艺流程图(二)施工次序为减少压桩挤土效应对桩位的影响,施工次序按桩号次序依次进行。(三)重要施工办法该工程施工现场三通一平,施工场地地表承载力经试桩拟定满足桩施工规定,现场施工道路经填垫碾压满足基桩施工运输规定。1.测放桩位该工程施工桩位由甲方委托专业测量队施测。A.制订桩位放线方案:为了确保放桩精确简便,经研究决定用坐标法进行施测。B.根据甲方提供的桩位平面图对全部桩位进行统一编号。C.桩位的放线拟定:放桩前对控制点进行检测校正后,进行砌砖浇注混凝土进行强制性保护。以工程控制桩为基准,采用坐标法在各工程控制桩上设站,以距离远的一种控制桩为零方向,充足运用全站仪的放点功效,最大程度的减少人为误差;首先施放一种控制桩,具体检核站的对的性,然后再逐个施放具体桩位,在已放好桩位处撒白灰,系布条注明其编号。D.桩位施工前再次用GPS全站仪对施工桩位逐个进行复测,确保桩位精确无桩机就位复核桩点起吊下半节桩桩尖对准桩点校正桩机水平沉桩校正桩身垂直度对上节桩统计压力值控制桩顶标高沉桩至设计规定焊接校正桩身垂直度移至下一根检查焊接质量施放桩点统计压力值误。2.施工程序及施工办法①打桩次序:施工次序按桩号次序依次逐排进行。②桩位复测:每根桩施工前,均对桩位用GPS全站仪再次校正,以避免由于桩基施工的挤土效应和运桩车辆对桩位造成的偏移。③架设水准仪:根据设计水准点计算出水准高程,根据有效桩顶标高计算出桩顶到水准点的垂直高度,以此计算出送桩深度,并在送桩器上做出明显标记,作为控制桩顶标高的根据。④桩机就位、压桩:桩机调配、试运行各部件运行灵活可靠满足施工规定后,移机就位。调节桩机底座水平,在桩位处用对应桩径的圆规划出圆圈及桩点十字控制线,吊桩喂桩,启动抱桩器将桩抱紧、对位,确保桩位移不大于20mm,桩入时的垂直偏差不得超出桩长的0.5%。开动装置压桩,压桩过程中使用在桩基垂直的两个方向的经纬仪观察桩体有无倾斜,若有,将桩调正后重新压入。⑤打桩至设计标高:随时观察桩体垂直度,统计每米压力值,桩压至抱桩器标高时,放上送桩器,送桩器底面干净平整,置于桩顶面上,检查送桩器垂直度后继续压桩至设计标高。当桩尖进入持力层后统计最后压力值。⑥标高控制:压桩过程中用水准仪进行实时监控,当压桩靠近设计标高,减慢压桩速度,确保桩端标高达成设计规定。桩端标高允许偏差为±50mm。⑦停压原则:以桩端设计标高为停压原则。以甲方、设计、监理提供的桩达成设计标高时的压力值为参考,若发现压力值过大,而桩未达成设计标高或桩达成设计标高而压力值偏小等状况及时与甲方、设计、监理及有关单位协商...
