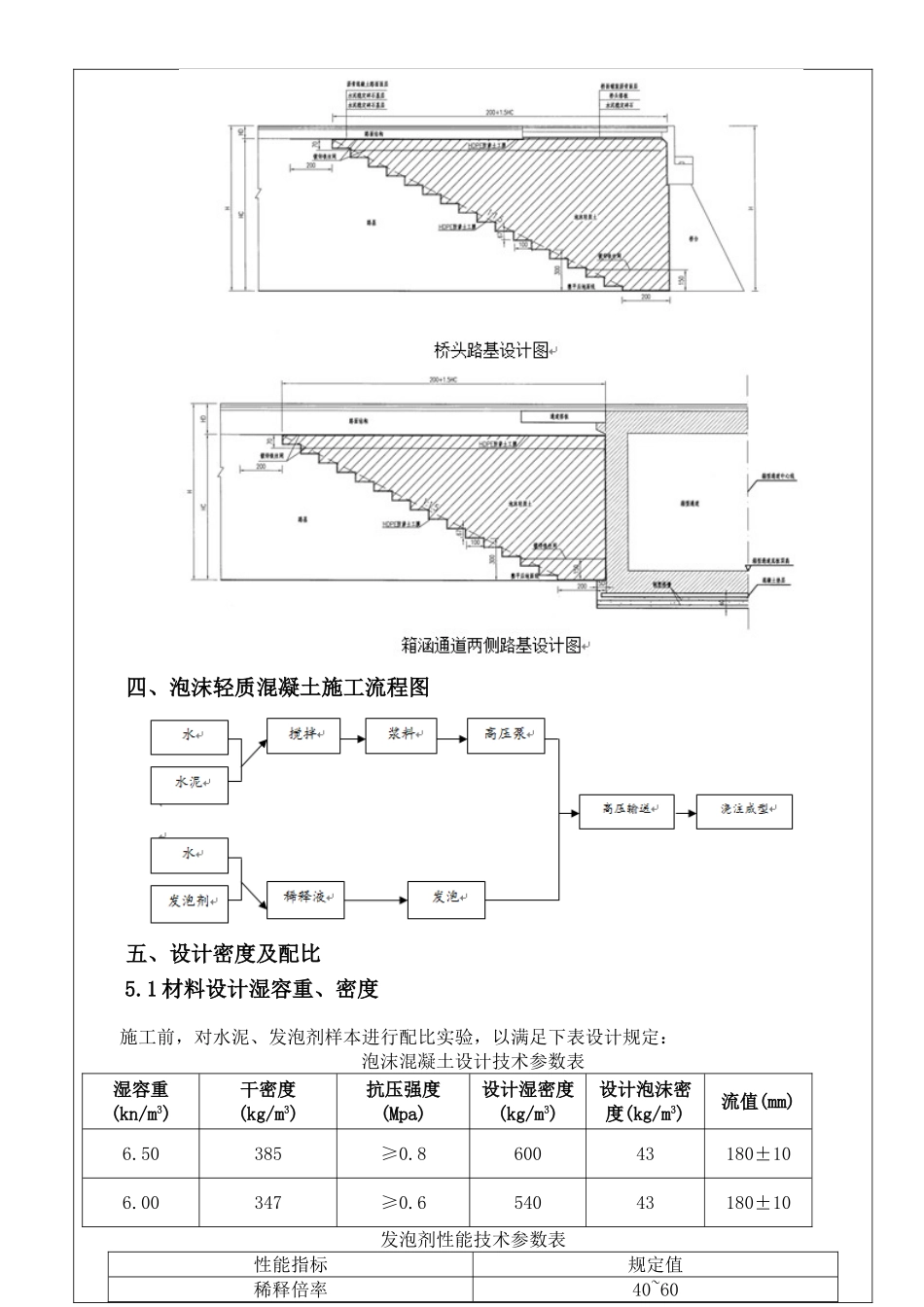

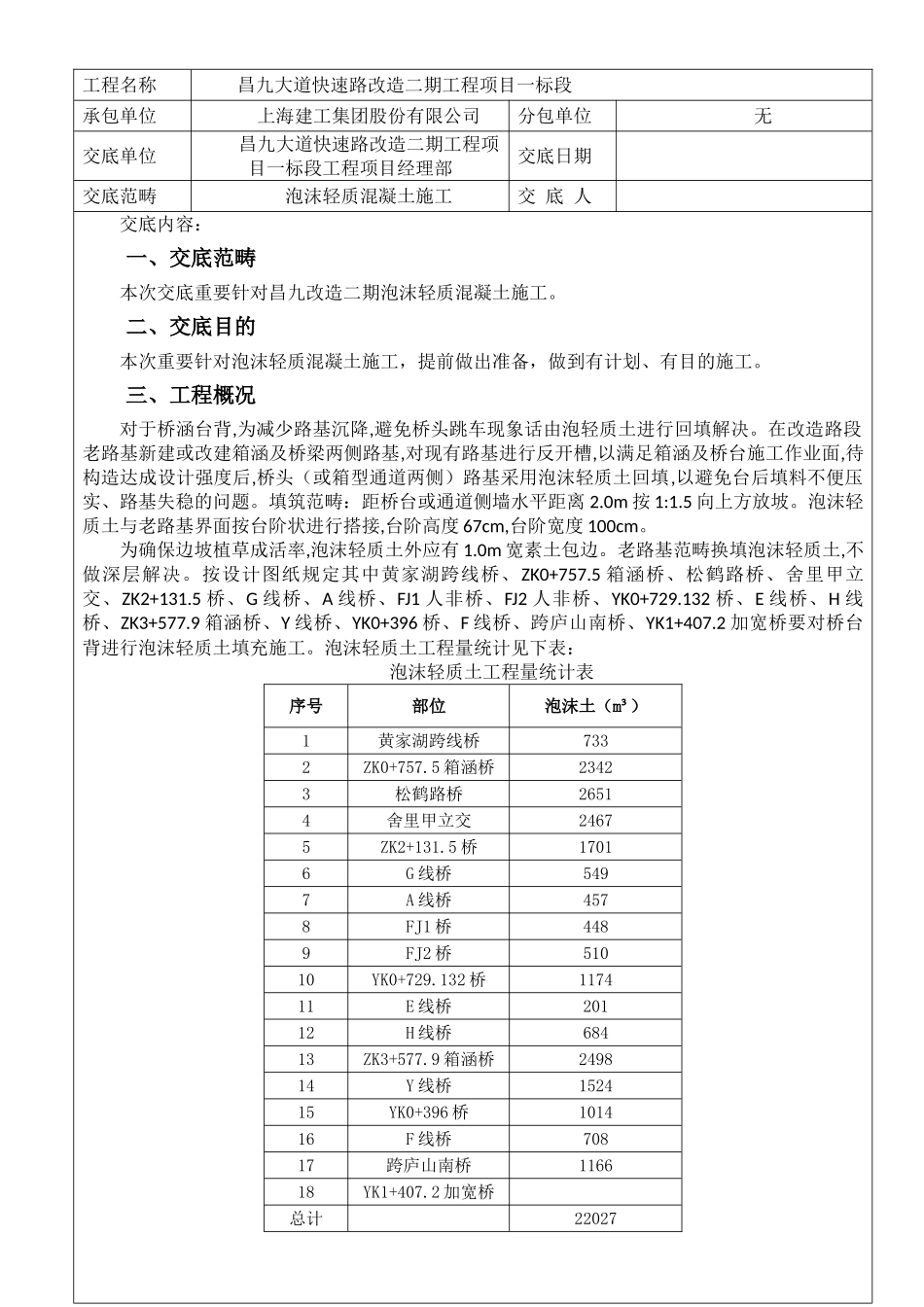

安全技术交底统计编号:工程名称昌九大道快速路改造二期工程项目一标段承包单位上海建工集团股份有限公司分包单位无交底单位昌九大道快速路改造二期工程项目一标段工程项目经理部交底日期交底范畴泡沫轻质混凝土施工交底人交底内容:一、交底范畴本次交底重要针对昌九改造二期泡沫轻质混凝土施工。二、交底目的本次重要针对泡沫轻质混凝土施工,提前做出准备,做到有计划、有目的施工。三、工程概况对于桥涵台背,为减少路基沉降,避免桥头跳车现象话由泡轻质土进行回填解决。在改造路段老路基新建或改建箱涵及桥梁两侧路基,对现有路基进行反开槽,以满足箱涵及桥台施工作业面,待构造达成设计强度后,桥头(或箱型通道两侧)路基采用泡沫轻质土回填,以避免台后填料不便压实、路基失稳的问题。填筑范畴:距桥台或通道侧墙水平距离2.0m按1:1.5向上方放坡。泡沫轻质土与老路基界面按台阶状进行搭接,台阶高度67cm,台阶宽度100cm。为确保边坡植草成活率,泡沫轻质土外应有1.0m宽素土包边。老路基范畴换填泡沫轻质土,不做深层解决。按设计图纸规定其中黄家湖跨线桥、ZK0+757.5箱涵桥、松鹤路桥、舍里甲立交、ZK2+131.5桥、G线桥、A线桥、FJ1人非桥、FJ2人非桥、YK0+729.132桥、E线桥、H线桥、ZK3+577.9箱涵桥、Y线桥、YK0+396桥、F线桥、跨庐山南桥、YK1+407.2加宽桥要对桥台背进行泡沫轻质土填充施工。泡沫轻质土工程量统计见下表:泡沫轻质土工程量统计表序号部位泡沫土(m³)1黄家湖跨线桥7332ZK0+757.5箱涵桥23423松鹤路桥26514舍里甲立交24675ZK2+131.5桥17016G线桥5497A线桥4578FJ1桥4489FJ2桥51010YK0+729.132桥117411E线桥20112H线桥68413ZK3+577.9箱涵桥249814Y线桥152415YK0+396桥101416F线桥70817跨庐山南桥116618YK1+407.2加宽桥总计22027四、泡沫轻质混凝土施工流程图五、设计密度及配比5.1材料设计湿容重、密度施工前,对水泥、发泡剂样本进行配比实验,以满足下表设计规定:泡沫混凝土设计技术参数表湿容重(kn/m3)干密度(kg/m3)抗压强度(Mpa)设计湿密度(kg/m3)设计泡沫密度(kg/m3)流值(mm)6.50385≥0.860043180±106.00347≥0.654043180±10发泡剂性能技术参数表性能指标规定值稀释倍率40~60发泡倍率800~1200原则泡沫密度(kg/m³)30~50原则泡沫泌水率(%)≤205.2.材料配比施工中严格按照配比实验配比进行操作,材料配比表见下表:材料配比表湿容重(kn/m3)PO42.5硅酸盐水泥(kg)发泡剂(kg)水(kg/m3)泡沫稀释比6.50390201981:606.0035021.21621:60六、泡沫轻质混凝土施工工艺泡沫混凝土的生产过程涉及泡沫制备、泡沫砼混合料制备、浇注成型、养护、检查。泡沫混凝土必须按一定的厚度分层浇注,当下填筑层终凝后方可进行上填筑层填筑。分层厚度普通控制在30~80cm,太薄不利于单层泡沫混凝土的整体性,太厚容易引发下部泡沫混凝土中的气泡压缩影响容重,同时对施工操作带来不便。泡沫混凝土填筑每工作面间隔14小时浇注1层为宜,适宜控制竖向填筑速度。当填筑面积较大,在泡沫混凝土初凝前不能完毕整层填筑时,必须分块。分块面积的大小应首先参考沉降缝位置,根据泡沫混凝土的初凝时间、设备供料能力以及分层厚度拟定(纵向填筑分块5-15m为易,横向浇注宽度不不大于15m也应进行分块)。填筑施工过程中要避免过分振动,泵送管出口应始终与填筑面保持水平,避免消泡和材料离析现象发生。列出了施工中可能出现的三种填筑方式。其中,方式A为对的方式,方式B和方式C为不对的方式,施工时应避免。6.1施工技术规定1、泡沫轻质土浇注施工前,应确保基底无积水、无松软土;基底土层应进行必要的碾压解决,压实度应不低于90%。2、泡沫轻质土单层浇注厚度按0.5m控控制;同一区段上下相邻浇注层,当施工期气温不低于15℃,最短浇注间隔时间可按8~12小时控制;否则,浇注间隔时间应不低于2天。3、泡沫轻质土单个浇注区浇注层的浇注施工时间应控制在水泥浆终凝时间内4、应沿浇筑区长轴方向自一端向另一端浇筑;如采用一条以上浇注管浇注时,则可并排地从一端开始浇注,或采用对角的浇注方式;5、浇筑过程中,当需要移动浇注管时,应沿浇注管放置的方向前后移动,而不适宜左右移动浇注管;如如确实需要左右...
