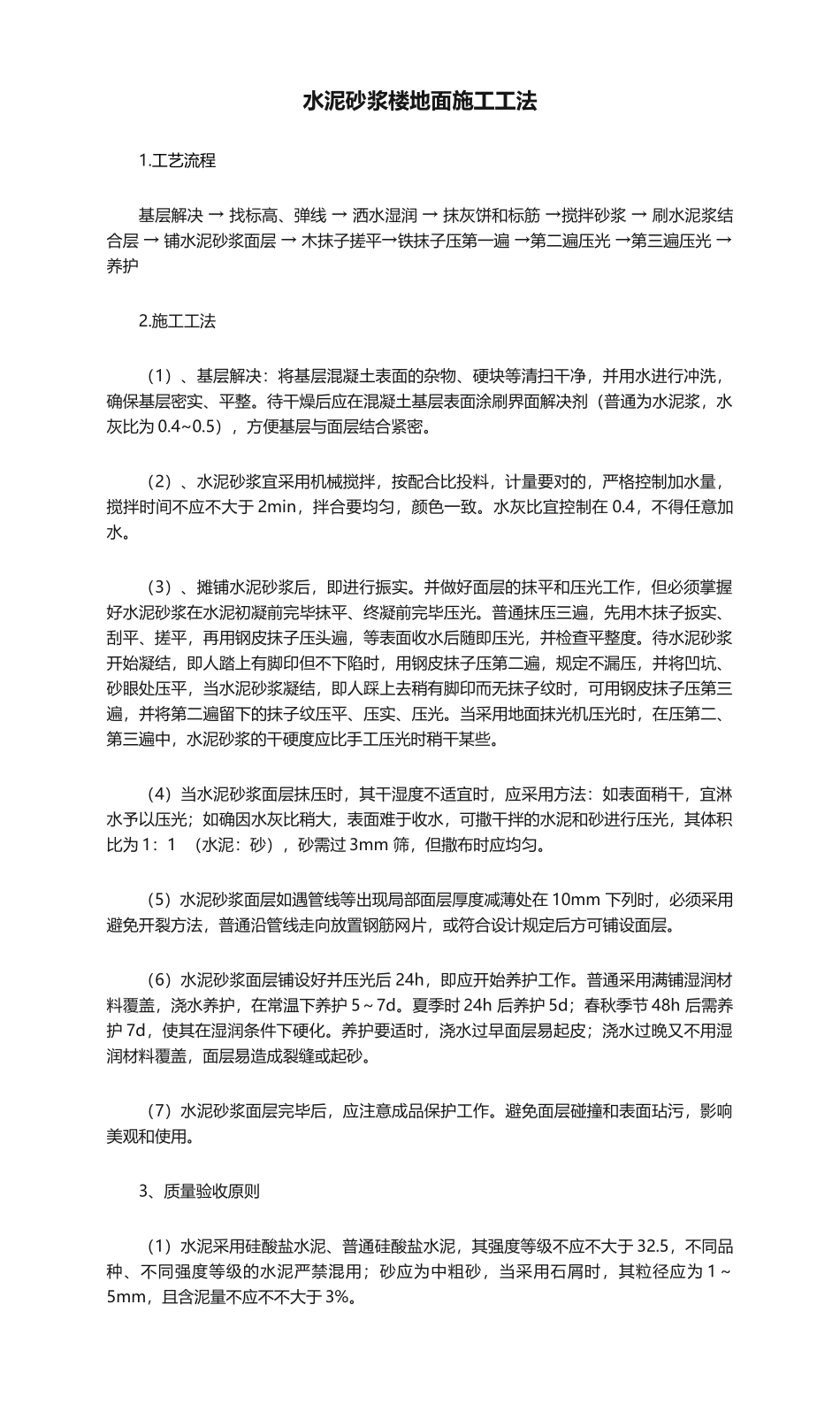

水泥砂浆楼地面施工工法1
工艺流程基层解决→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护2
施工工法(1)、基层解决:将基层混凝土表面的杂物、硬块等清扫干净,并用水进行冲洗,确保基层密实、平整
待干燥后应在混凝土基层表面涂刷界面解决剂(普通为水泥浆,水灰比为0
5),方便基层与面层结合紧密
(2)、水泥砂浆宜采用机械搅拌,按配合比投料,计量要对的,严格控制加水量,搅拌时间不应不大于2min,拌合要均匀,颜色一致
水灰比宜控制在0
4,不得任意加水
(3)、摊铺水泥砂浆后,即进行振实
并做好面层的抹平和压光工作,但必须掌握好水泥砂浆在水泥初凝前完毕抹平、终凝前完毕压光
普通抹压三遍,先用木抹子扳实、刮平、搓平,再用钢皮抹子压头遍,等表面收水后随即压光,并检查平整度
待水泥砂浆开始凝结,即人踏上有脚印但不下陷时,用钢皮抹子压第二遍,规定不漏压,并将凹坑、砂眼处压平,当水泥砂浆凝结,即人踩上去稍有脚印而无抹子纹时,可用钢皮抹子压第三遍,并将第二遍留下的抹子纹压平、压实、压光
当采用地面抹光机压光时,在压第二、第三遍中,水泥砂浆的干硬度应比手工压光时稍干某些
(4)当水泥砂浆面层抹压时,其干湿度不适宜时,应采用方法:如表面稍干,宜淋水予以压光;如确因水灰比稍大,表面难于收水,可撒干拌的水泥和砂进行压光,其体积比为1:1(水泥:砂),砂需过3mm筛,但撒布时应均匀
(5)水泥砂浆面层如遇管线等出现局部面层厚度减薄处在10mm下列时,必须采用避免开裂方法,普通沿管线走向放置钢筋网片,或符合设计规定后方可铺设面层
(6)水泥砂浆面层铺设好并压光后24h,即应开始养护工作
普通采用满铺湿润材料覆盖,浇水养护,在常温下养护5~7d

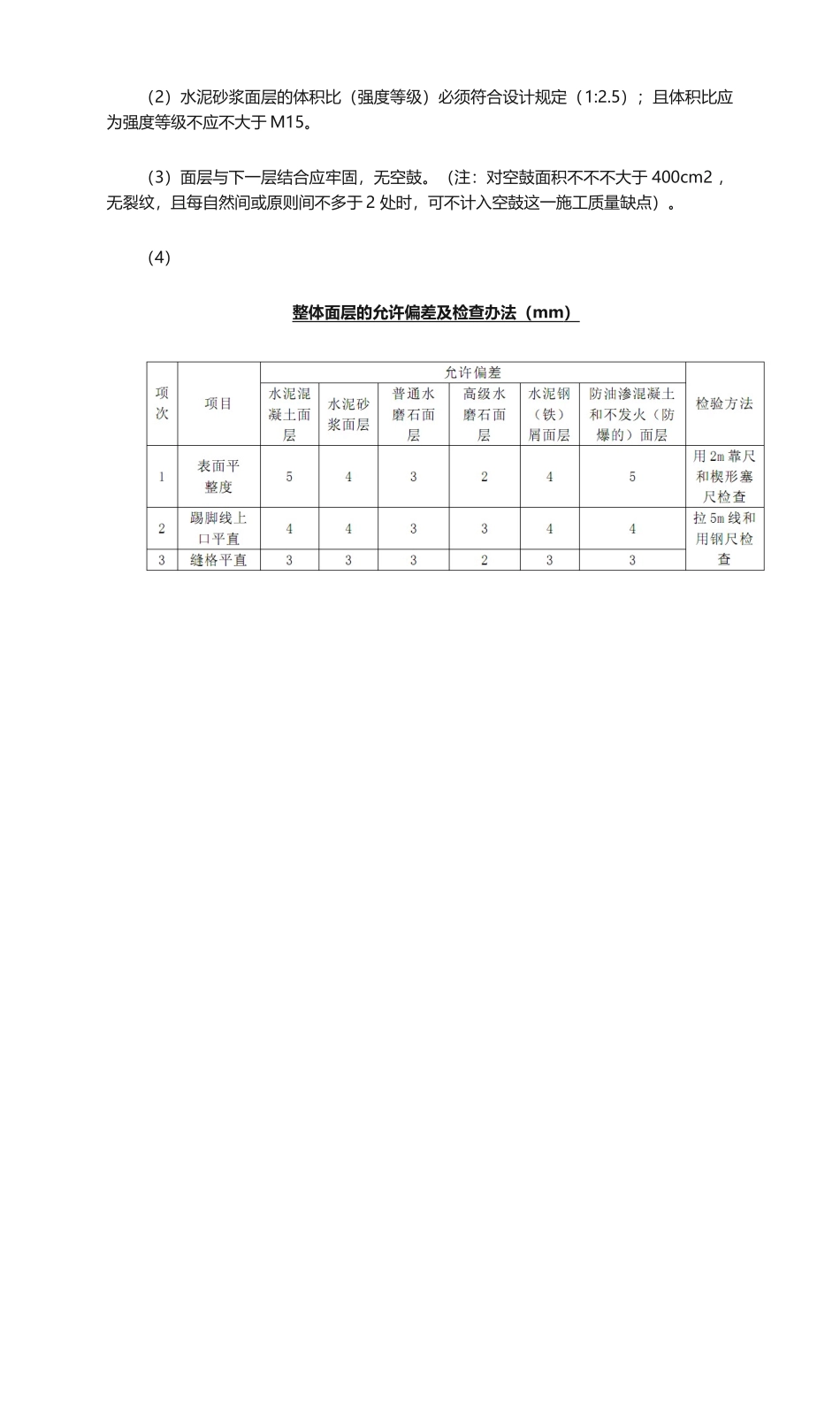

夏季时24h后养护5d;春秋季节48h后需养护7d,使其在湿润
