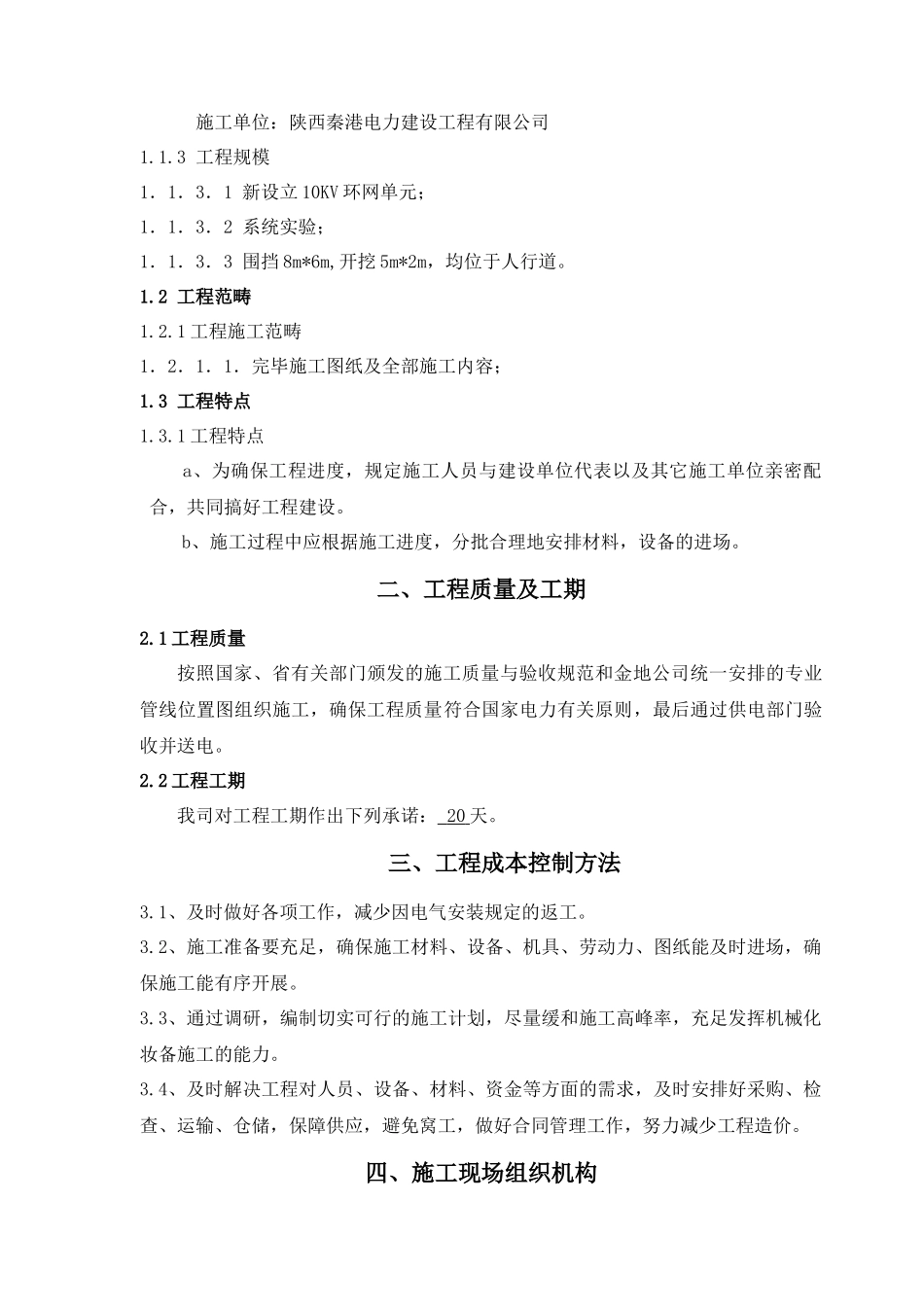

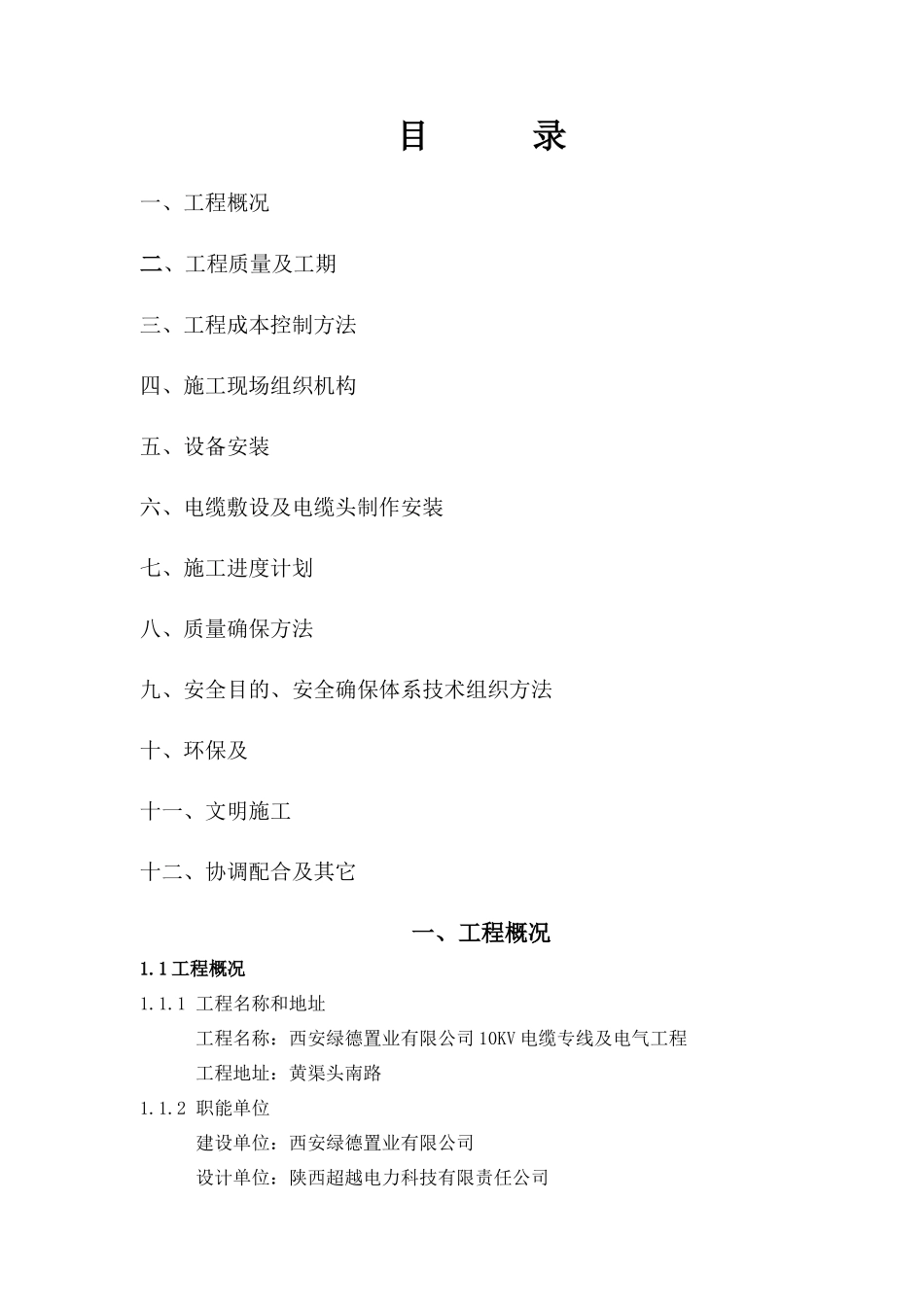

西安绿德置业有限公司10KV电缆专线及电气工程施工组织方案陕西秦港电力建设工程有限公司目录一、工程概况二、工程质量及工期三、工程成本控制方法四、施工现场组织机构五、设备安装六、电缆敷设及电缆头制作安装七、施工进度计划八、质量确保方法九、安全目的、安全确保体系技术组织方法十、环保及十一、文明施工十二、协调配合及其它一、工程概况1.1工程概况1.1.1工程名称和地址工程名称:西安绿德置业有限公司10KV电缆专线及电气工程工程地址:黄渠头南路1.1.2职能单位建设单位:西安绿德置业有限公司设计单位:陕西超越电力科技有限责任公司施工单位:陕西秦港电力建设工程有限公司1.1.3工程规模1.1.3.1新设立10KV环网单元;1.1.3.2系统实验;1.1.3.3围挡8m*6m,开挖5m*2m,均位于人行道。1.2工程范畴1.2.1工程施工范畴1.2.1.1.完毕施工图纸及全部施工内容;1.3工程特点1.3.1工程特点a、为确保工程进度,规定施工人员与建设单位代表以及其它施工单位亲密配合,共同搞好工程建设。b、施工过程中应根据施工进度,分批合理地安排材料,设备的进场。二、工程质量及工期2.1工程质量按照国家、省有关部门颁发的施工质量与验收规范和金地公司统一安排的专业管线位置图组织施工,确保工程质量符合国家电力有关原则,最后通过供电部门验收并送电。2.2工程工期我司对工程工期作出下列承诺:20天。三、工程成本控制方法3.1、及时做好各项工作,减少因电气安装规定的返工。3.2、施工准备要充足,确保施工材料、设备、机具、劳动力、图纸能及时进场,确保施工能有序开展。3.3、通过调研,编制切实可行的施工计划,尽量缓和施工高峰率,充足发挥机械化妆备施工的能力。3.4、及时解决工程对人员、设备、材料、资金等方面的需求,及时安排好采购、检查、运输、仓储,保障供应,避免窝工,做好合同管理工作,努力减少工程造价。四、施工现场组织机构4.1施工现场组织机构4.1.1组织机构关系图:4.1.2施工现场管理分工4.1.2.1工程项目经理负责现场施工调度,全方面领导工程施工及负责工程安全质量监督管理工作。指挥工程施工及安全方法管理工作。4.1.2.2工程项目技术负责人直接负责本工程的质量工作;审核工程质量计划,质量确保方法,对工程质量进行预控,对发生的质量事故进行分析解决,组织工程中间验收,对工程质量缺点贯彻整治方法。4.1.2.3质检员全方面负责现场施工的质量工作,对施工现场的各施工工序进行质量跟踪和验收,并配合工程监理人员做好现场的验收签证工作,以确保工程符合设计图纸和国家验收规范的规定,对全工程的质量负责。质量管理员同时负责施工现场材料设备出厂资料的收集。4.1.2.4安全员全方面负责施工现场的安全监察工作,兼职安全员负责各自队内的安全工作,监督工程《施工组织方案》的实施,对工程施工中发现的不安全苗头及时向工程负责人报告,采用对应的方法。4.1.2.5预算员针对本工程的预决算编制、签证、材料的核算。五、设备安装5.1、设备安装5.1.1施工时按照图纸或盘柜规格安装基础槽钢,安装位置必须符合图纸规定,水平度,垂直度符合规程原则。不直度水平度要不大于5毫米。5.1.2新建接地网。盘柜基础必须与接地网可靠连接,必须确保接地扁钢截面满足设计规定,并做好防腐解决。5.1.3盘柜设备运至现场后,与业主、监理共同开箱检查,设备应完好无损,不能有掉漆变形现象,盘内元件间的连接牢固,元件型号、规格应符合设计规定,避免误操作的五防装置齐全,并动作灵活可靠,附件、备件及产品的技术文献应齐全。妥善保管好设备资料及工器具。公司本部监理工程师建设单位公司副总裁工程项目部项目经理技术负责人质检员安全员预算员公司本部各职能部门门电力安装事业部5.1.4设备安装前,预埋件及预留孔符合设计规定,预埋件应牢固。5.1.5复测设备安装基础型钢,水平度要应符合规程规定。5.1.6高压盘柜运输到安装地点采用专用的运输台车,装车前应先把断路器小车从柜内拉出,待柜体安装好之后再将小车推动对应的柜内。5.1.7高压盘柜单独或成排安装时,其垂直度应不大于1.5mm;水平偏差相邻两盘顶部不大于2mm;成列柜顶部不大于5mm;柜面偏差相邻两盘边不大于...
