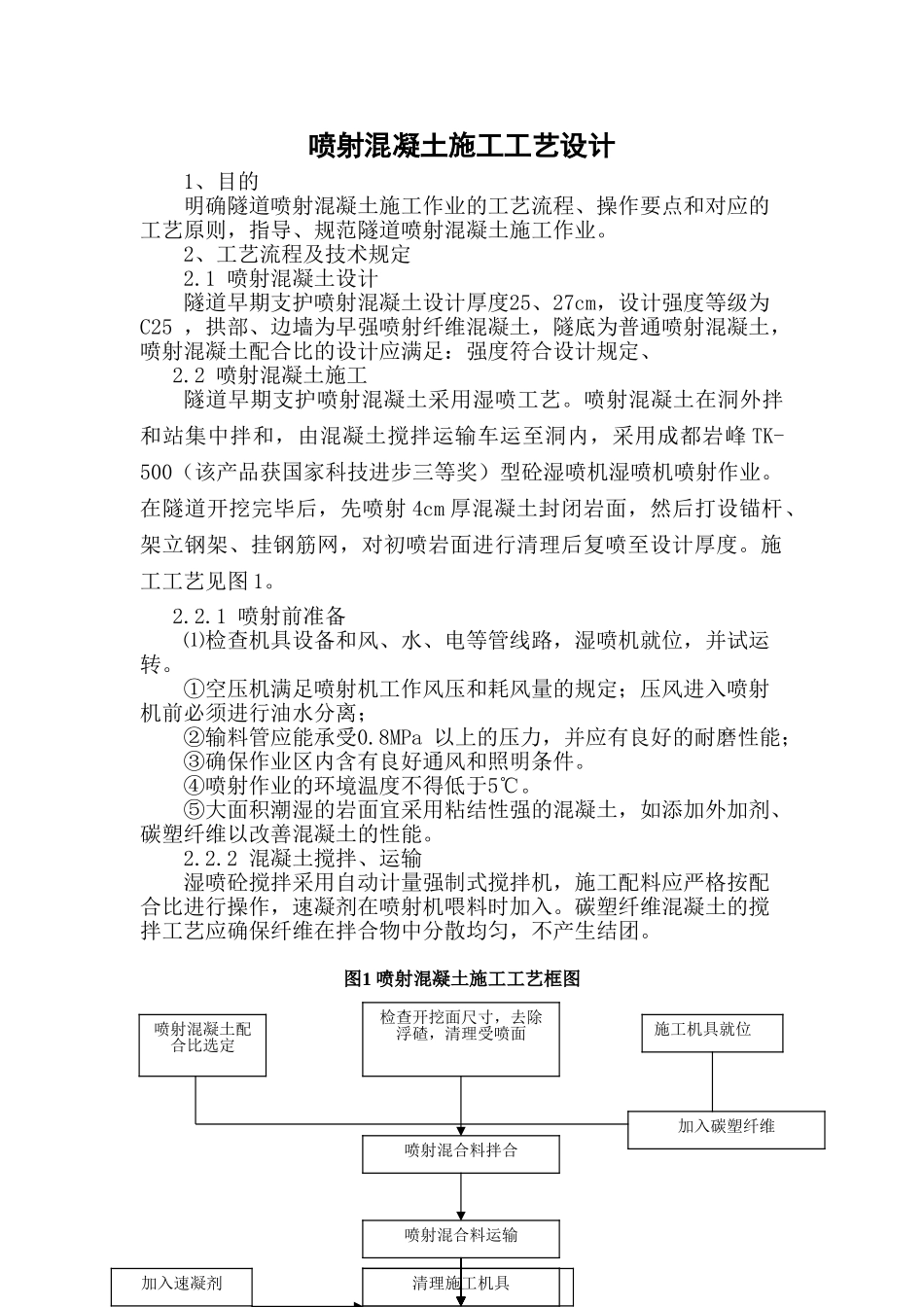

喷射混凝土施工工艺设计1、目的明确隧道喷射混凝土施工作业的工艺流程、操作要点和对应的工艺原则,指导、规范隧道喷射混凝土施工作业
2、工艺流程及技术规定2
1喷射混凝土设计隧道早期支护喷射混凝土设计厚度25、27cm,设计强度等级为C25,拱部、边墙为早强喷射纤维混凝土,隧底为普通喷射混凝土,喷射混凝土配合比的设计应满足:强度符合设计规定、2
2喷射混凝土施工隧道早期支护喷射混凝土采用湿喷工艺
喷射混凝土在洞外拌和站集中拌和,由混凝土搅拌运输车运至洞内,采用成都岩峰TK-500(该产品获国家科技进步三等奖)型砼湿喷机湿喷机喷射作业
在隧道开挖完毕后,先喷射4cm厚混凝土封闭岩面,然后打设锚杆、架立钢架、挂钢筋网,对初喷岩面进行清理后复喷至设计厚度
施工工艺见图1
1喷射前准备⑴检查机具设备和风、水、电等管线路,湿喷机就位,并试运转
①空压机满足喷射机工作风压和耗风量的规定;压风进入喷射机前必须进行油水分离;②输料管应能承受0
8MPa以上的压力,并应有良好的耐磨性能;③确保作业区内含有良好通风和照明条件
④喷射作业的环境温度不得低于5℃
⑤大面积潮湿的岩面宜采用粘结性强的混凝土,如添加外加剂、碳塑纤维以改善混凝土的性能
2混凝土搅拌、运输湿喷砼搅拌采用自动计量强制式搅拌机,施工配料应严格按配合比进行操作,速凝剂在喷射机喂料时加入
碳塑纤维混凝土的搅拌工艺应确保纤维在拌合物中分散均匀,不产生结团
图1喷射混凝土施工工艺框图喷射混凝土配合比选定检查开挖面尺寸,去除浮碴,清理受喷面施工机具就位喷射混合料拌合加入碳塑纤维喷射混合料运输初喷混凝土4㎝施作锚杆、钢架、挂钢筋网去除初喷面粉尘复喷至设计厚度清理施工机具加入速凝剂拟定,并应较普通混凝土规定的搅拌时间延长1~2min,采用先干拌后加水的搅拌方式时,干拌时间不适宜不大于1
5min,搅拌时间不适宜不大于3min
